中广核浙江三澳核电项目3号机组主体工程开工

2025-11-19 16:01:21 来源: 科技日报 点击数:

科技日报记者 罗云鹏 通讯员 朱丹

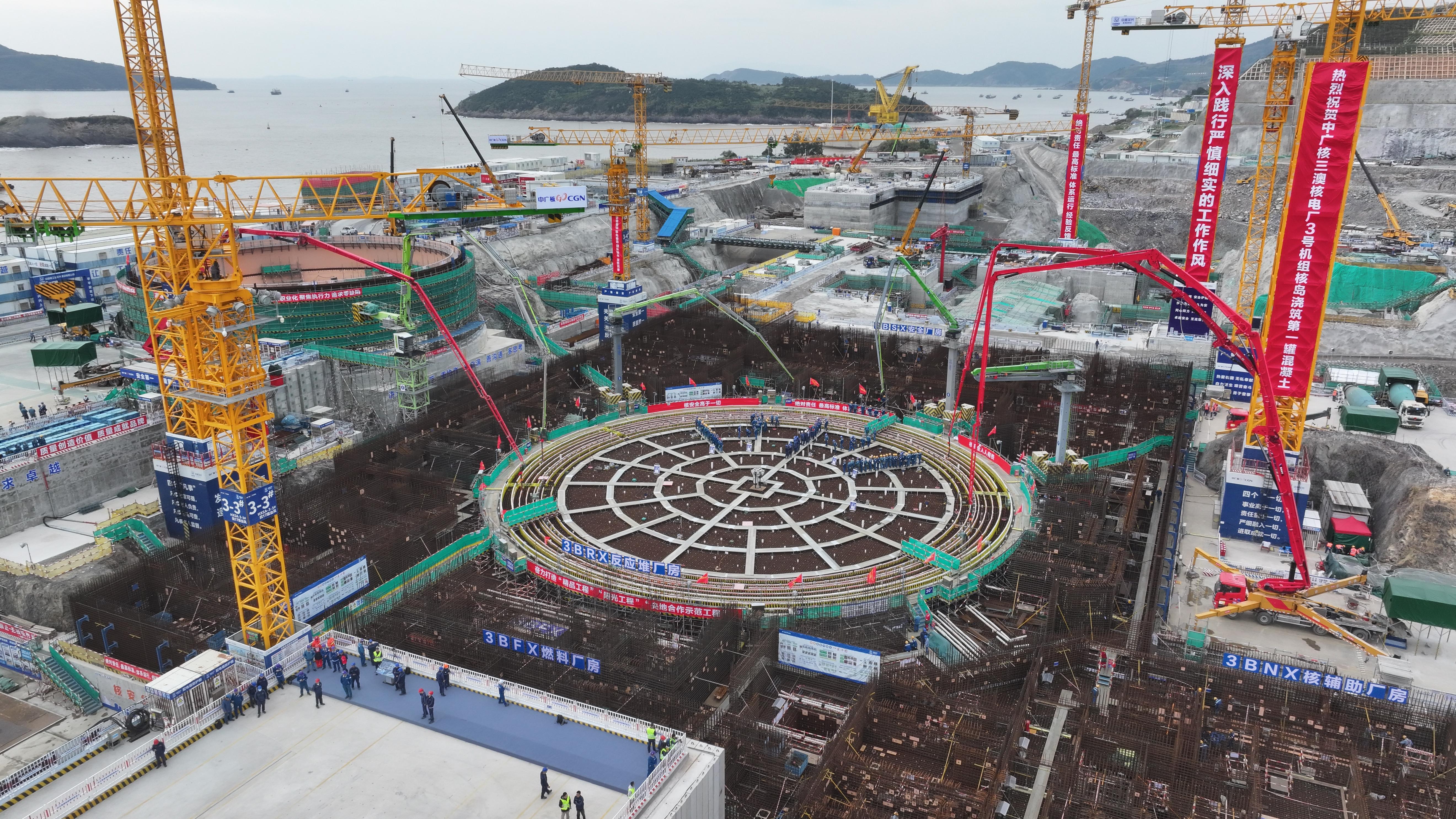

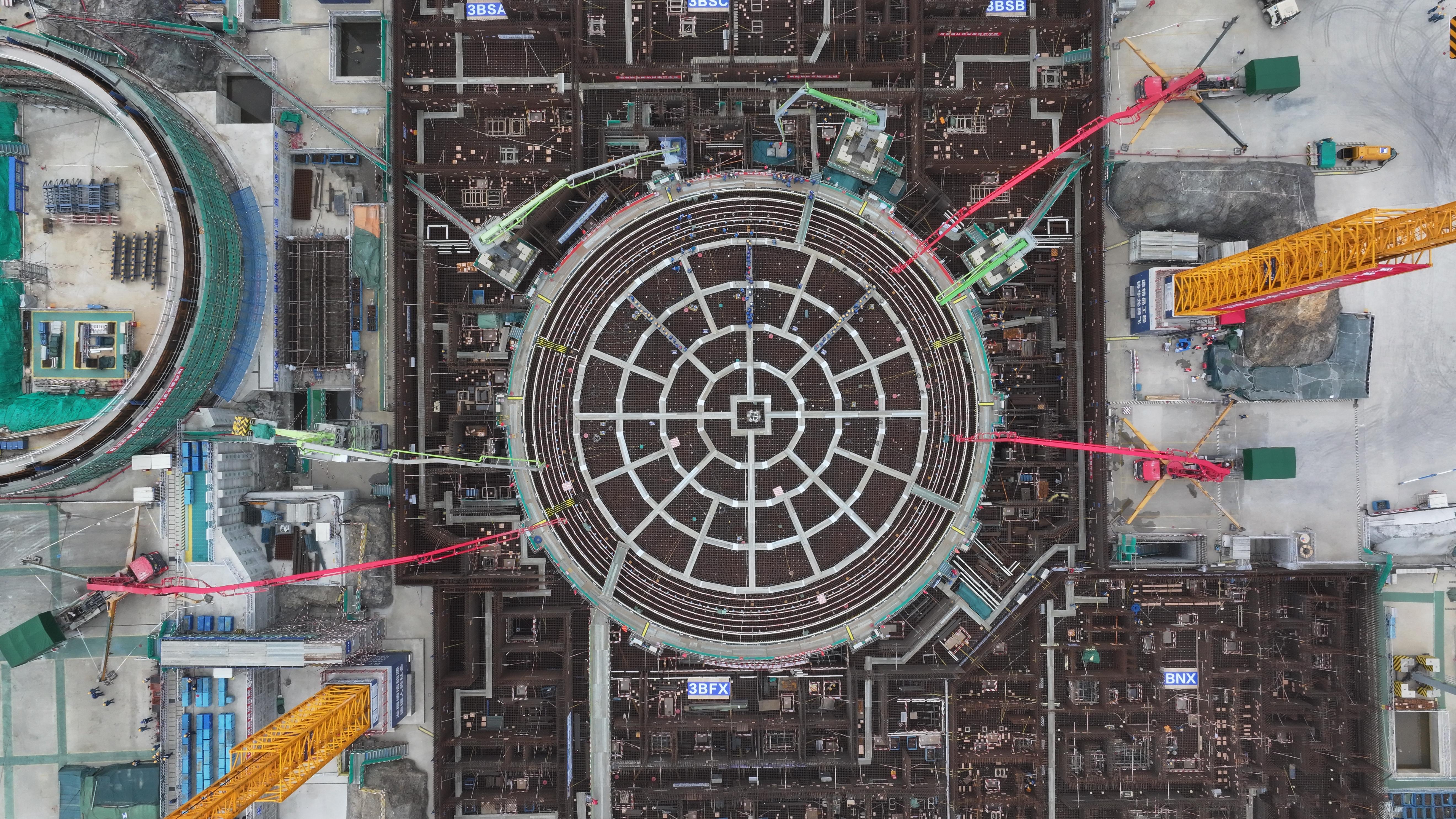

11月19日,中广核浙江三澳核电项目3号机组开始核岛第一罐混凝土浇筑(FCD),标志着该机组主体工程正式开工,三澳核电项目二期工程建设序幕全面拉开。

浙江三澳核电项目是全国首个民营资本参股的核电项目,本次开工的3号机组于2024年8月19日获国家核准,采用“华龙一号”三代核电技术,建成后预计年发电量可达100亿千瓦时,可满足约100万人口的年生产生活用电需求,将持续为长三角地区经济社会发展提供清洁能源助力。

“本次浇筑混凝土总量约8820立方米,预计持续57小时。”中广核苍南核电有限公司副总经理黄维德表示,项目团队通过持续优化设计、改进施工流程并应用多项先进技术,目前已成功应用模块化挡墙、地坑后贴法等创新工艺,后续还将引入廊道装配式建造、核岛厂房装配式通风管道施工等18项先进建造技术,为同类型核电项目积累可复制、可推广的实践经验。

记者了解到,本次建设的一大创新亮点,体现在对施工场地局限的巧妙化解上。面对核岛基坑周边场地狭小的挑战,项目团队创新采用可拆卸预制挡墙结构,这也是该技术在中广核“华龙一号”机组中的首次应用。

据悉,该挡墙总长约62米,通过模块化与可周转设计,实现了核岛周边场地高效利用,相较传统现浇挡墙节约成本约80万元,缩短工期约10天,推动工程建设向高端化、智能化、绿色化迈进。

此外,挡墙的设置释放了周边厂房筏基工作面,使得在FCD前两个月即可开展筏基钢筋施工,进一步提升了工程的安全性和经济性。

目前,三澳核电项目整体建设有序推进。1号机组装料前核安全检查已完成,正式进入装料准备阶段;2号机组当前处于热试准备阶段,正在开展系统调试试验、设备安装工作。

(受访单位供图)
