宁夏最长电力地下顶管贯通

2025-05-30 19:52:22 来源: 科技日报 点击数:

科技日报记者 王迎霞 通讯员 徐航

5月30日,宁夏银川庆祥220千伏电缆工程控制性节点——10号至12号地下顶管工程贯通。这段内径达2.8米、全长456米的电力顶管,是宁夏内径最大、长度最长、施工难度最高及机械化程度最高的电力地下顶管工程。

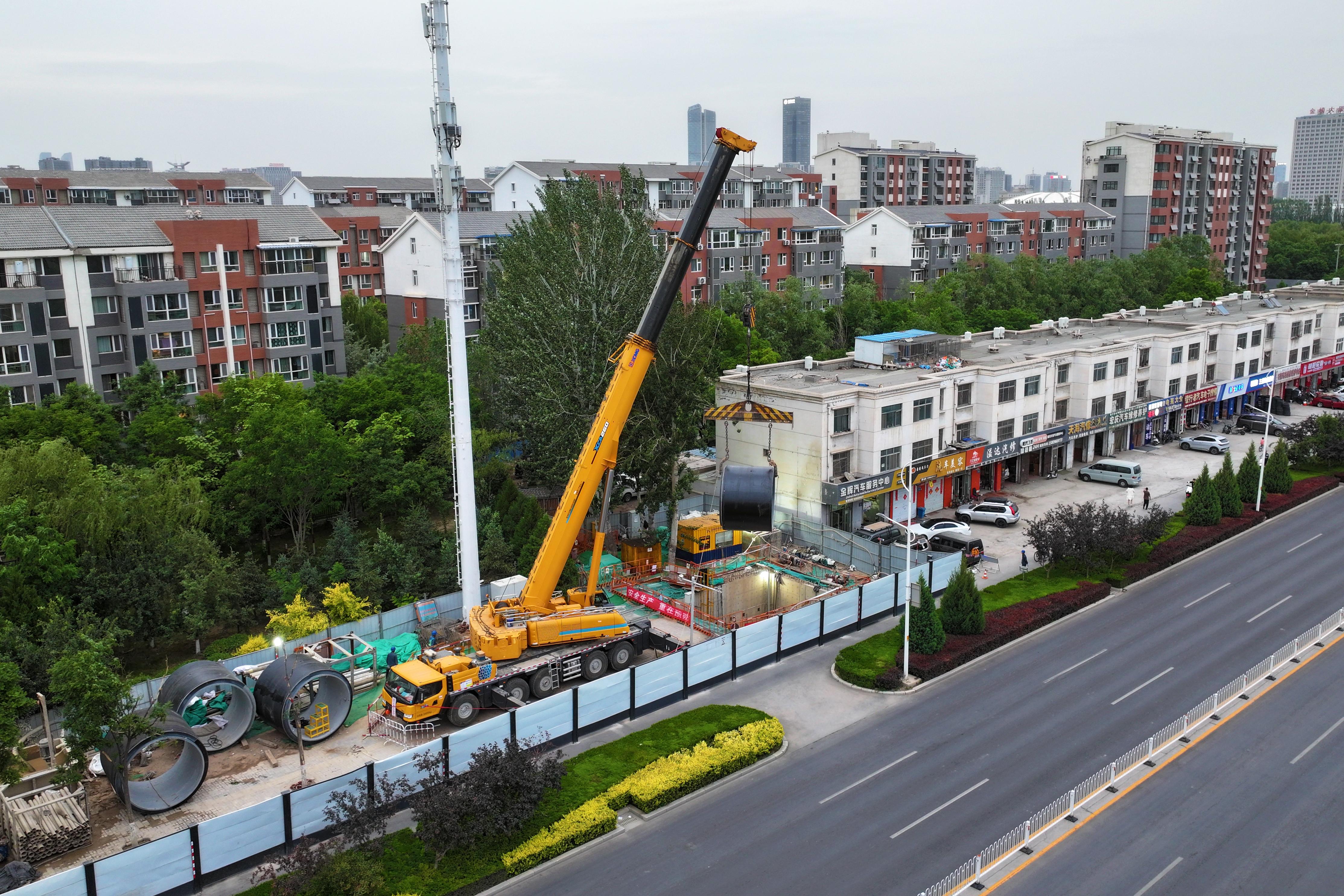

庆祥220千伏电缆工程位于银川市金凤区长城路核心地带,是银川电网优化网架结构的关键环节。施工段位于银川平原风积沙地质区,地下水位高,距管顶水位压差达5米。这种地质条件如同在沙堆中挖隧道,极易发生涌水、涌沙和塌方。

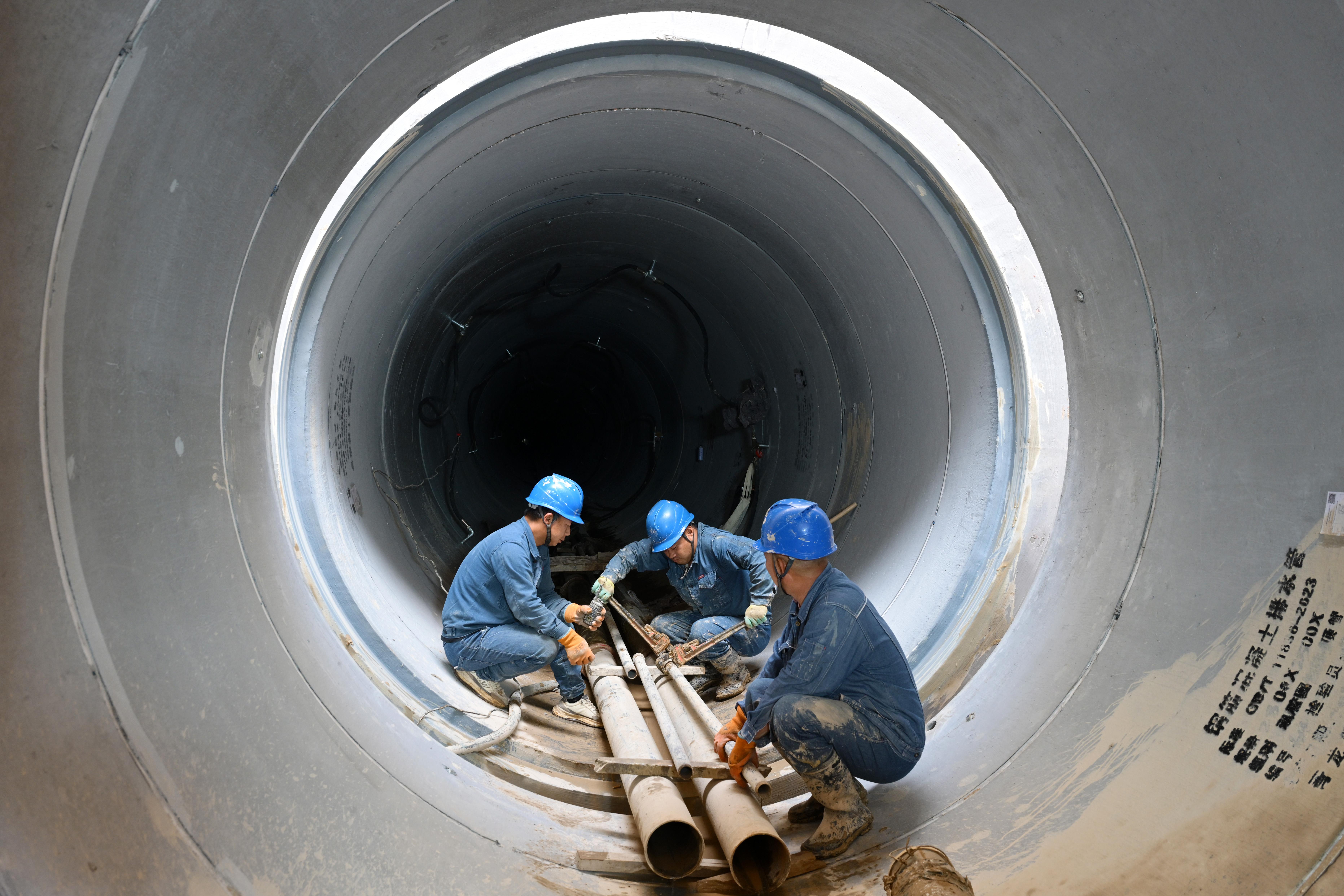

“沙层流动性极强,开挖面稳定性控制是最大难题。顶进过程中,我们监测到管节上方地表沉降必须控制在毫米级,否则会危及地面建筑物安全。”现场负责人王建军介绍。

为应对这一挑战,国网银川供电公司采用创新“泥水平衡+土压平衡”双模式顶管机,根据地质变化实时调整掘进参数。该设备配备了高精度传感器和智能控制系统,可对地下水压、土压进行毫秒级监测与调节。

在穿越长城路人行道路和绿化带的施工过程中,顶管深度达地下6.6米,为避免对人行路面地下水位的破坏,技术方案创新引入生态隔离屏障系统,通过管壁外敷设防渗膜与注浆加固层,引进泥水分离技术,彻底隔绝施工泥浆与地下水体的接触,以保护地下水生态系统的完整性。工程同步实施水土流失动态监测,施工后河堤恢复率达100%。

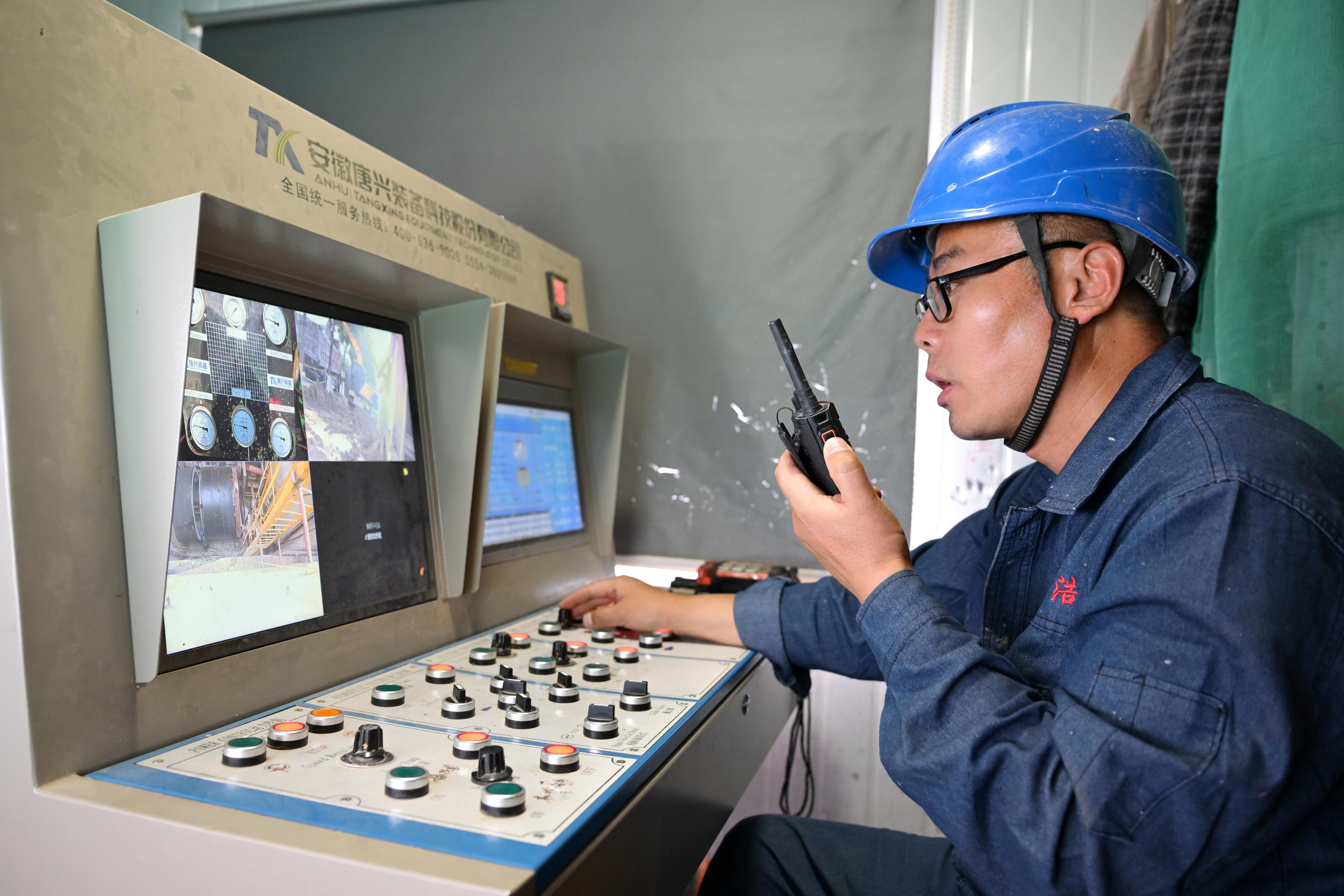

据介绍,工程还集成了智能导向与纠偏系统,利用激光定位与倾角传感器实时反馈管道姿态,顶进轨迹偏差控制在正负2厘米以内,确保电缆通道与既有地下设施的安全间距。通过云端数据管理平台,工程实现了顶进速度、泥浆参数、地层变化等数据的多维度分析,优化施工方案并预警潜在风险,提升了复杂环境下的施工可靠性。

相较于传统开槽埋管及电缆沟敷设工艺,顶管技术减少土方开挖量80%,施工周期缩短40%,综合成本降低25%。通过模块化顶进设备与预制管节标准化设计,现场组装效率提高50%,日均顶进长度达12米。此次实践成功解决了城市核心区、生态敏感区地下管线敷设难题,为银川电网升级与城市空间集约化发展提供了技术支撑。

(受访者供图)

责任编辑:王倩
