科技日报记者 张添福 通讯员 闫慧瑶

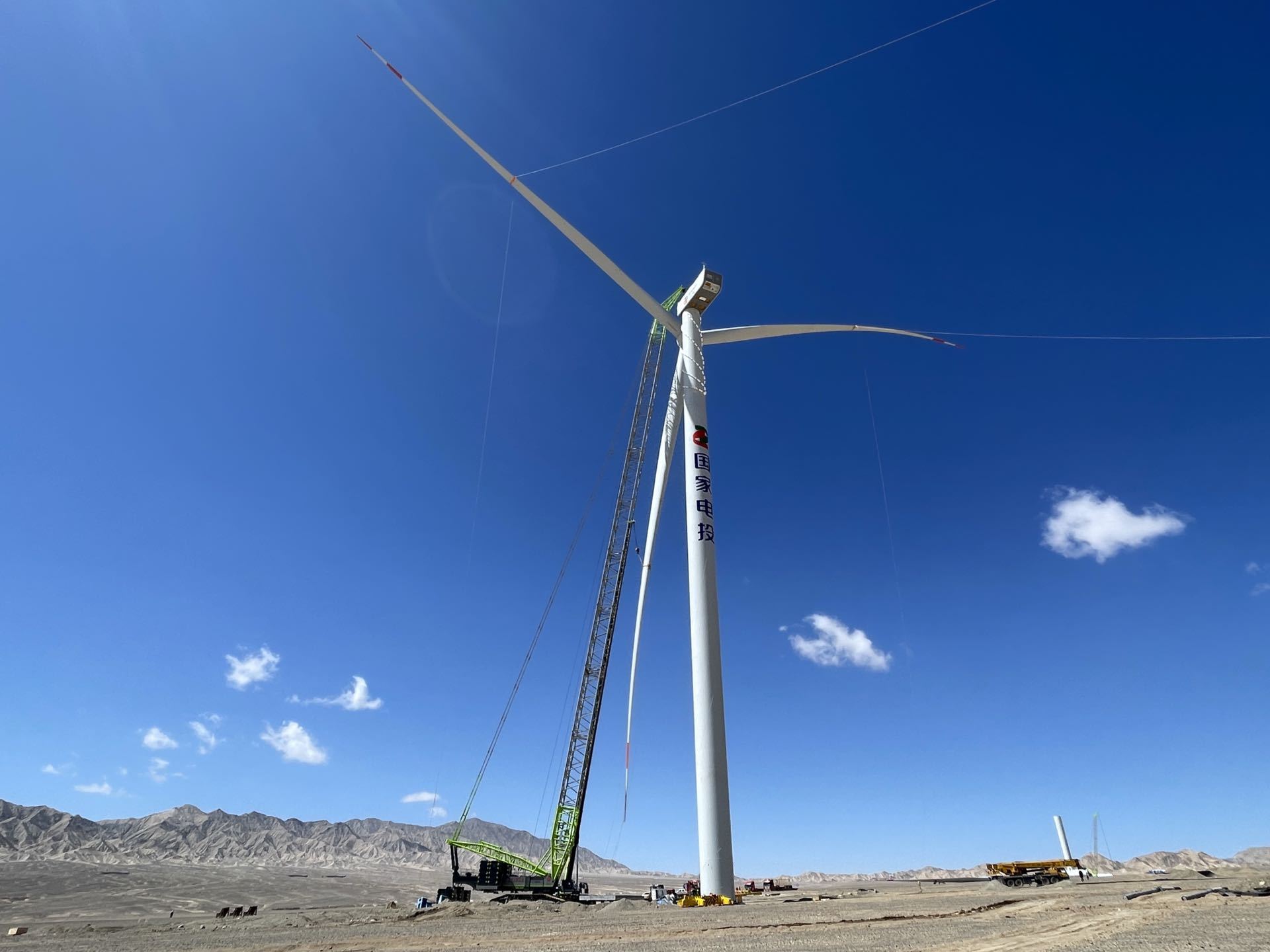

8月21日12时38分,随着A92号风机轮毂与机舱精准对接,国家电投集团黄河公司(以下简称黄河公司)海西50万千瓦风电项目首台风机顺利完成吊装,标志着项目全面进入风机吊装阶段。
该项目位于青海省海西州茫崖市冷湖镇西侧约105公里处,规划装机容量50万千瓦,配套储能规模50兆瓦/100兆瓦时,共安装80台单机容量6.25兆瓦的风力发电机组,同时配套建设一座330千伏升压站及送出线路。
“此次吊装的风机轮毂中心高度达120米,风轮直径216米,叶片最大扫风面积约36624平方米,采用双馈机型,能够高效利用当地风能资源,实现发电量最大化和单位度电成本最低。”负责项目建设的黄河公司新能源建设分公司风电项目管理部副主任杨贵智说。
为确保吊装顺利,新能源建设分公司提前制定专项方案,选用适应高低温、强风环境的履带式起重机为主吊设备,组织多台大吨位吊车协同作业,严格把握气象窗口,确保吊装作业安全开展。
“项目计划于12月底投产运行,预计每年可输出清洁电能7.48亿千瓦时,相当于节约标煤26万吨、减排二氧化碳67万吨。”黄河公司新能源建设分公司项目经理张占云说,通过配套电化学储能系统和优化运行策略,项目将有效提升夜间出力能力和电能质量,缓解青海电网“夜间缺电”问题,增强区域能源安全保障能力。
