科技日报记者 张蕴 通讯员 张璞

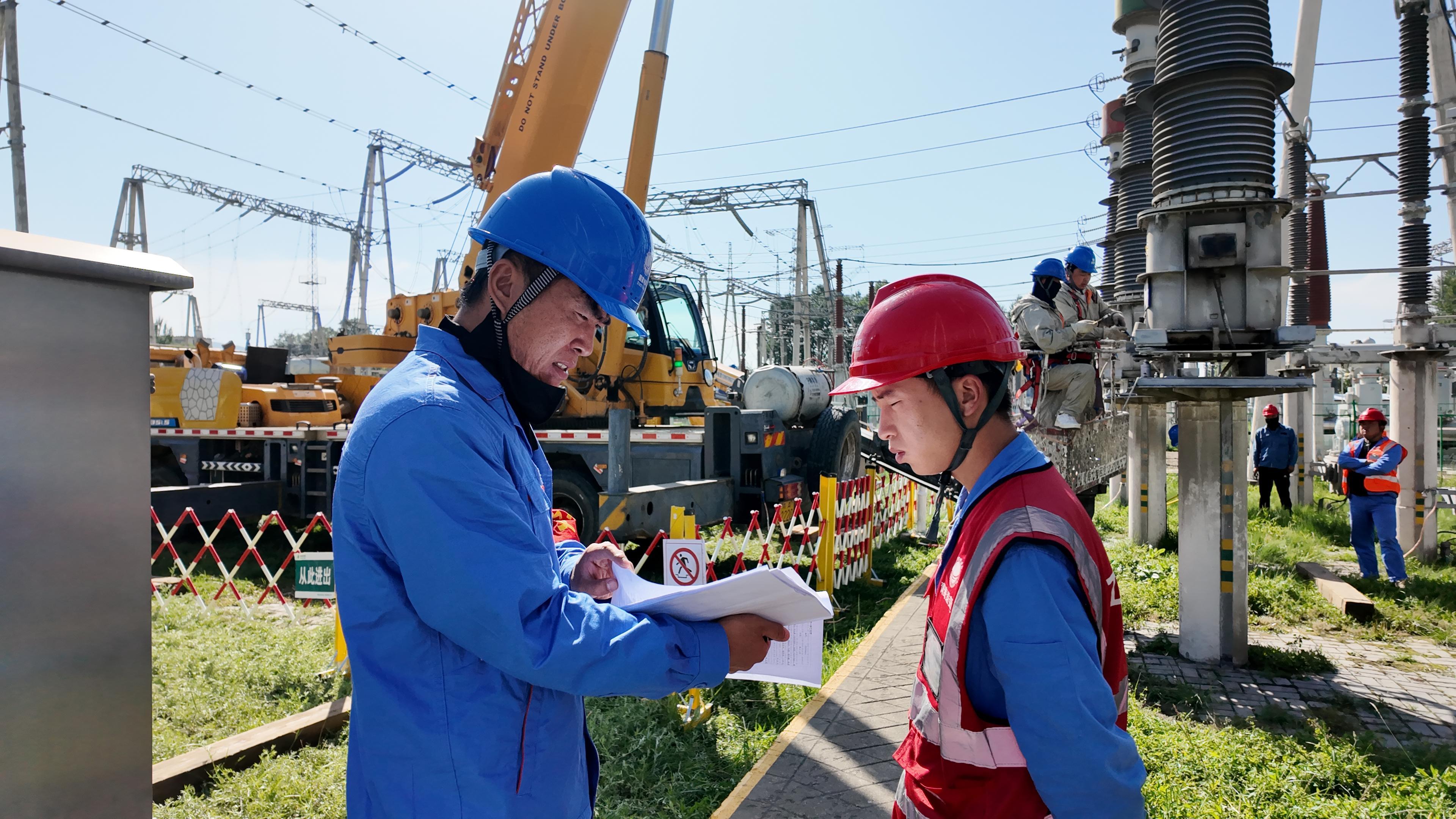

8月25日,国网青海超高压公司检修人员正在有序推进330千伏黄家寨变电站第二串设备升级改造工程,工程计划持续工期约49天,改造完成后将进一步提高青海主电网供电可靠性。
330千伏黄家寨变电站于1987年9月投入运行,是青海省第二座330千伏变电站,担负着青海铝厂、桥头铝电、海星铝业等重点企业的供电任务,同时兼顾西宁及海东地区部分负荷。黄家寨变电站已投运38年,站内设备普遍存在老化、供电可靠性低等情况,设备巡视维护、检修工作压力与日俱增。
为提高设备运行稳定性,该公司此前已对330千伏黄家寨变电站第三串设备实施了升级改造工作,消除了部分超期服役设备隐患。今年8月12日至9月29日,该公司组织人员接续开展第二串设备升级改造工程,并同步开展更换后交接试验、耐压试验及2号主变压器、330千伏黄安Ⅱ线两侧保护更换等工作,提升设备安全运行水平。
此次黄家寨变电站第二串设备升级改造现场,作业人员多、作业面广、工序复杂,该公司组织专业人员对SF6气体进行回收、组合电器套管检修及引线拆装、例行试验等关键工序中存在的20项具体风险,逐条细化风险管控措施,并在高空作业、设备拆卸与安装、专业协同作业等方面制定严格的安全管控措施,安全管理横向到边、纵向到底,确保设备整体更换工作安全、有序、高效推进。
