新疆四项重点超高压电网工程进入基础建设关键期

2025-09-29 20:56:15 来源: 科技日报 点击数:

科技日报记者 朱彤 通讯员 刘泽西 刘俊 袁政

9月28日,新疆超高压电网建设迎来关键节点:伊犁中煤“两个联营”项目电厂750千伏送出工程、若羌—羚羊750千伏输变电工程、托克逊750千伏输变电工程、烟墩750千伏变电站第四台主变扩建工程等四项“十四五”电力发展规划重点项目,全面进入基础建设阶段,为新疆高质量发展注入强劲电力动能。

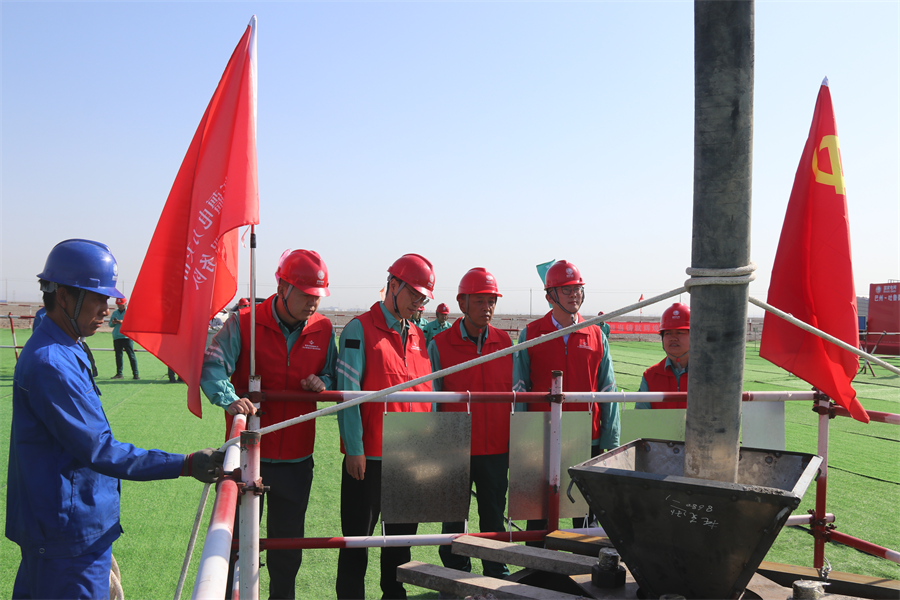

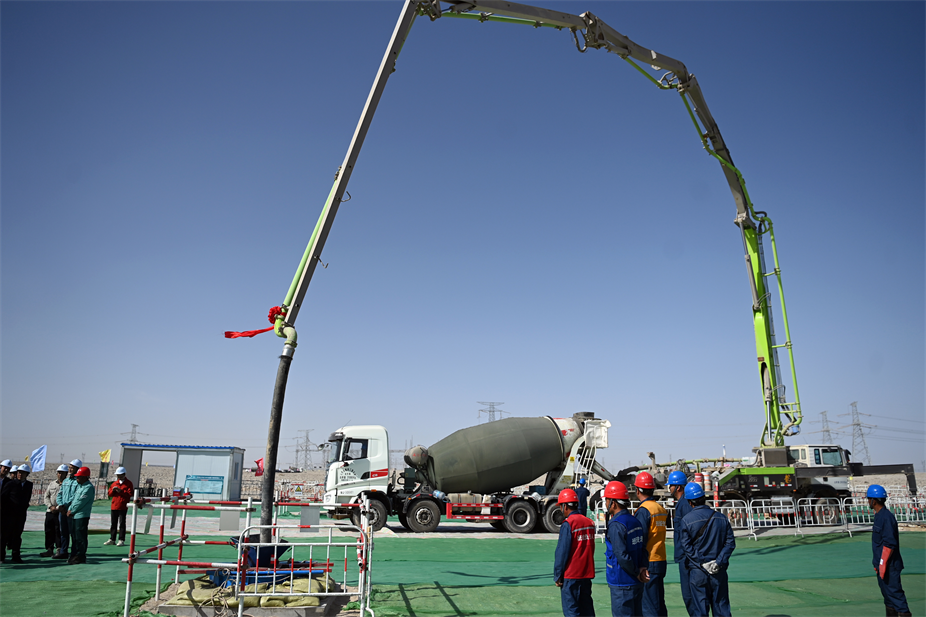

9月27日,若羌县24千米外的戈壁滩上,混凝土罐车轰鸣作业,浆液持续注入深陷的基坑——疆电外送第三条交流通道核心工程“若羌—羚羊750千伏输变电工程”,正式开启铁塔基础浇筑试点。次日,有着“火洲”之称的托克逊县内,托克逊750千伏线路工程建设现场一片忙碌,首基铁塔基础浇筑作业紧张有序推进。

作为国家“十四五”电力发展规划重点跨省(自治区)电网项目,若羌—羚羊750千伏输变电工程动态投资31.3亿元。工程采用两个单回路架设,折单总长约723.68千米,其中新疆段长约486.73千米,需新建铁塔1054基,计划2027年上半年投运。

托克逊750千伏输变电工程是新疆维吾尔自治区重点工程,总投资30亿元,线路总长363千米,计划2028年建成投运。

这两大工程建设均面临复杂挑战,若羌—羚羊工程新疆段有100多千米线路需翻越海拔3800米的阿尔金山及无人区,涉及180基杆塔,最高塔位海拔达3831.1米;托克逊工程则有10.5千米线路、22基塔基位于克尔碱沟两侧及盐湖南侧山区,两地均存在山体险峻、沟壑纵横、大型设备无法进场的难题。

“我们通过架设索道破解材料运输难题,两项工程共架设127条索道,保障24460立方混凝土顺利运输。同时大规模配置旋挖钻机、潜孔钻机等设备,以机械化作业减少人工接触腐蚀环境的时间,兼顾施工效率与人员安全。”国网新疆建设分公司第一项目管理中心副主任褚忠凯介绍。

据悉,2025年新疆超特高压电网发展持续“提档升级”,年度计划新建、续建超高压电网工程41项。截至目前,已新开工若羌—花土沟、克拉玛依、塔额等15项750千伏输变电工程,开工变电容量5400万千伏安,线路长度3522.8千米。
