科技日报记者 王迎霞 通讯员 韩霜

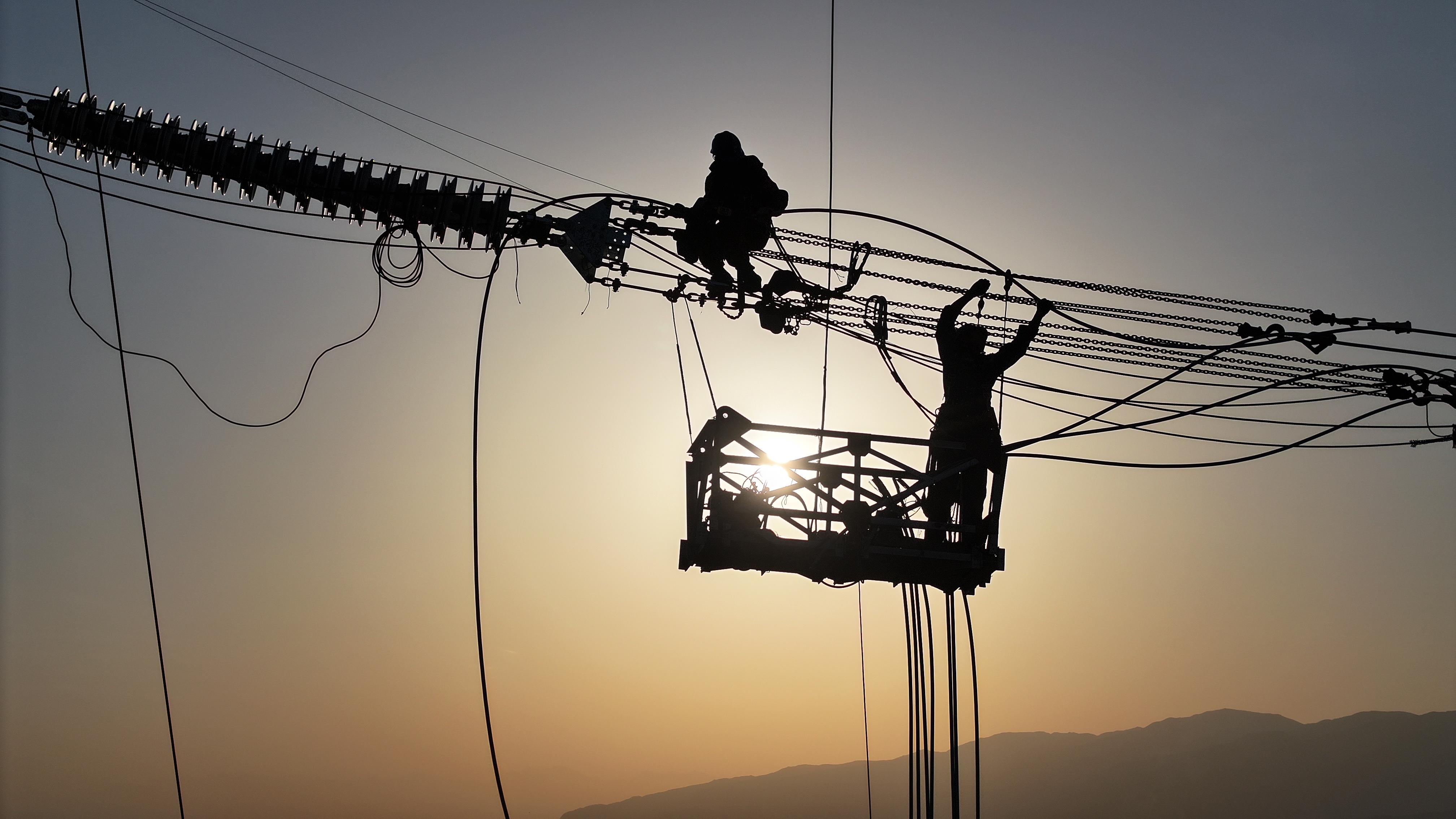

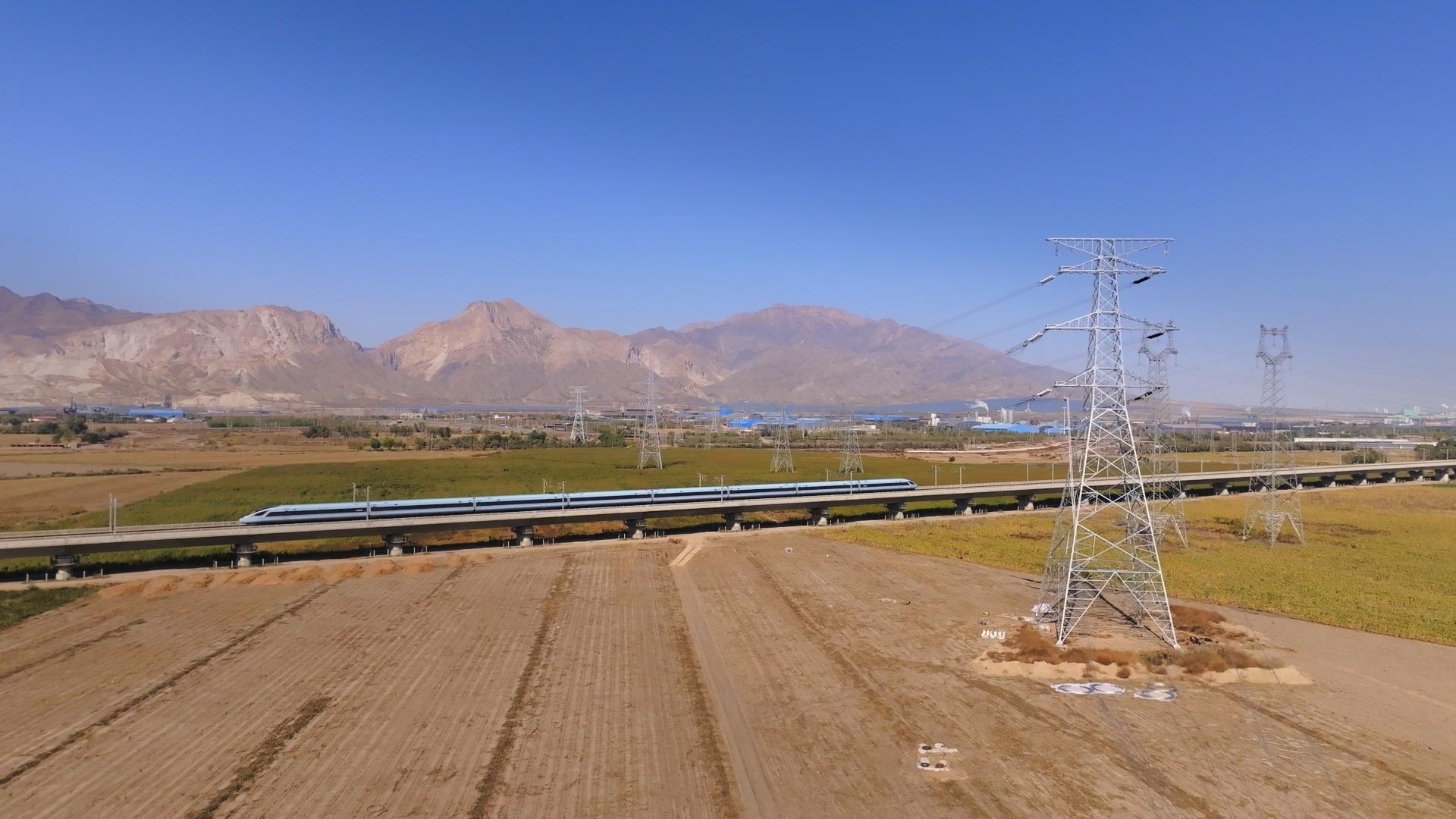

10月20日4时,随着两根线路光缆凌空飞跨10余米高的包银高铁,标志着宁夏石嘴山电网首次跨越在运高铁线路施工作业成功实施。
此次烽燧-惠农新建220千伏线路跨越包银高铁施工工作,按照兰州铁路局批复,施工时间为10月13日—21日,“天窗期”为每日0时30分至4时30分,除去高铁电力线路拆、装接地线时间,每日有效工作时间仅为3小时。由于高铁车速快,通行时气流扰动大,安全保障要求高,跨越施工采用无跨越架封网方式进行。
“这对现场施工提出更高要求,一旦出现意外,将直接影响每天往返8班次高铁的正常通行,所以必须按‘零缺陷’高标准要求施工。”国网石嘴山供电公司项目管理中心专责李辛介绍,该公司提前组织施工单位北京电力工程有限公司编制专项施工方案及应急预案,现场严格执行线路“三跨”相关要求,落实“五同”责任,通过合理人员分工、增设夜间照明设备、建立全天两值倒班模式,全力以赴克服工期短、作业风险高、夜间施工难度大等不利因素影响,提前一天完成全部1.1公里跨越段两回6相4分裂220千伏导线及两回光缆架设相关工作。
烽燧-惠农新建220千伏线路是宁夏石嘴山烽燧750千伏变电站220千伏配出工程子项目。作为国网宁夏电力有限公司2025年重点工程项目,宁夏石嘴山烽燧750千伏变电站220千伏配出工程建成后,将有效提升石嘴山地区电网300万千瓦负荷供应能力。
“后续,我们将持续加强统筹规划,重点做好跨越京藏高速、黄河及重要电力线路施工等安全保障措施,确保2026年6月30日前投产,为‘十五五’期间地区经济社会高质量发展,助力‘产业转型示范市’建设做好强劲电力支撑。”李辛表示。
(受访单位供图)
