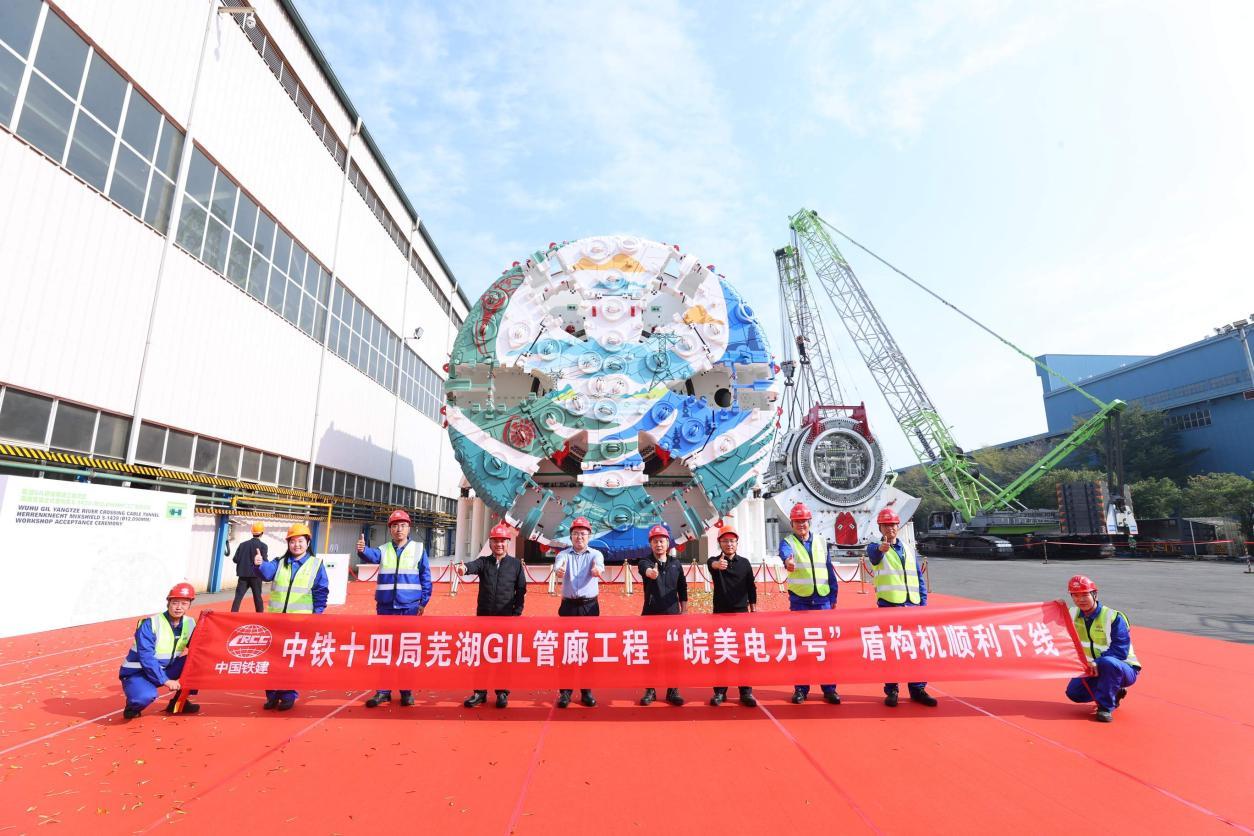

“皖美电力号”盾构机在广州下线

2025-12-30 16:41:05 来源: 科技日报 点击数:

科技日报记者 龙跃梅 通讯员 刘福昌 鞠淳妃

12月30日,由国网安徽建设公司、中铁十四局等单位联合研制的“皖美电力号”盾构机在广州下线。该盾构机将应用于国家电网穿越长江的芜湖GIL(气体绝缘输电线路)管廊工程。

国网安徽建设公司芜湖GIL管廊工程项目执行经理孙明刚介绍,芜湖GIL管廊工程,是甘肃—浙江±800千伏特高压直流输电工程的重要组成部分,隧道全长3600米,是目前世界最长的500千伏GIL管廊,也是目前国内在建直径最大的电力管廊工程。在长江江底挖掘一条隧道,洞内敷设气体绝缘金属封闭输电线路,相比于地面高架,输电线路埋在地下管道里,将有效节约空间资源,不影响长江航道运输,输电不受地形和气候等因素影响。

隧道盾构段长3554.4米,最大埋深53.85米,采用一台泥水平衡盾构机施工,工程面临超浅覆土始发、富水砂层掘进、长距离穿越复合地层等多个施工难题,将穿越淤泥质粉质黏土、细砂、圆砾、中风化灰岩等多种上软下硬复合地层。其中,中风化灰岩最大强度达62兆帕,圆砾最大粒径达15厘米,对盾构机配置及设备性能提出极高要求。

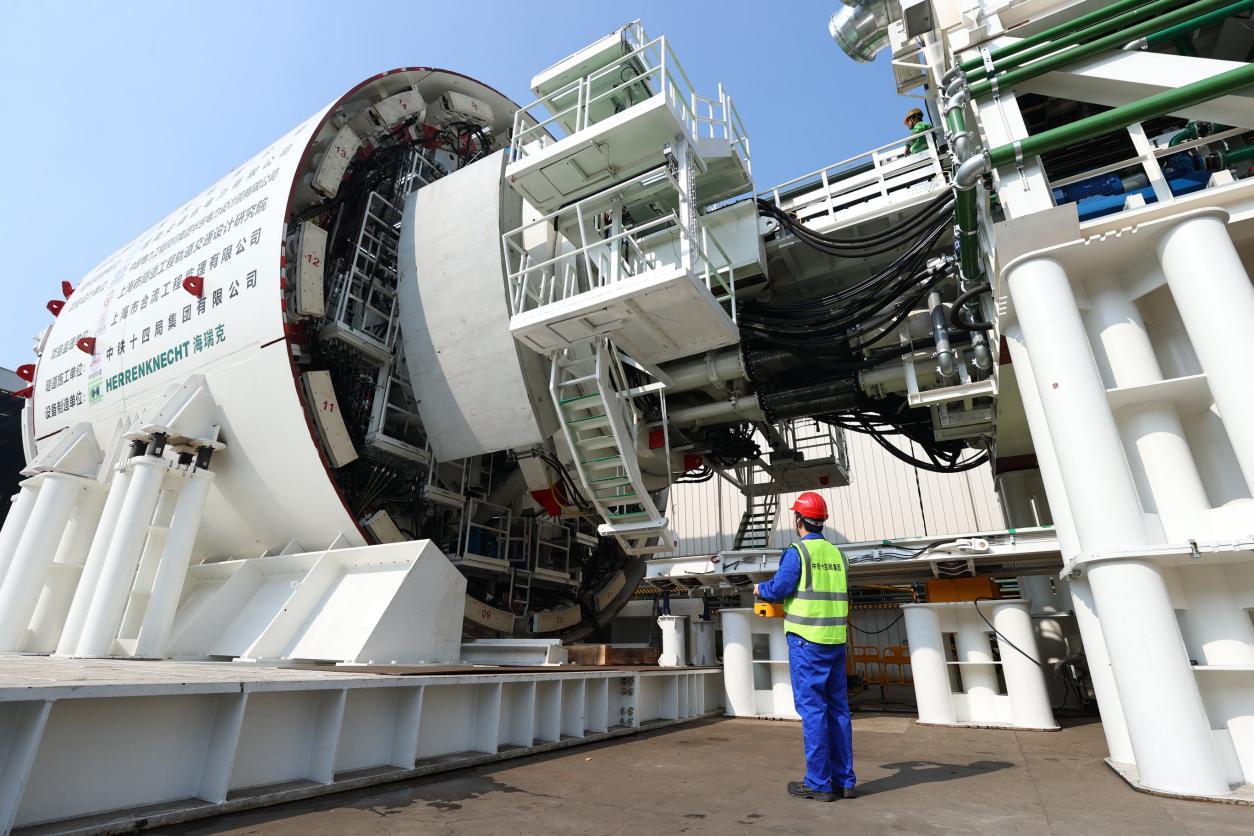

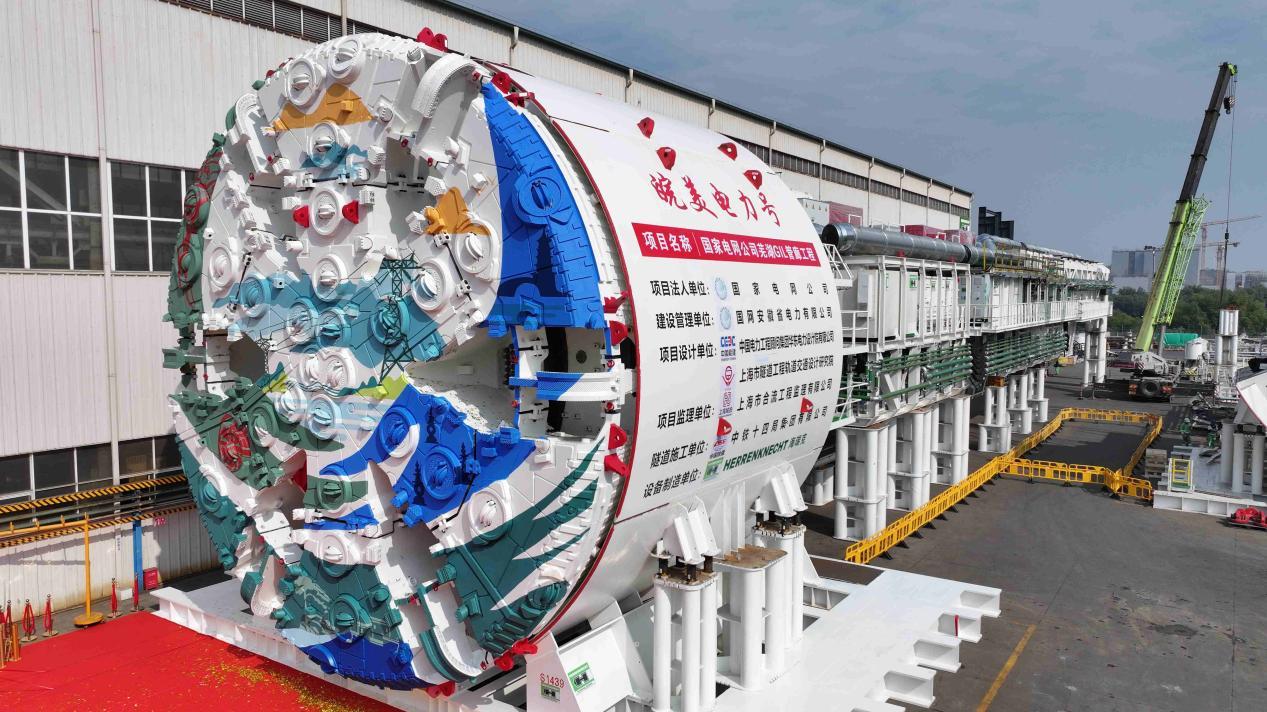

据介绍,下线的“皖美电力号”盾构机刀盘开挖直径12.13米,盾构机全长150米,总重量2300吨,整机功率6900千瓦,刀盘配置刀具116把,其中常压可更换刀具72把,总装水平达到世界一流。

“针对穿越复杂地层的掘进需要,盾构机配备了常压滚齿刀互换、主驱动伸缩、同步双液注浆等多项前沿技术。”中铁十四局芜湖GIL管廊工程项目部盾构经理郭建豪表示,盾构机还配置了掘进姿态智能控制、刀具磨损智能检测、超前地质预报多项智能化管控系统,以保障盾构机安全高效掘进。

据悉,盾构机在完成工厂制造后将立即拆解,采用水陆联运的方式陆续运抵施工现场,进行设备组装调试,预计2026年3月底始发掘进,开启穿越长江的新征程。

该隧道是目前长江上在建地质最复杂、盾构施工难度最大的电力盾构隧道。项目建成后,将为该工程提供过江置换通道,有效解决跨江输电难题,提升华东电网的电力交换能力和安全可靠性,保障华东地区能源电力供应。

(中铁十四局供图)
