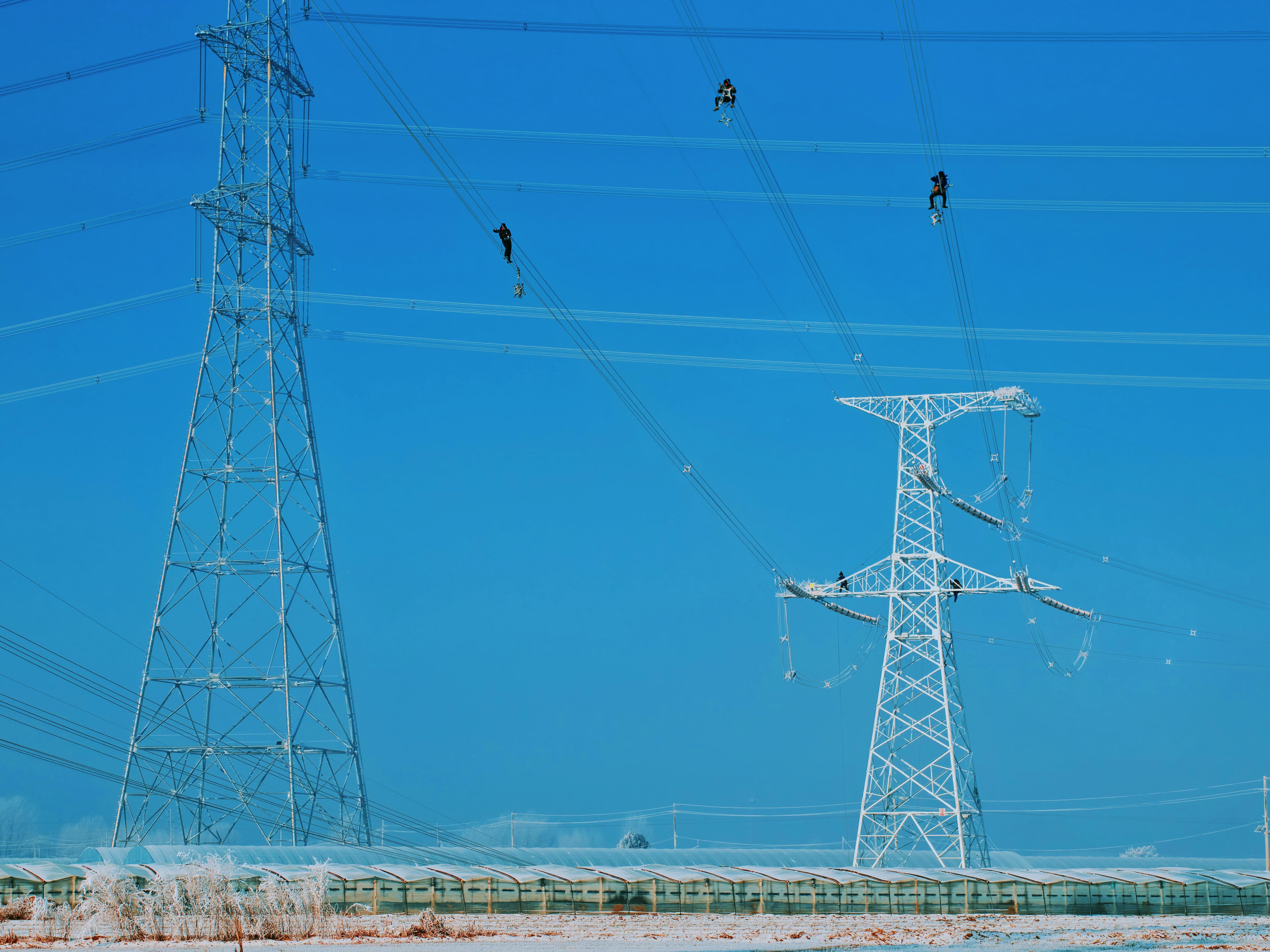

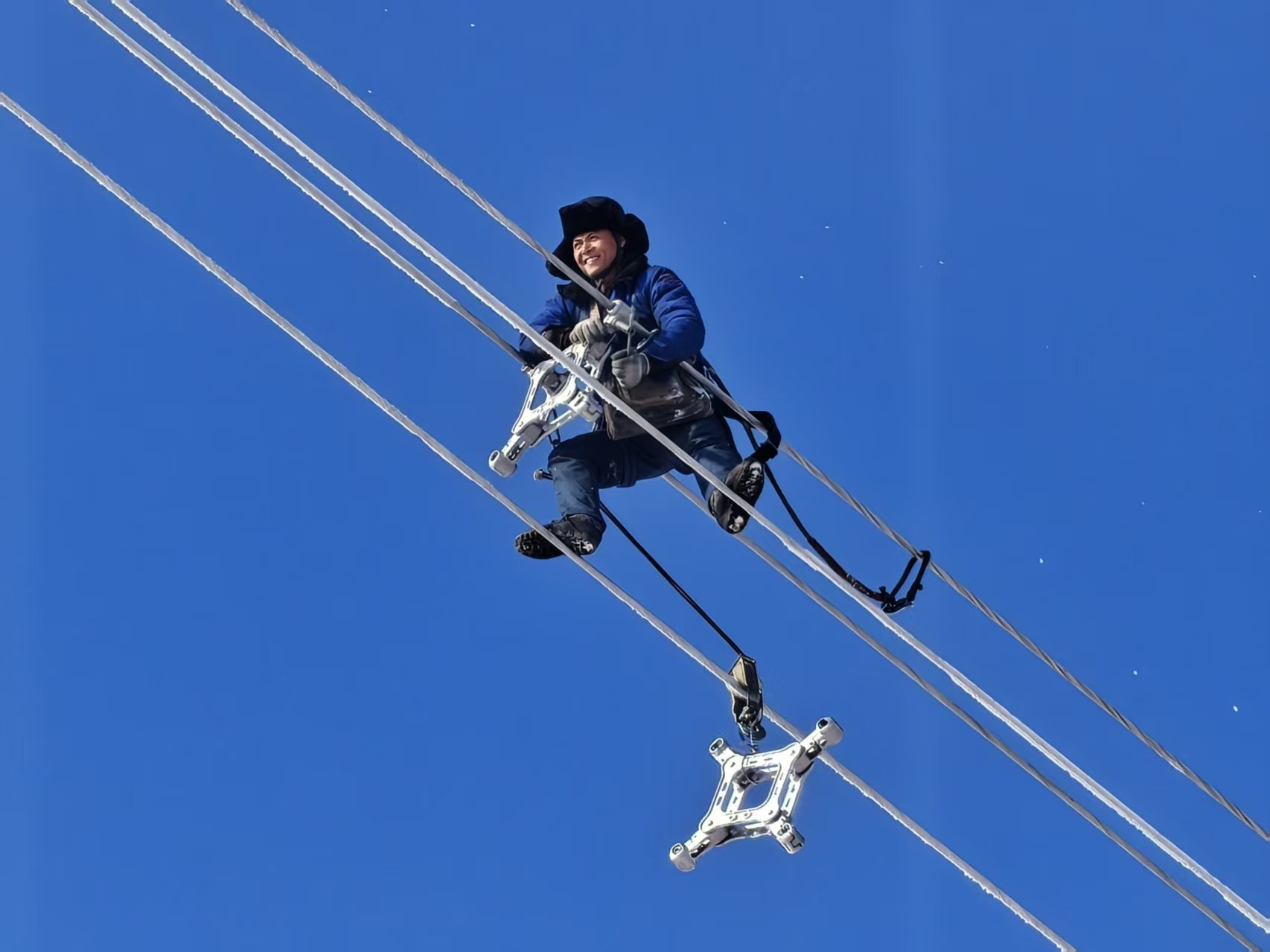

杨帆 科技日报记者 杨雪
2月10日,随着“清瀛Ⅱ线”54号至56号铁塔顺利完成送电,石雄铁路1标2条500千伏超高压电力线路迁改工程全部完成,扫清了项目建设关键障碍,为后续墩身及架梁施工按下“加速键”。

石雄铁路是京津冀城际铁路网的客运主轴之一,线路全长156公里。记者从施工单位中铁三局了解到,其负责45.928公里的土建工程及“三电”迁改等施工任务,标段迁改的清瀛I、Ⅱ线是保定至沧州区域的骨干电力通道,原有铁塔电力线横穿跨保沧特大桥和跨津石特大桥,与铁路轨面的净空距离不足9米。为保证架梁作业安全,需迁改6座铁塔,新建9座铁塔,且迁改工程涉及下穿既有1000千伏特高压线作业,施工难度和安全风险极高。

项目部做好周边环境调查勘测工作,研究制定了专项安全施工方案,创新采用“偏离原路径+转角跨越”的迁改方案,有效解决了电力线路与铁路线路交叉角度过小的迁改难题,将线路至铁路轨面的最小垂直距离提升至24.7米,满足了安全作业要求。施工中,项目团队引入“安全监管带电体近电作业报警仪”“线下作业吊车管控仪”等设备,对施工机械与既有特高压线路导线的安全距离实时监测、及时预警,安全高效完成超高压电力线路迁改任务。
石雄铁路是京哈—京港澳通道京石段的组成部分,也是京广高铁京石段的第二通道。线路通车后,将有效缓解既有京广高铁京石段运输紧张状况。
