效率大幅提升,筑梁神器“漫步”长江畔

2026-03-15 16:18:50 来源: 科技日报 点击数:

科技日报记者 吴纯新 通讯员 陈林松 周洁

“有了它,箱梁浇筑像汽车生产线一样流畅,效率提高30%,人员减少40%。”3月15日,在湖北荆州李埠长江公铁大桥北岸引桥施工现场,中交二航局项目负责人李辉指介绍,国内首创的智能“移动筑梁工厂”,将箱梁预制厂的高标准技术完整“复制”到施工现场,实现原位高品质建造箱梁。

李埠长江公铁大桥引桥全长3322米,需浇筑80跨简支箱梁,却面临双重困境:施工场地狭窄且包含曲线段箱梁,传统移动模架施工露天作业条件差、安全风险高;预制箱梁工艺需新建预制厂,受场地和运输限制,且因箱梁榀数较少经济性不佳。

面对困局,李辉当即决定寻求技术支援。2024年5月,从中交二航局各分子公司抽调的7名技术骨干组成攻关团队进驻现场,他们走访10余个类似铁路项目和施工装备生产厂家,与局内外技术专家深度研讨。

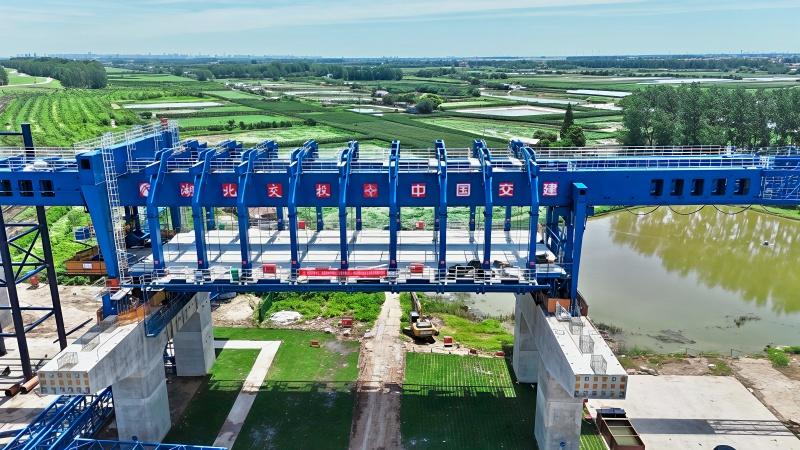

一个月后,“移动筑梁工厂”理念应运而生,将钢筋绑扎、天车吊运、混凝土浇筑养护等箱梁浇筑工序集成到一个封闭厂房,在厂房内打造钢筋和混凝土施工流水线。厂房用钢筋铁骨支撑并采用模块化设计,可通过吊车将模块吊装至墩顶拼装成型,8条液压支腿交叉支撑的行走系统,使其能在桥墩间自由“漫步”。

箱梁施工主要包含钢筋和混凝土施工,传统钢筋散绑作业工效低,占主线工期的40%。团队负责人郑和晖提出“积木式”钢筋施工方案,像搭积木一样造钢筋骨架。

团队随即启动钢筋模块图纸拆分设计,开展铁路箱梁钢筋整体吊装变形12个工况测试,联合设备厂家6次推演吊装行走入模方案。经过半年攻坚,蓝图逐步落地见效。单根钢筋提前加工成小型“积木单元”,工人在“工厂”的“钢筋车间”快速拼装成钢筋骨架后整体吊装入模,钢筋吊装工效提升50%,钢筋间距合格率达到100%。

在混凝土施工环节,创新采用“双车间并行”模式,让“工厂”覆盖2跨箱梁。后跨作为钢筋成型车间集中制作拼装钢筋,前跨作为混凝土施工车间专注浇筑与养护,将传统“串联式”工序改为“并联式”同步推进,单跨箱梁施工周期由18天缩短为12天。

“工厂”作业需要天车吊运、内模开合等10余个模块工序协同配合,离不开智能控制系统的中枢指挥。团队系统梳理工序关联逻辑,征求设备厂家建议,最终构建起由155个传感器、12路高清摄像头组成的神经网络。2025年7月,数字化模块智能控制系统正式上线,最终实现工序状态自动识别和设备集群作业精准指挥,实时解析施工数据并动态调整,工序衔接精度能达5毫米。当年9月,引桥首跨箱梁顺利完成浇筑,智能振捣系统实时捕捉混凝土密实度并自动调整参数,实现全断面均匀密实,一次性通过铁路严苛检测。

(受访单位供图)
