3D高斯建模:为电网“复制”一个真实世界

2026-04-03 21:42:03 来源: 科技日报 点击数:

科技日报记者 王禹涵

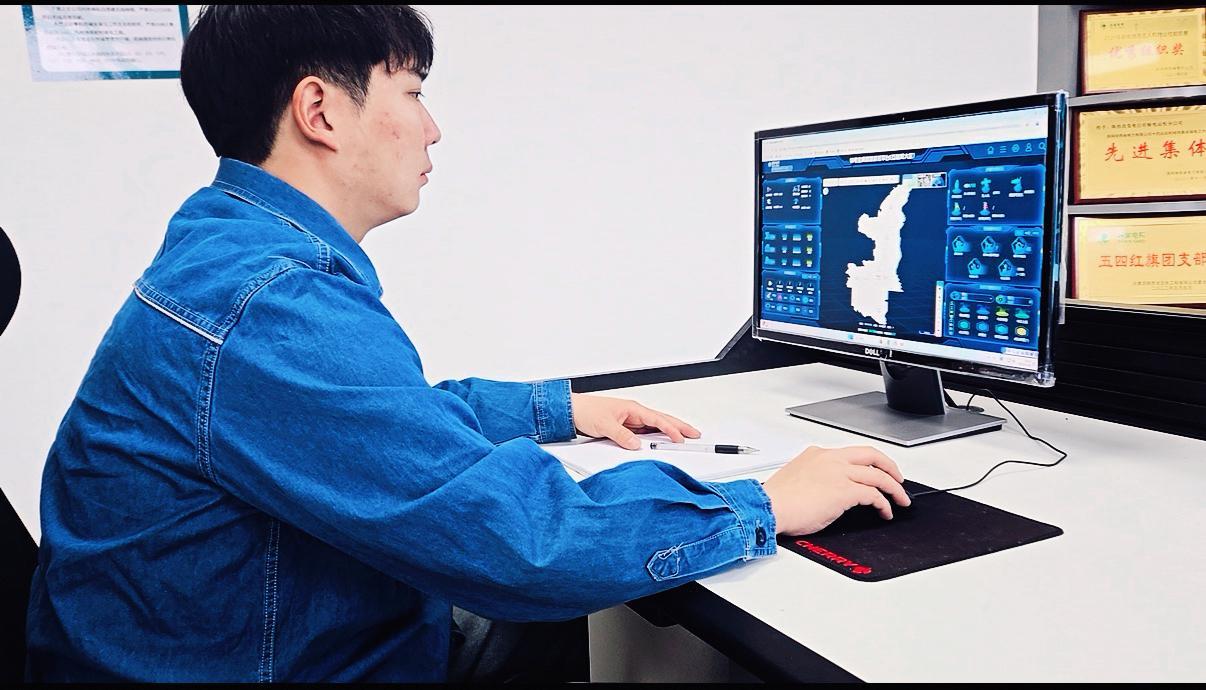

在陕西送变电工程有限公司的办公室里,技术人员点击鼠标,屏幕上便呈现出跨黄河输电线路的三维实景模型,铁塔、导线、地形一目了然。检修人员无需再反复奔赴现场勘察,坐在工位上就能完成方案推演。

这一幕的背后,是一项叫作3D高斯建模的技术。它正在改变电网一线员工干活的方式——从跑现场、看图纸,变成在三维模型上做推演。今年5月,这项技术将直接接入电网业务系统,实现数据互通。

给电网拍“超高清立体照片”

“它就像给项目现场拍了一张超高清立体照片。”该公司电网运行专责张凯华这样向记者解释3D高斯建模的原理。通过采集现场实景数据,把零散的地形、建筑、河流等信息拼接成一个1:1还原的三维数字模型,没有视角盲区,可以360度查看现场每一处细节。

2024年6月,陕西送变电工程有限公司引入这项技术,目标是搭建输电业务的三维数字底座,同时解决基建策划、技术交底、现场勘察等环节的实际痛点。

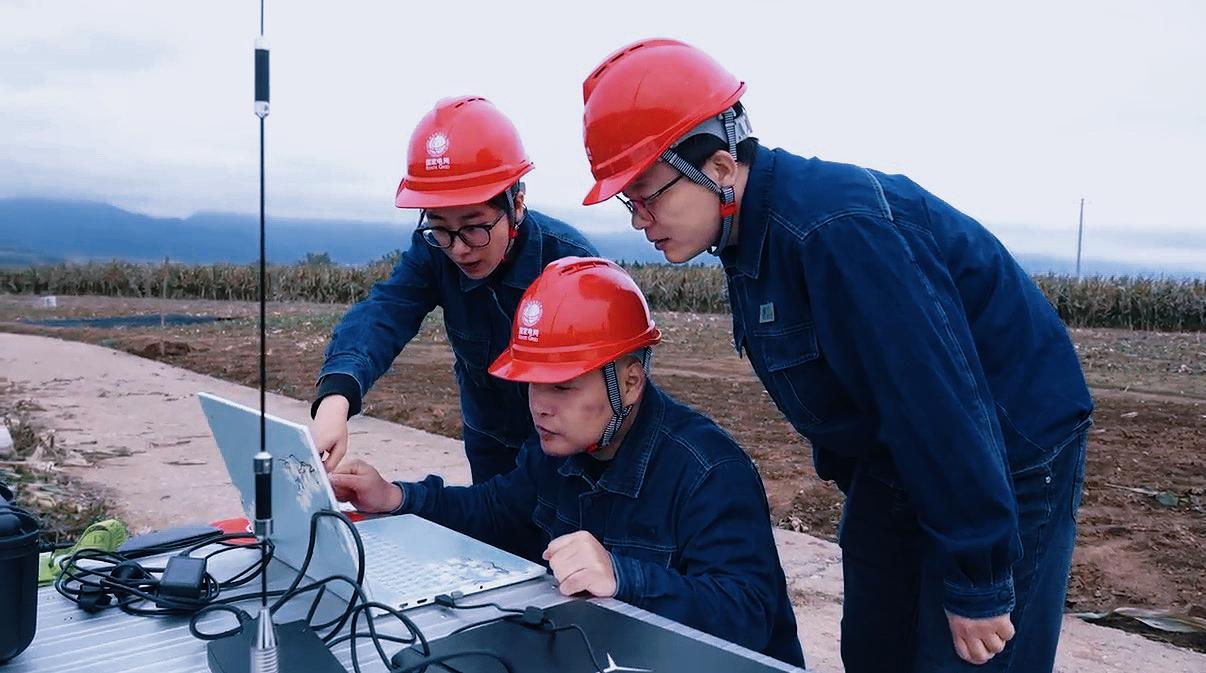

早期团队尝试用垂起拍摄方式采集数据,结果模型出现断点,没法实际使用。“高斯模型的研究积累是一个量变引起质变的过程。”张凯华说。后来,团队摸索出360度环绕数据采集方式,模型精度大幅提升。经过一年努力,陕西送变电公司在这项技术上的应用水平,已经走在全国电力行业前列。

相比传统倾斜摄影、激光点云建模,3D高斯建模优势明显:模型细节保真度提升40%,存储体积压缩60%,动态加载速度提高5倍,兼具毫米级重建精度和实时渲染能力。

以检修交底为例。过去,检修人员拿着纸质资料,得反复看视频、照片,才能摸清风险点。“现在有了高斯模型,现场可以直接看到三维画面,在模型上模拟作业、查看危险点和风险点。”输电运检二分司副经理张立说。

数字化转型改变作业方式

以750千伏宝汉输电工程为例。工程跨越嘉陵江源头河流,施工环境比较复杂。用高斯建模精准还原现场后,前期勘测周期从15天缩短到5天,成本降低了20万元。

“以前做这种高危跨域项目,作业人员得顶着酷暑严寒一次次跑现场,徒步勘测既费时又费力,安全风险也不小。”张凯华说。现在用3D高斯建模,能完整还原地形、河流、交通状况和周边设施,在模型上就能完成距离测量和施工流程模拟,从源头上规避了安全风险。

这项技术还带来了两个转变:一是从“事后修”变“事前防”,二是从“看图纸”变“看实景”。通过“手持SLAM+无人机”空地融合的数据采集方式,团队搭建起涵盖杆塔、导线、植被和建筑物的三维输电走廊。作业人员可以在模型上精准测算树障、交叉跨越物的净空距离,隐患识别效率明显提升,同时形成了三维输电线路运行台账。模型精度达到厘米级,能清楚看到绝缘子串、金具、设备标识这些细小的部件。运维人员在办公室里就能完成远程巡检,遇到突发故障,可以直接调出模型做抢修规划,应急响应速度和精准度都大大提高。

截至目前,陕西送变电工程有限公司已完成4条线路、15公里的三维数据台账建设,并进行了7次三维数字交底。今年5月技术升级后,模型将接入地理信息系统,与杆塔、线路等业务数据叠加融合。“我们将继续推动3D高斯建模与输电全链条深度融合,打造电网数字化转型的标杆。”该公司机械化推广中心主任段新生表示,今年将启动新一轮数字化建设,进一步扩大该模型的技术应用范围。
