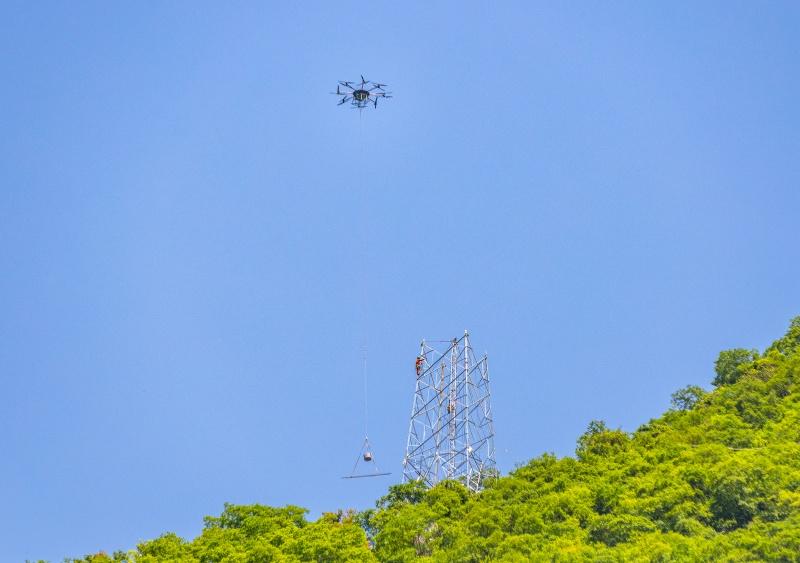

4月29日,湖北黄石大冶市宋晚村附近山头,一架吊装钢材的无人机往返其间。在空运材料的保障下,电力工人正有条不紊开展铁塔组立工作。

这是黄石地区220千伏铜觉线全力施工的一幕。“五一”假期,当地160余名电力工人将继续奋战施工一线,全力推进该工程按期投运。
据了解,220千伏铜觉线始于±800千伏永兴换流站配套的500千伏铜都变电站,止于220千伏东觉山变电站。该线路电能输送能力为67万千瓦,总长25.8千米,涉及新建铁塔70基,是金上至湖北±800千伏特高压直流工程重要的电能下网线路。

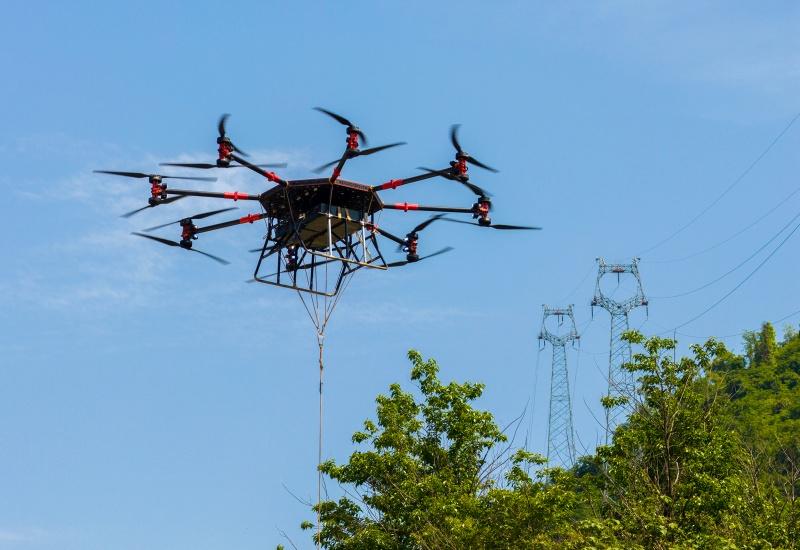

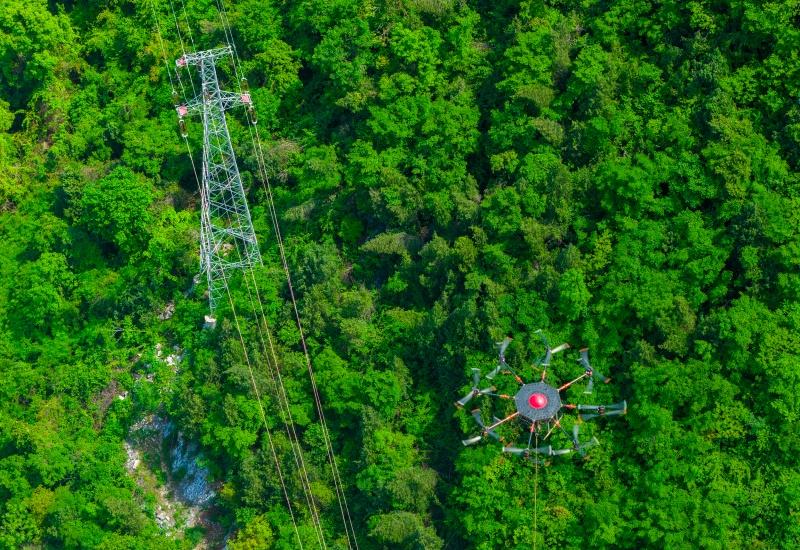

由于该线路40%的长度部分需架设在山间,塔材运输和电力施工极其不便。为确保工程进度,国网黄石供电公司创新采用“无人机轮换吊装”法,为塔材运输开辟空中通道,有效实现施工不断档。

“很多铁塔分布在山上,路不好走,车子根本无法到达,钢材等材料运输很不方便。”国网黄石供电公司项目管理中心工程项目一班班长陈海鹏说,为加快施工进度,他们采用重载无人机吊装运输,单次最大可以运载400千克,完成一次运输只需10多分钟,整体效率比传统方式至少提高2倍。
据悉,2025年4月施工以来,该线路工程已完成70%工程量。预计今年5月下旬投运后,黄石地区供电能力将提升至380万千瓦,为鄂东地区夏季电力保障提供重要支撑。
