中广核广东太平岭核电项目4号机组主体工程开工

2026-05-11 21:25:32 来源: 科技日报 点击数:

科技日报记者 罗云鹏 通讯员 朱丹

5月10日,中广核广东太平岭核电项目4号机组开始核岛第一罐混凝土浇筑(FCD),标志着该机组主体工程正式开工,太平岭核电项目二期工程建设工作全面展开。

广东太平岭核电项目是粤港澳大湾区首个采用我国自主三代核电技术“华龙一号”的核电项目。按2025年国内核电平均利用小时数测算,4号机组建成后预计年发电量超90亿千瓦时,可满足约100万人口的年生产生活用电需求。

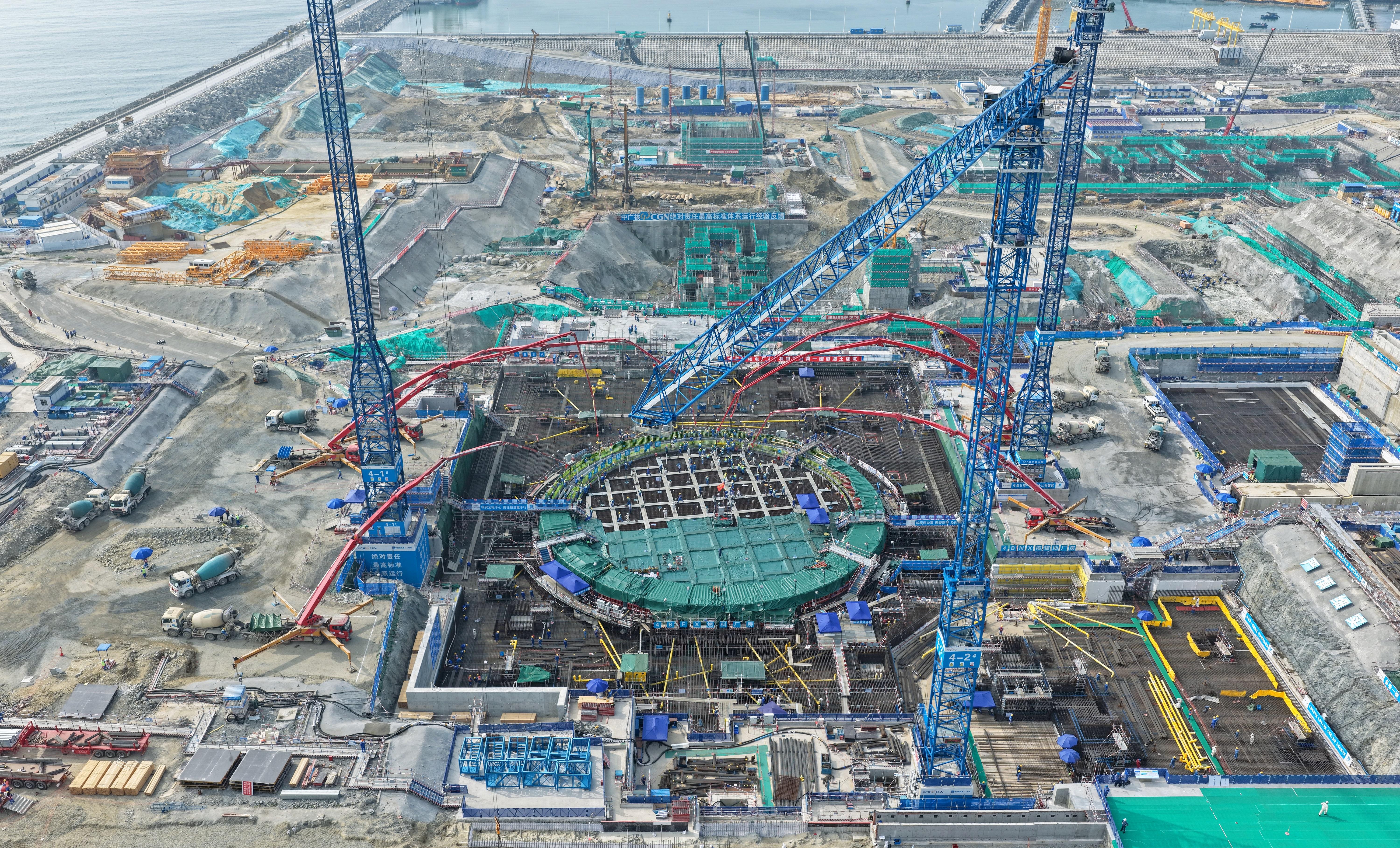

本次浇筑的反应堆厂房筏基半径为27米、高度为3.7米的圆柱体,混凝土总浇筑量约8600立方米,预计连续施工约60小时。

据悉,自太平岭核电二期项目建设工作启动以来,项目团队以自主创新为引领,全面推行“模块化、机械化、自动化、数智化、本质安全化”建造,已落地700余项改进措施。

其中,现场三维联合设计中心实现了设计图纸与施工数据的“一键贯通”,钢筋怎么排、管线怎么走,先在模型里跑通再照单施工。

与此同时,门框一体化施工方案优化、核岛筏基施工组织优化等多项新技术,均为中广核旗下核电项目首次应用,为“华龙一号”批量化建设积累了可复制的经验。

太平岭核电项目规划建设6台“华龙一号”核电机组,分三期建设,目前已核准4台。项目1号机组已于2026年4月20日投产发电,2号机组于2026年5月3日完成首次核燃料装载工作,正式进入带核调试阶段,3号机组于2025年6月10日主体工程开工,目前已进入土建高峰期,整体建设工作稳步推进。

责任编辑:陈可轩
网友评论
最热评论
没有更多评论了

抱歉,您使用的浏览器版本过低或开启了浏览器兼容模式,这会影响您正常浏览本网页

您可以进行以下操作:

1.将浏览器切换回极速模式

2.点击下面图标升级或更换您的浏览器

3.暂不升级,继续浏览

继续浏览
