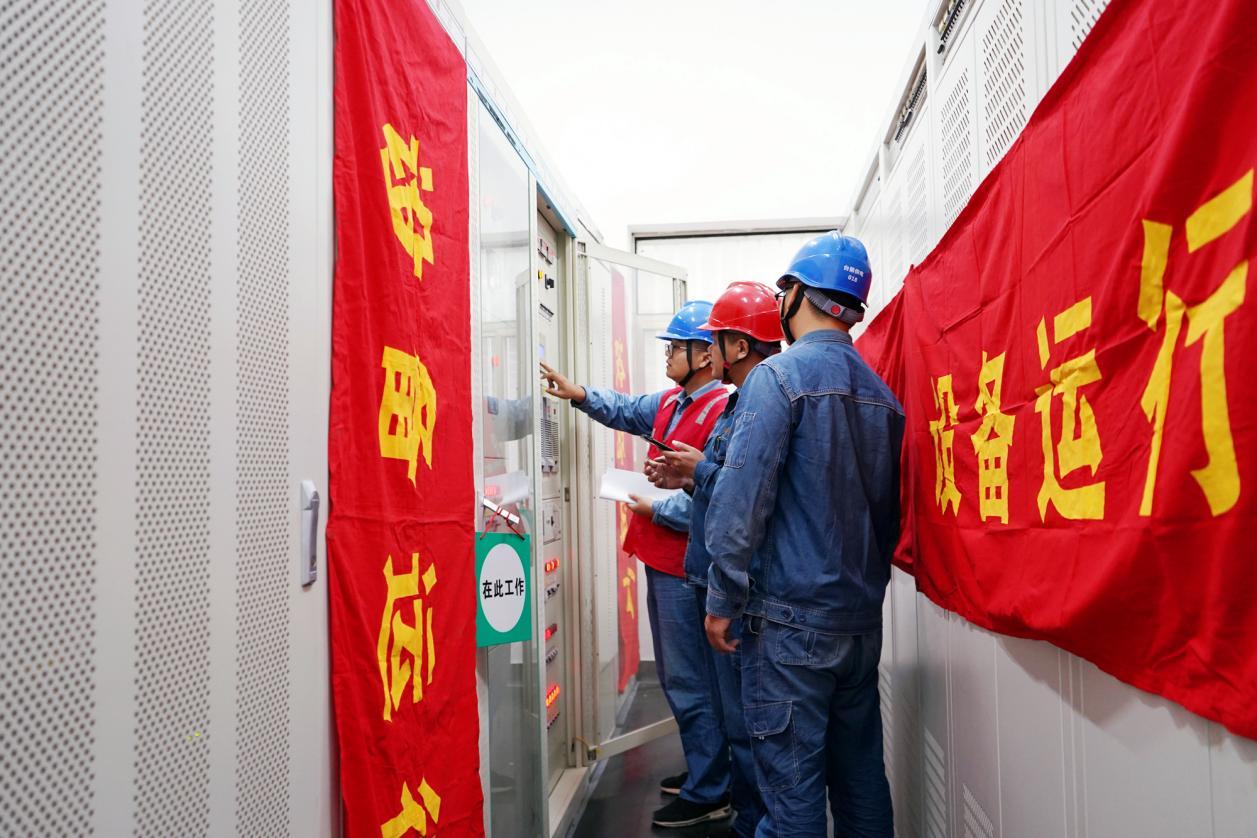

“站内一次、二次设备接头温度均在正常范围内,无过热、无异常。”5月25日,国网濮阳供电公司变电运维班工作人员对35千伏侯庙变电站开展巡视及红外测温工作,全面检查运行状态,确保设备运行正常。不久前,历时58天,35千伏侯庙变电站综合自动化系统改造工程正式投运,标志着这座服役四十余年的电网枢纽站完成全面升级。

侯庙站始建于1983年,坐落于河南省台前县侯庙镇,是当地重要的供电枢纽。随着乡镇经济快速发展、新型负荷持续攀升,站内设备老化、承载能力不足等问题日益凸显,难以满足负荷发展需要,升级改造刻不容缓。
面对改造任务重、技术环节多、安全风险高、保供压力大等多重挑战,国网濮阳供电公司坚持自主实施、精益管控,以核心班组建设为支撑,全力推进工程落地。项目前期,专项工作组提前介入,系统开展现场勘查、方案论证与计划编制,确保施工路径清晰、工序衔接顺畅;施工阶段严格执行“停一间隔、改一间隔”,采用全程线上作业方式,高效完成保护屏柜安装、面板更换、电缆敷设,以及电容器组拆装、站用变增换等多道工序,同步完成装置接线与系统调试。
集中检修期间,团队重点对断路器、主变、开关柜等关键设备开展高压试验,全面消除各类安全隐患及设备缺陷;实行进场安全培训、每日技术交底等措施,关键区域设专责监护人,借助“现场巡查+视频监控”模式实现全域管控。在质量管控上,构建多层次验收体系,从设备入场检验、关键工序三方共检,到分阶段验收与系统联调,层层把关、逐项核验,最终实现工程“零缺陷”顺利投运。
改造后的侯庙站供电可靠性、设备智能化水平与负荷承载能力全面提升,为当地经济社会发展提供坚实电力保障。下一步,国网濮阳供电公司将全面总结改造经验,持续优化建设管理模式,加快推动新型电力系统与坚强智能电网建设,不断提升供电可靠性与服务品质,以可靠电力护航民生改善、产业发展,为地方经济社会高质量发展注入强劲动能。
