科技日报记者 王禹涵
6月30日零时,陕北—安徽±800千伏特高压直流输电工程(以下简称“陕电入皖”工程)正式投运,标志着“十五五”时期我国首个特高压直流工程建成投产,“西电东送”再添一条能源大动脉。

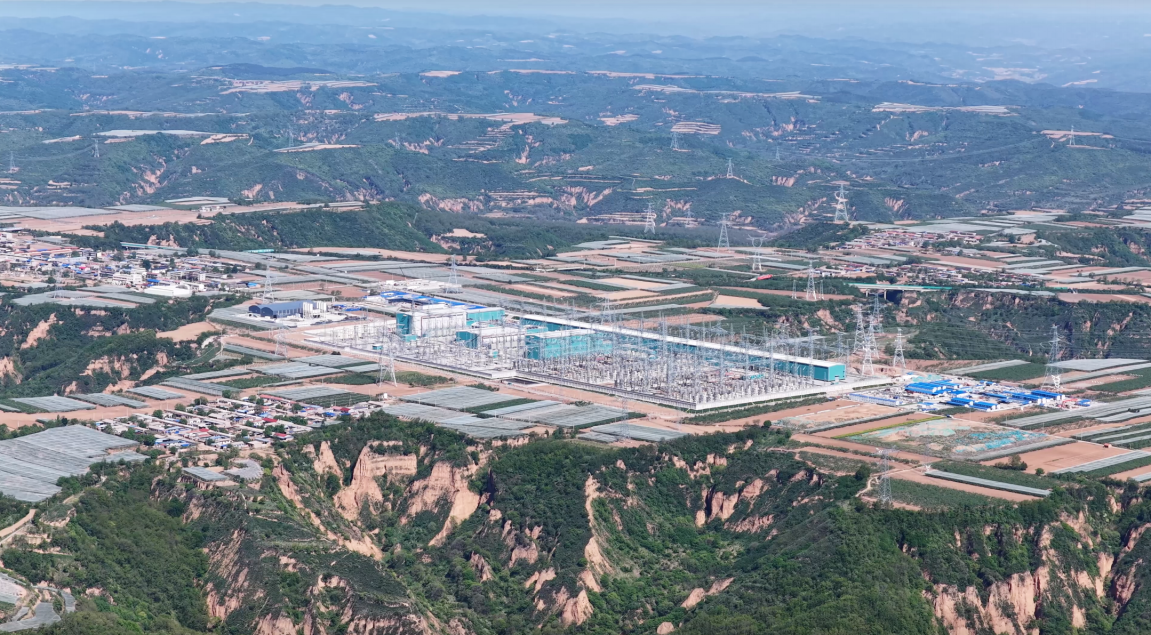

该工程起于陕西省延安市宝塔山换流站,止于安徽省合肥市合州换流站,线路全长1055公里,途经陕、豫、皖三省,额定电压±800千伏,输送容量800万千瓦。投运后每年可向安徽输送电量超360亿千瓦时,新能源电量占比超过50%。
在工程建设中,项目团队攻克了Ⅳ级湿陷性黄土建站难题,形成了可复制的黄土地区特高压施工技术方案。工程创新应用数字化施工管理平台、北斗定位放线技术及“绿色施工十项举措”,实现特高压线路与生态环境和谐共处。同时,“陕电入皖”工程首次全面应用特高压“双八百”标准化成果,为新能源跨区域输送筑牢技术根基。
工程于5月7日全面启动直流系统调试,历时45天累计完成737项试验,所有试验项目均一次通过。6月23日进入168小时试运行阶段,至6月30日零时圆满完成,设备及线路运行平稳可靠。
投运后,该工程每年可替代煤炭消费约550万吨,减排二氧化碳约1420万吨。陕西外送通道由此升级为“两交四直”,外送能力提升至3167万千瓦。后续随着陕西—河南特高压直流工程建成,陕西外送能力将进一步提升至3967万千瓦,为构建新型电力系统、助力“双碳”目标实现提供坚实支撑。
