科技日报记者 叶青

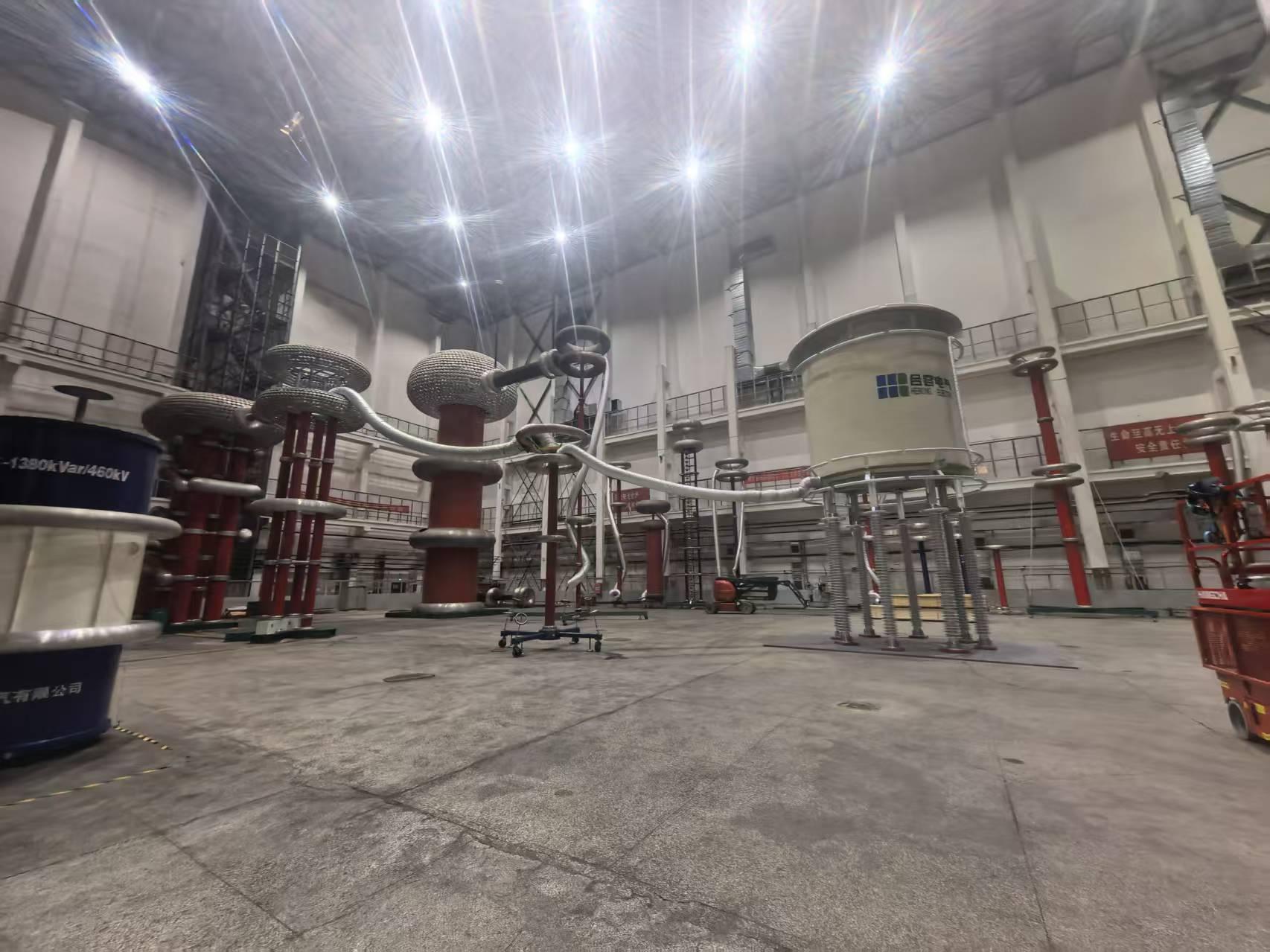

近日,湖南-贵州电力灵活互济工程首台关键主设备桥臂电抗器圆满完成全部17项试验,各项性能指标均一次性校验合格,顺利达成出厂交付节点,为项目后续设备到货、安装调试及整体工程有序推进筑牢坚实基础。该工程为国家“十四五”电力规划重点工程。

作为柔性直流换流站的核心关键主设备,桥臂电抗器承担着抑制桥臂环流、限制故障电流、稳定系统波形、调控输送功率的重要作用,其制造质量与交付进度直接决定工程建设质效,是保障工程后续安全稳定投运的核心支撑。
湖南-贵州电力灵活互济工程于2025年12月启动建设,计划2027年建成投运,整体工期紧张、建设任务繁重。面对严峻建设压力,南方电网超高压公司项目团队主动攻坚、精心统筹全流程制造工作,打通设计、生产、试验全链条,实现各工序高效衔接,建立高效协同推进机制,为项目按期推进筑牢管理基础。
该设备于今年3月完成设计冻结,6月顺利完成首台设备全部试验,全过程仅历时93天,实际用时压缩至常规周期的73%。
