科技日报记者 张蕴 通讯员 寇堡森

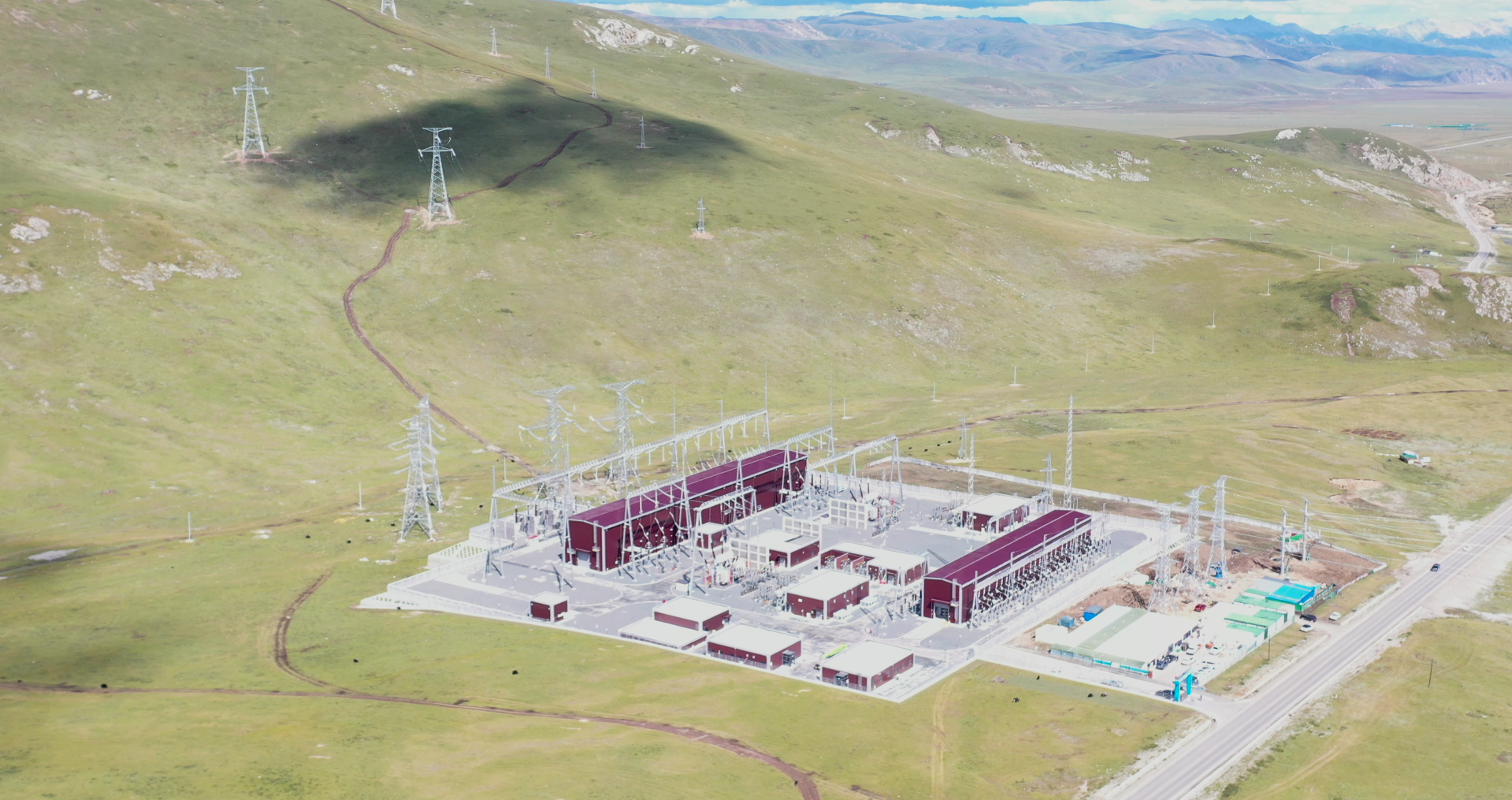

8月31日,随着当江荣至玉树第一回330千伏线路成功带电,当江荣330千伏输变电工程正式投运。至此,青海省玉树藏族自治州建成投产第二座330千伏枢纽变电站,构建起玉树地区330千伏“双电源”“双保险”供电格局,大幅提升区域供电保障能力与供电质量,为当地民生改善、产业振兴、绿色发展注入强劲电力动能。

近年来,伴随着青海省玉树州清洁取暖改造大规模推进、特色产业蓬勃发展,当地用电负荷持续攀升。然而,全州长期以来仅靠一座330千伏玉树变电站支撑全域供电,主网变电容量趋紧、网架结构薄弱、县域供电半径过长等关键问题日益突出。作为玉树电网提档升级核心项目,当江荣330千伏输变电工程总投资约4.7亿元,于2024年11月开工建设。本期工程配置2台240兆伏安主变,新增变电容量480兆伏安,新建330千伏线路55千米,组立铁塔103基。
“当江荣330千伏变电站投运后,将有效分流玉树330千伏变电站的供电负荷,与玉树变组成互为备用的‘手拉手’环形供电网络。一旦出现电力故障,电源点可自动完成切换,用户‘无感’恢复供电,供电可靠性得到显著提升。”国网青海省电力公司建设公司项目经理张辉介绍。本期工程以110千伏线路直供扎西、杂多、下拉秀等片区,与玉树变110千伏线路构成双回路供电模式,进一步优化玉树南部配电网架构,缩短供电距离,降低线路损耗。同时,远期规划330千伏出线6回、110千伏出线18回,将提升当地新能源接入与消纳空间,预留西宁—昌都电气化铁路牵引站接入条件,有效破解网架薄弱带来的发展制约。
工程地处三江源地区,沿线地处平均海拔4000米以上区域,配套建设的变电站是青海省目前已投运海拔最高的330千伏变电站。建设过程中,施工团队坚持生态优先,采用索道、骡马队相组合的运输模式,创新运用草皮剥离养护复植、微型桩基、高低腿铁塔等绿色施工工艺,使基坑开挖面积减少60%以上,草甸植被恢复率接近100%。针对高原冻土难题,联合冻土专家实行“一基一策”专项方案,创新探索冻土地基、高寒设备安装等施工技术,为高海拔电网工程建设积累了新经验。
工程竣工投运后,玉树电网以玉树变、当江荣变为双电源枢纽将全面建成,州内各县域110千伏双回路供电,各级电网协调发展的新形态新格局形成。
