科技日报记者 王迎霞 通讯员 马英武

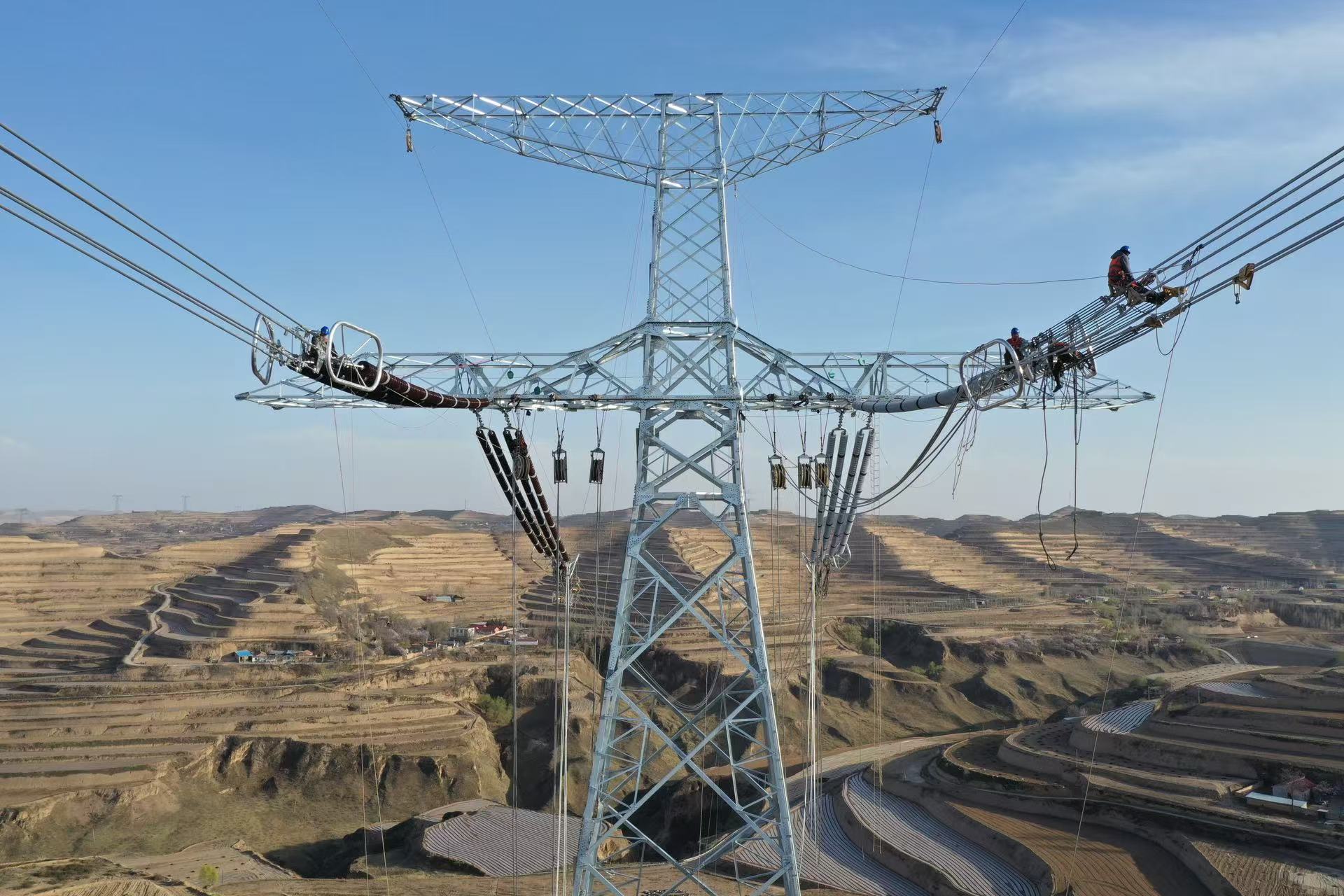

9月15日,随着最后一档导线牵引就位,甘肃至浙江±800千伏特高压直流输电工程(宁夏段)顺利完成跨越G22青兰高速导地线展放任务。这标志着该工程宁夏段实现全线贯通,为整个工程顺利推进奠定了坚实基础。

据悉,宁夏段线路全长158.07公里,途经中卫市沙坡头区、海原县,固原市西吉县、隆德县,覆盖2市4县(区),全线新建铁塔295基,线路需跨越高速公路、隧道及750千伏等15条电力线路,交叉跨越条件复杂。项目创新采用流动式起重机搭配落地双摇臂抱杆开展组塔作业,压缩施工工期;针对强腐蚀区域基础,运用裹体灌注桩新工艺、复合土工布新材料破解防腐难题,工程建设全过程机械化率达100%。
“沿线地形复杂、交叉跨越密集、施工风险点多,本次完成跨越施工的G22青兰高速、330千伏纪平Ⅰ、Ⅱ线为二级高风险关键控制性工程,管控与施工难度大。”项目部相关负责人介绍,国网宁夏电力有限公司周密部署,严控停电窗口,安全完成高风险跨越,打通全线最大堵点确保全线导地线贯通。工程计划将于9月20日全面完成剩余收尾及消缺整改工作,同步彻底解除本次二级风险管控,实现风险全面清零。

甘肃至浙江±800千伏特高压直流工程是国家“西电东送”重点战略工程,线路起于甘肃武威换流站,止于浙江绍兴越州换流站,途经甘肃、宁夏、陕西、河南、安徽、浙江6省(区),全长2370公里。作为世界首条在送受两端均采用柔性直流技术的特高压工程,工程可灵活调节电流大小和方向,适配大规模新能源并网需求,预计2027年建成投运。届时甘肃每年可向浙江输送电量超360亿千瓦时,其中新能源电量超过212亿千瓦时,相当于减排二氧化碳1700万吨,有力支撑东西部能源协同发展和绿色低碳转型。
下一步,项目部将稳步推进竣工验收各项准备,全力保障工程按期高质量投运,持续为西北地区清洁能源外送、东西部能源资源优化配置贡献宁夏电力力量。
