卢军 科技日报记者 付丽丽
近日,华电新能天津分公司海晶光伏电站与刘岗庄光伏电站圆满完成2026年度电气设备预防性试验。两站以“一设备一档案、一项目一记录”的清单化管理,在夜间停电窗口内完成全部检测项目,实现发电量零损失,为即将到来的迎峰度冬筑牢设备安全防线。

海晶光伏电站装机容量1000兆瓦,是全球规模领先的“盐光互补”项目;刘岗庄光伏电站装机40兆瓦,为“渔光互补”项目。两站合计装机1040兆瓦,设备健康水平直接关系区域绿电供应能力。此次试验依据《电力设备预防性试验规程》(DL/T 596—2021),对升压站、箱变、集电线路、逆变器等核心电气设备开展绝缘电阻、直流电阻、介损、工频耐压等项目的全面检测。

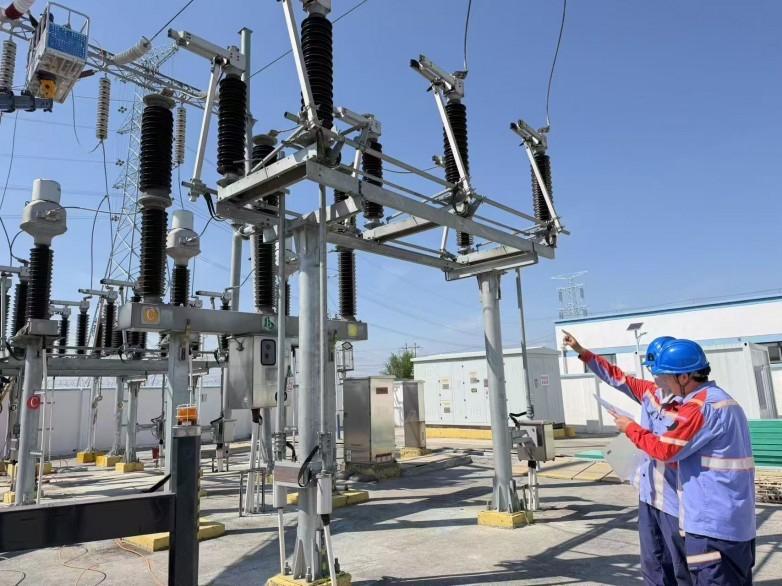

为最大限度减少对发电的影响,该公司将试验窗口压缩至夜间解网停电、日出并网前恢复送电的时段,现场分成高压试验、继电保护、设备消缺等小组同步作业。试验前,专项工作组结合设备运行工况和历史缺陷,为每台设备建立“体检清单”,做到“不缺项、不漏项、不误判”。试验中,技术人员对异常数据即时复测分析,发现某开关回路电阻偏大后当场紧固处理,确认某箱变介损值波动合格后才放过。全部项目按计划完成后,两站发电量未因试验损失。
设备“查病”之后更重“防病”。试验中掌握的绝缘老化、接头过热等潜在隐患已第一时间纳入消缺整改,试验数据同步充实设备健康档案,为状态检修和寿命评估提供依据。两站此前已获评“2025年无故障光伏电站管理先进成果”,此次预防性试验进一步把“预防”做在前面,以更可靠的设备状态迎接冬季负荷高峰,保障绿电稳发增发。
(受访单位供图)
