科技日报记者 张蕴 通讯员 张璞

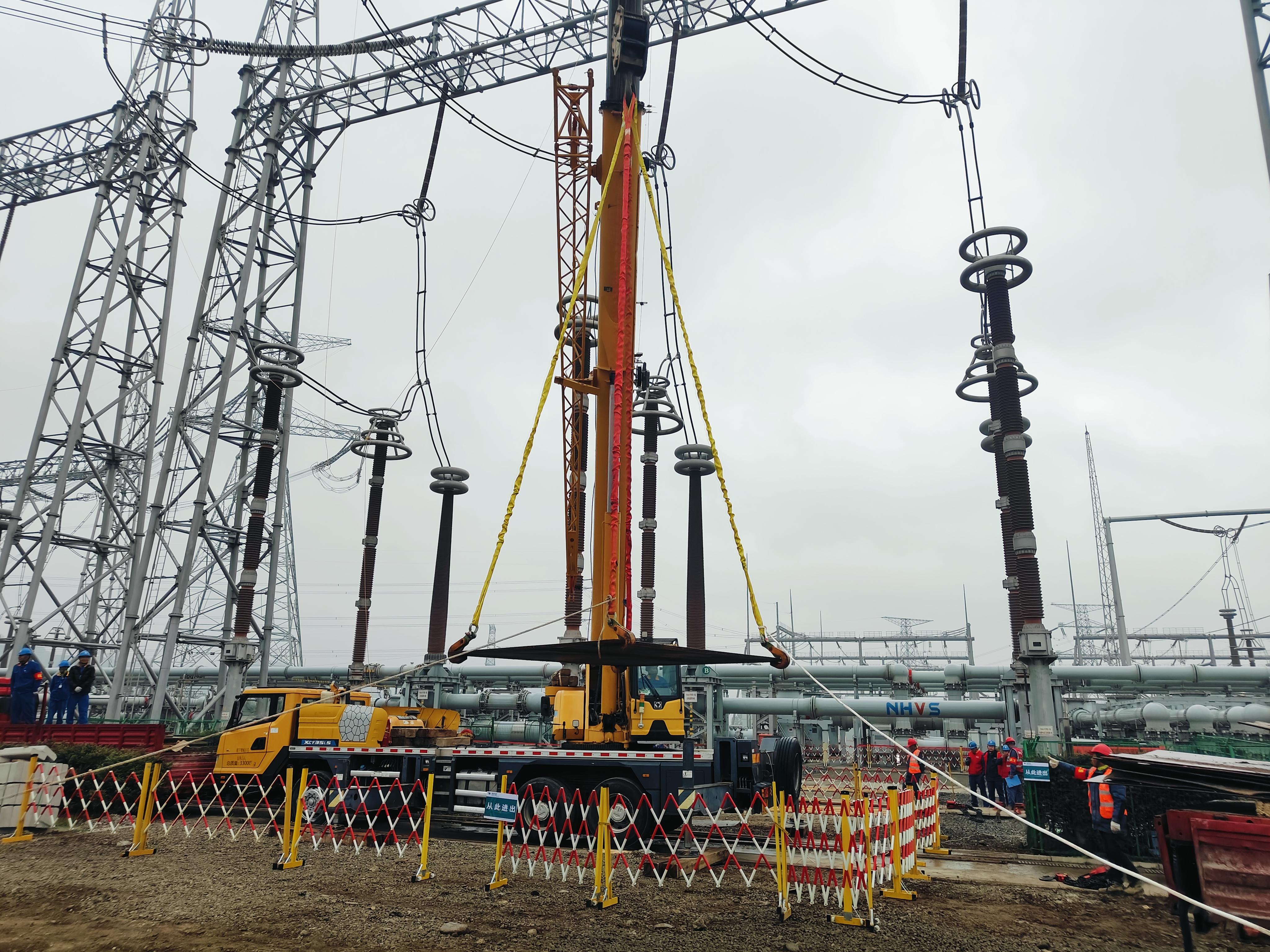

10月8日,750千伏西宁变电站750千伏断路器增容改造工程启动,计划持续工期约62天。750千伏西宁变电站是东电西接、西电东送的重要枢纽变电站。改造工程结束后,将进一步提高青海电网供电可靠性,助力青海新能源规模化外送。

随着电网快速发展,青海新能源外送规模不断扩大,750千伏西宁变电站原有的13台750千伏断路器的开断能力已不能满足未来电能大规模可靠输送、交换的需求,给电网安全稳定运行带来隐患。针对这一情况,国网青海超高压公司对750千伏西宁变电站内原有的13台750千伏断路器及相关隔接组合单元进行增容改造工程,将站内原遮断容量为50千安的断路器更换为遮断容量为63千安的新断路器,并对不满足短路电流的隔接组合单元进行改造,以提高设备运行稳定性,保障青海主电网安全稳定运行。
为扎实做好各项筹备工作,国网青海超高压公司针对施工现场14条作业危险点,逐项逐条落实具体风险防范措施,同时持续优化实施方案与工序,细化分解工作内容,科学合理安排工作计划,确保此次断路器增容改造期间各项工作安全稳步推进。
增容改造期间,750千伏西宁变电站内相关设备及线路将配合轮流停电,供电可靠性及灵活性下降,存在一定电网风险。该公司提前谋划,安排各专业人员对站内设备、相关线路持续开展保电特巡工作,确保青海主电网安全稳定运行,清洁能源持续输出。
