刘侠 科技日报记者 滕继濮 通讯员 郑自豪 刘翔

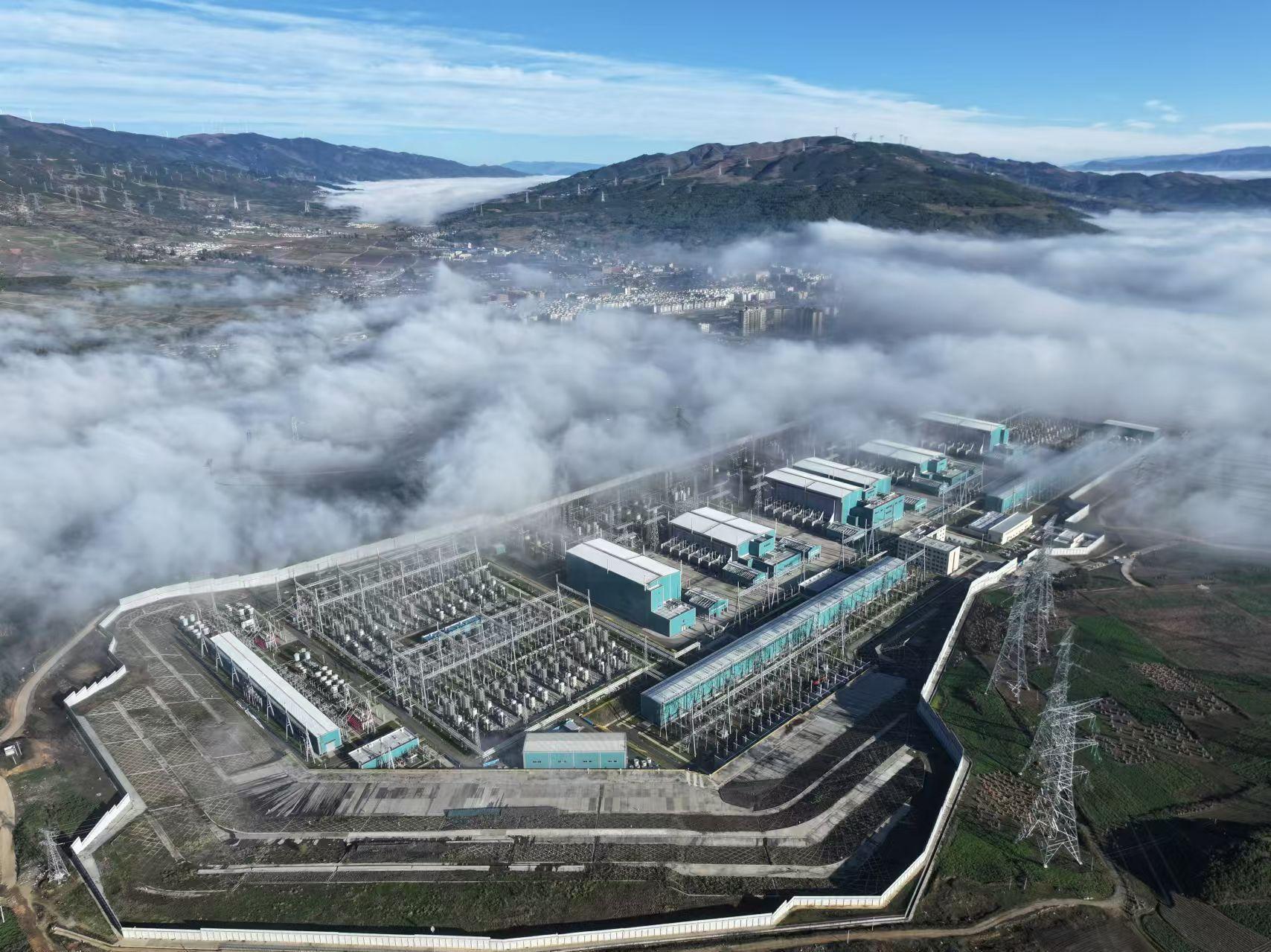

11月26日,位于四川凉山的白鹤滩至浙江±800千伏特高压直流输电工程(以下简称白鹤滩至浙江特高压工程)送端站——金沙江±800千伏换流站实现带电,标志着白鹤滩至浙江特高压工程首次年度检修完工。

据了解,白鹤滩至浙江特高压工程于2022年12月建成投运,输电容量800万千瓦,是四川水、风、光等清洁能源大范围优化配置的重要通道。工程投运至今已连续运行2年,累计向浙江地区输送电量超460亿千瓦时,减少二氧化碳排放超3500万吨。
此次年度检修由国网四川省电力公司提前组织,45家参检单位、900余名检修人员分成63个作业小组在不同点位、区段开展检修工作。在为期12天的检修时间内,参检团队完成了金沙江换流站58项设备检修和196项设备隐患排查治理,加装了6套输电线路分布式故障诊断装置,检查了137基重冰区铁塔以及620串瓷质绝缘子。
“460号铁塔位于深山中的30毫米重冰区,周围地势环境复杂,人工巡视需步行2小时才能到达塔位,本次安装的覆冰在线监测装置能明显减轻冰雪期运维人员负担。”国网四川省电力公司超高压分公司线路检修工作负责人谢世昌介绍,覆冰在线监测装置通过远程采集工况数据,结合悬挂载荷的变化,实时计算输电导线覆冰厚度,为输电线路抗冰防寒工作提供数据支撑。
此次检修期间,国网四川省电力公司特高压直流中心将安装有国产800千伏套管的换流变压器推入运行位置,取代此前在运的进口套管。此外,该中心还将金沙江换流站288个进口换流阀拉环全部更换为性能更好的国产器件,提升了换流站设备安全系数,更好保障今冬明春及未来更长时间的电力可靠供应。
