通讯员 杨春雷 科技日报记者 韩荣

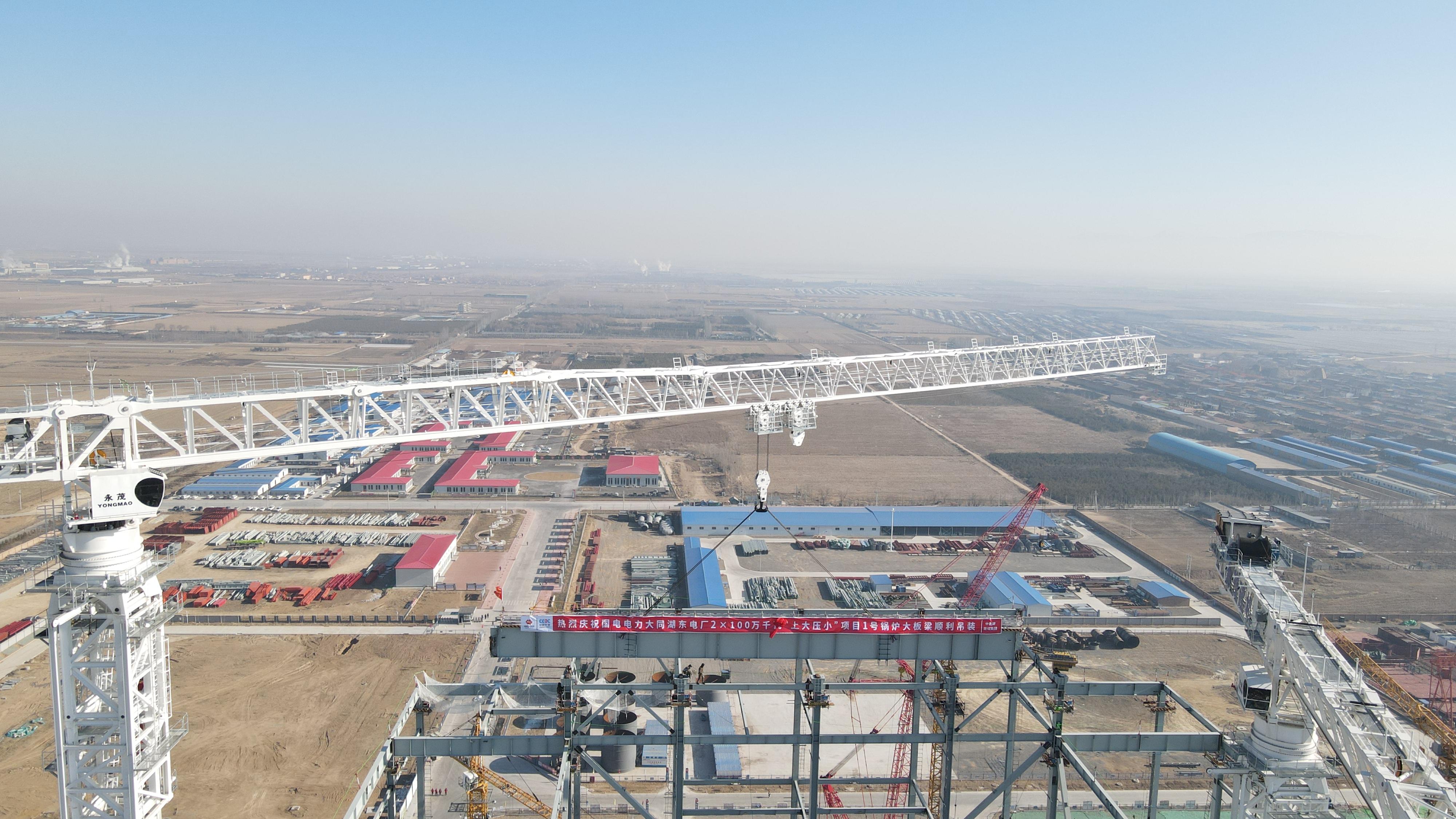

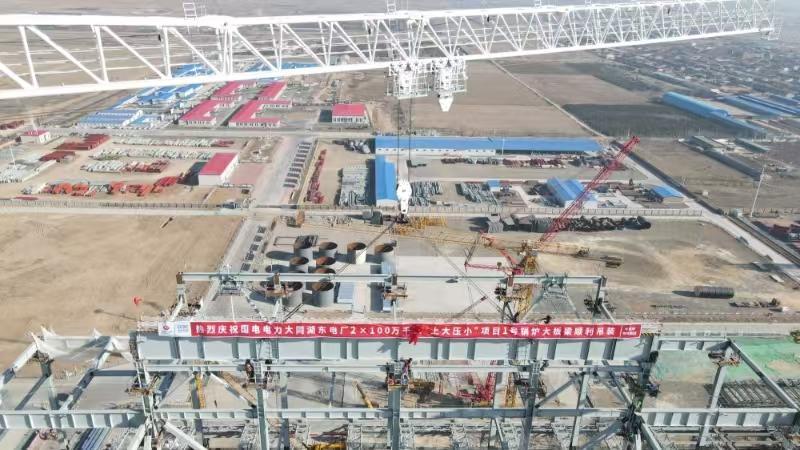

12月22日11时18分,由中能建建筑集团承建的国电电力大同湖东电厂2×1000兆瓦“上大压小”项目1号机组锅炉大板梁开吊,标志着该项目在本周内连续完成两项重大工程节点。自锅炉钢架开吊起,该项工程仅用5个月17天,便实现了大板梁的顺利吊装,创下了百万机组行业的工期佳绩。

大板梁作为锅炉钢结构中最关键、最具标志性的构件,是整个项目建设中吊装难度最大的部件之一。为确保吊装工作顺利进行,项目部提前展开策划。吊装前,项目部对大板梁进行设备检查、挠度测量和尺寸复查,并对吊耳进行现场着色检验直至验收合格。同时,项目部编制了严谨的吊装方案并组织班组作业人员进行安全技术交底,明确吊装作业中的工序要点、危险源识别和防范措施,提高吊装作业的安全性及可操作性。

记者了解到,该项目位于山西省大同市,是山西省打造12个千万千瓦级能源基地的重要调峰电源之一,也是国家能源集团与山西省人民政府重要战略合作项目。项目通过建设2台装机容量100万千瓦超超临界一次再热、间接空冷燃煤机组,替代大同第二发电厂一期6台200兆瓦机组,同步安装建设烟气脱硫、脱硝装置,利用“三塔合一”布置方式,极大提高能源利用效率。大板梁的顺利开吊,标志着1号锅炉主体框架基本完成,为锅炉受热面安装奠定了基础。
项目建成后,将承担大同市供热,并向京津唐负荷中心送电。单台机组额定采暖抽汽量可达1000吨/时,全厂年均热效率为59.82%。作为山西省重要热源,该项目对优化山西电源结构、提高能源利用效率,增进民生福祉具有重要意义。
