科技日报记者 王迎霞 通讯员 祁玉金

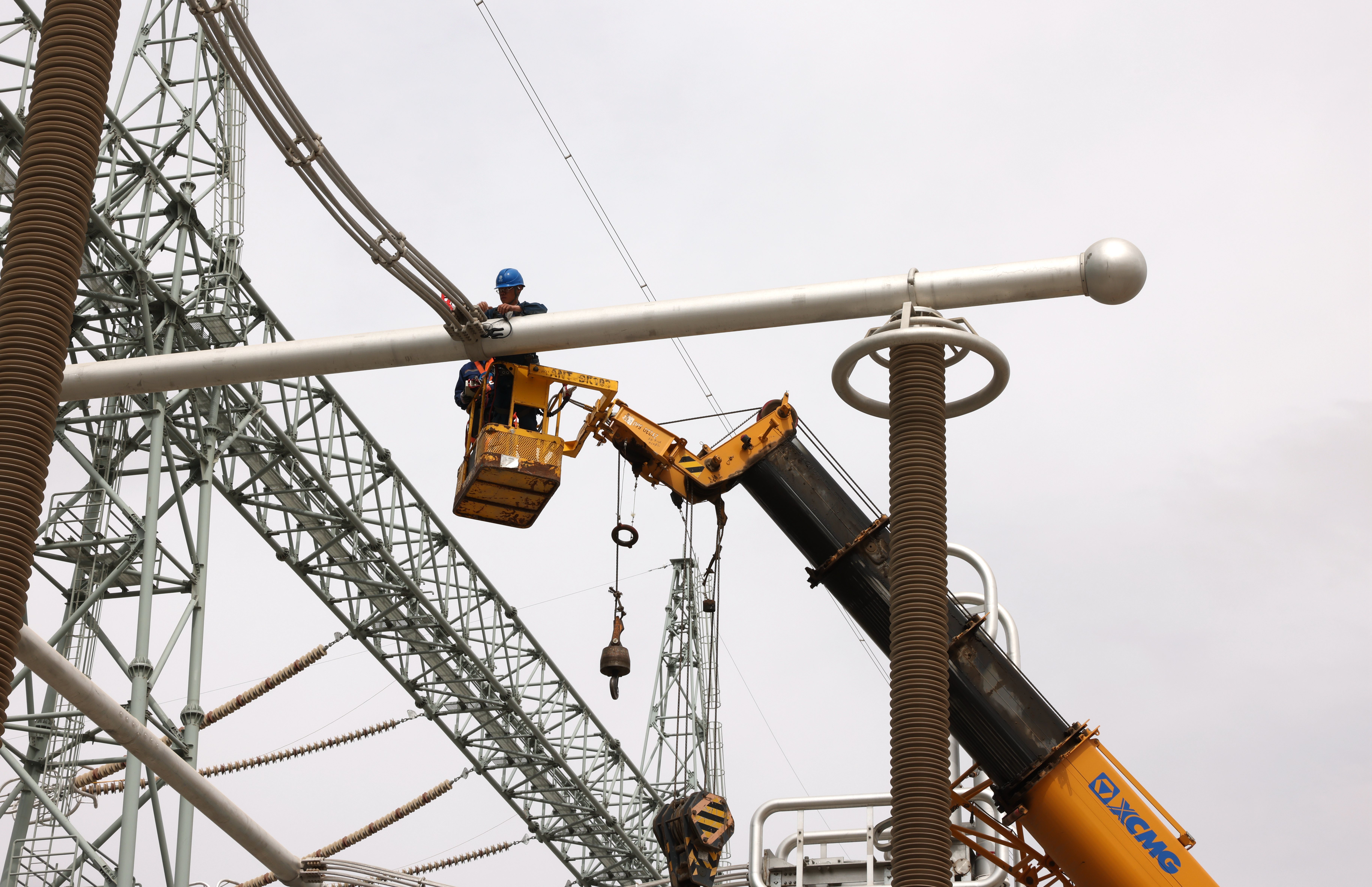

5月13日,“宁湘工程”建设现场一片繁忙景象。工程已进入交流系统带电调试的关键环节,直流设备的安装验收工作亦在紧锣密鼓推进。截至目前,设备安装整体进度达87%,直流系统整体验收进度为7%,稳步达成既定工作目标,为后续工程全面投运奠定了基础。

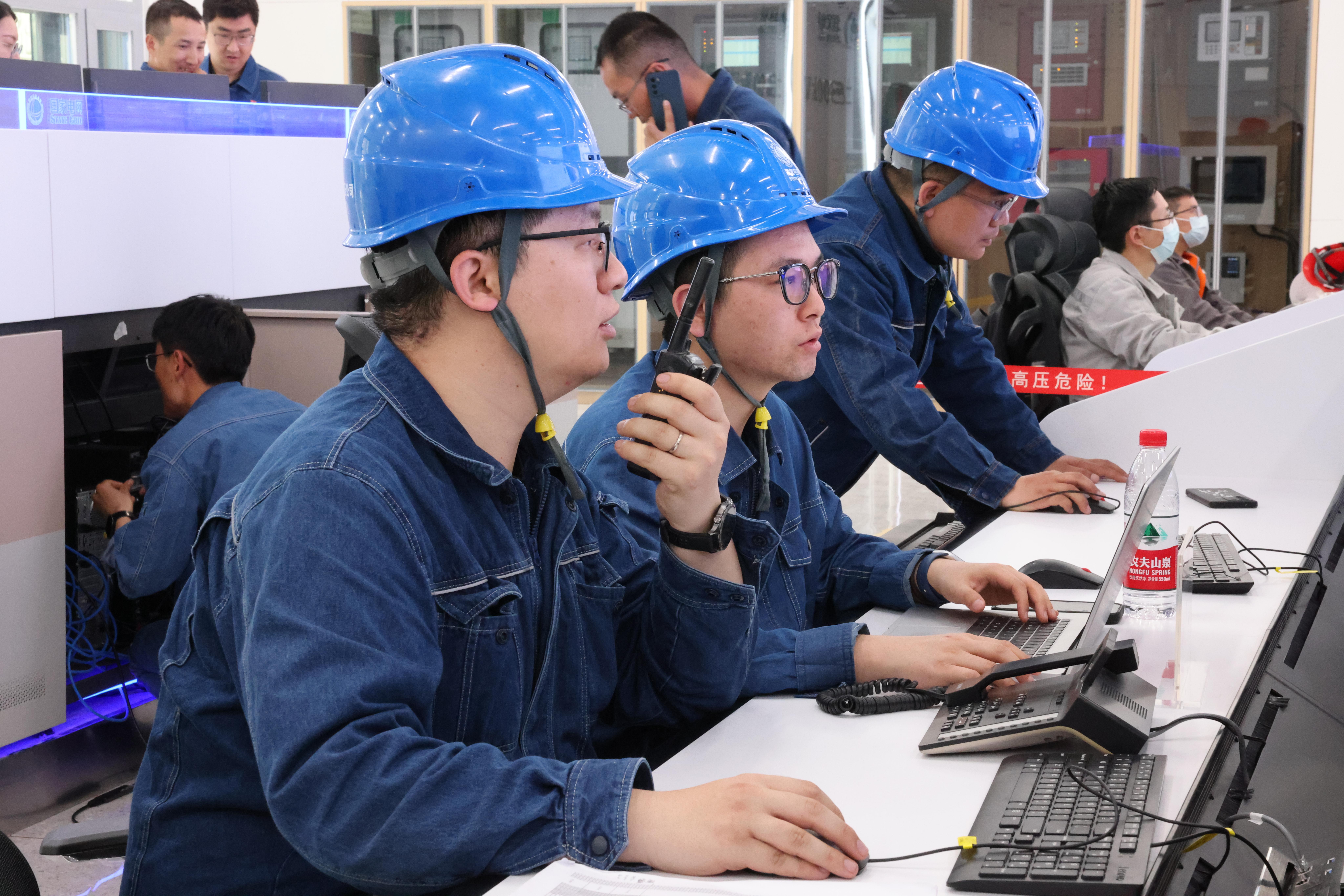

自5月10日“宁湘工程”的核心组成部分——中宁换流站750千伏输变电工程正式拉开带电调试序幕,标志着项目向全面投运迈出了坚实一步。此次调试任务包括750千伏宁坡Ⅰ、Ⅱ、Ⅲ线断路器的带负荷试验、合环试验以及中开关联锁功能的全面验证,还包括两台750千伏主变压器的投切试验、四大组交流滤波器的精准投切试验及二次系统抗干扰试验等7大项核心调试项目,每项试验都直接关系到后续工程运行的稳定与安全。按照既定计划,该站750千伏输变电工程结束带电调试后将于5月22日正式投入运行,届时为区域能源互联互通再添强劲动力。
面对挑战,国网宁夏超高压公司迅速响应,成立专项工作组,组建骨干验收力量,与各建设单位紧密协作,投入到设备调试与工程验收的紧张工作中,确保中宁换流站交流系统能够顺利投入运行、6月份“宁湘工程”双极低端系统成功投运。
据介绍,作为连接宁夏与湖南的超级“电力动脉”,该工程投产后年送电量可超360亿度,减少二氧化碳排放超1600万吨,将为湖南增加约六分之一的用电量,有效提升湖南地区电力供应保障能力。
(受访者供图)
