宁夏天都山750千伏输变电工程第三阶段投运

2025-06-15 17:49:24 来源: 科技日报 点击数:

科技日报记者 王迎霞 通讯员 丁嘉乐

6月12日,宁夏天都山750千伏输变电工程第三阶段投运收官,为站内后续设备安装调试奠定了基础,进一步优化了中南部地区网架结构和新能源消纳水平,并为“宁湘直流”提供坚强的电源保障,助力电网安全迎峰度夏。

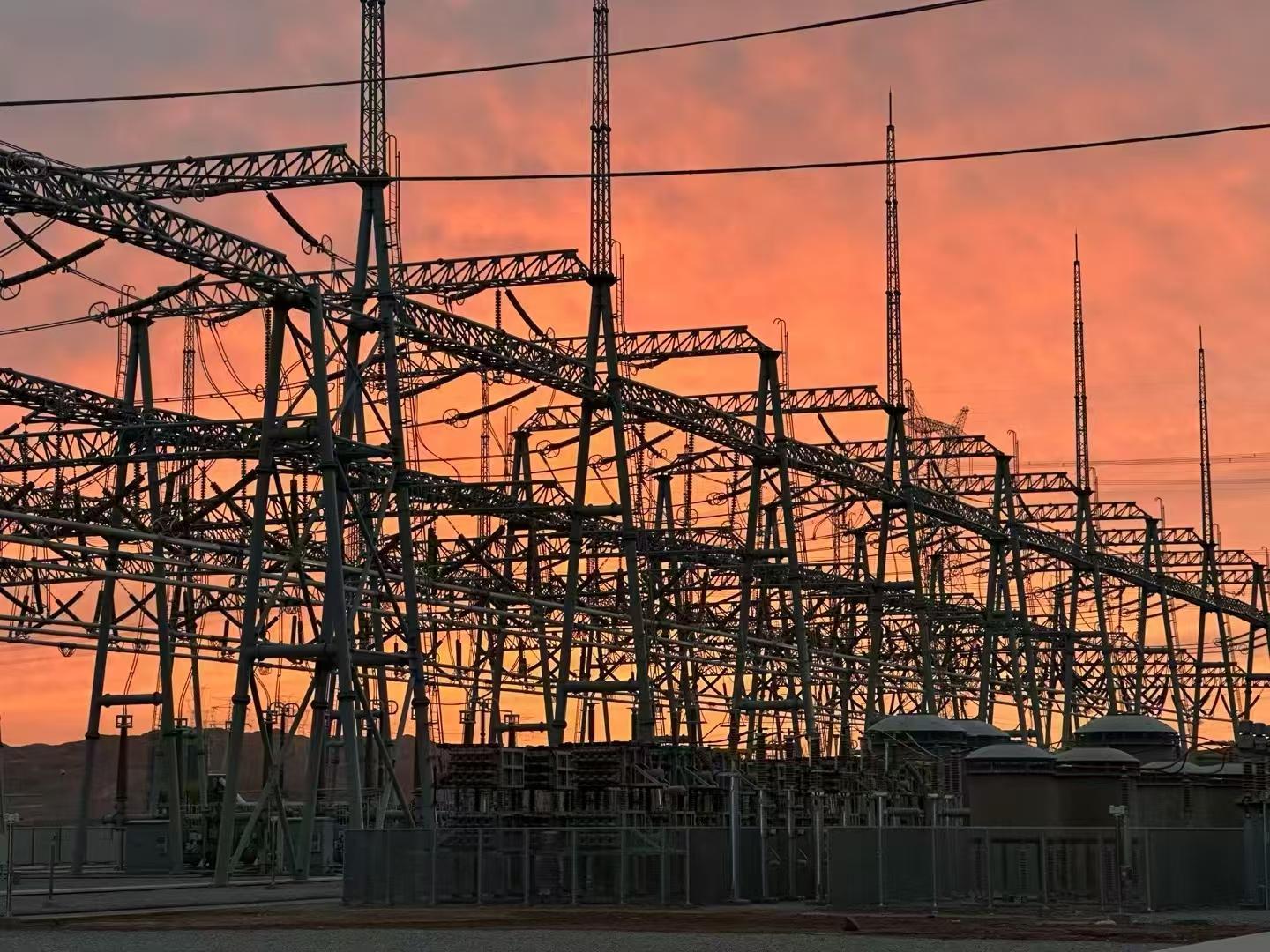

天都山750千伏输变电工程位于宁夏中卫,是“宁电入湘”特高压直流输电工程送端交流配套、新能源外送、网架补强的重要组成部分,其送端天都山750千伏变电站占地面积233.15亩,建筑面积2267平方米,动态投资约12亿元。本次启动投产包括2、3号主变,750千伏第二、四串,750千伏高抗以及66千伏一次设备。工程在建设中融入绿色低碳理念,在站内房屋屋顶搭建456块单品硅板,不仅能遮阳隔热,更能为整个主控楼的暖通、空调及照明系统提供清洁电力,实现“绿色电能与变电站建设”的深度耦合。

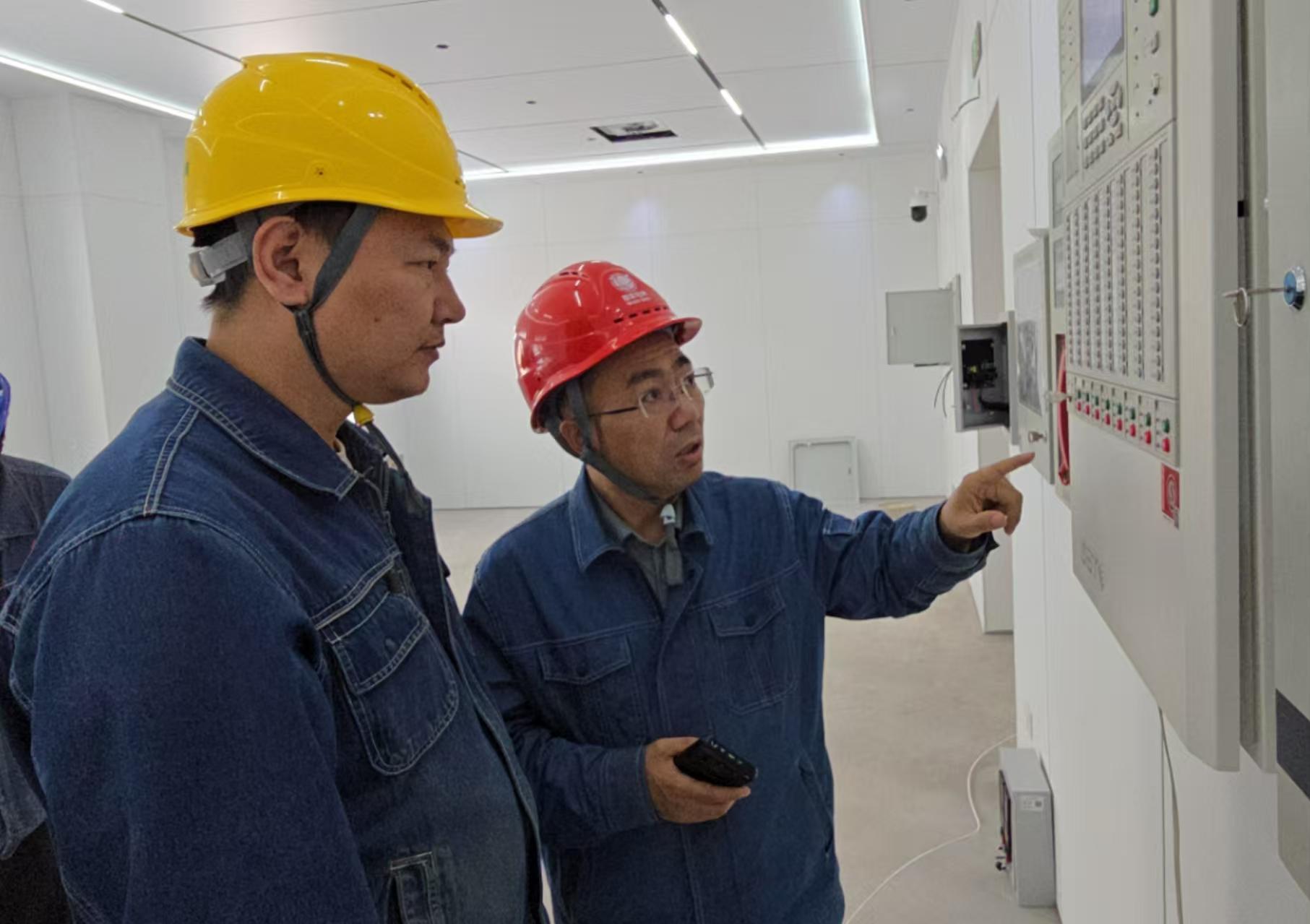

2月16日,国网宁夏超高压公司组建骨干团队启动驻站验收,通过系统化部署与精细化管理,保障工程高质效投产。该公司采用“典型间隔+随工验收”模式,编制标准化验收大纲,对已验收间隔实施隔离管控,打破传统验收流程“边验边消”,确保验收流程可追溯、质量可把控;建立“周例会+日调度”推进机制,动态跟踪工程进度,累计整改缺陷3259条,完成信号核对10270点,执行定值单73份,开展倒闸操作超7500项,以全流程闭环管理筑牢安全防线。

(受访者供图)

责任编辑:陈可轩
