攀西电网优化改造工程全面建成投运 四川电网实现结构性升级

2025-06-15 19:35:25 来源: 科技日报 点击数:

科技日报记者 刘侠 通讯员 高珩瑞

6月15日,攀西电网优化改造工程全面建成投运。攀西电网完成历史性重塑,四川电网实现结构性升级,有力推动四川电力外送通道向清洁能源基地延伸。该工程是推动西南地区构建新型能源体系、加速绿色低碳转型的关键一步,也是推动清洁能源优势向区域发展动能转化的具体实践。

记者了解到,攀西地区即攀枝花市和凉山彝族自治州所在区域,是四川最大规模的清洁能源基地,也是“西电东送”国家战略的核心送端区域。到2025年底,该地区清洁能源总装机规模预计将突破5000万千瓦,形成“水风光”互补的清洁能源体系。

随着大型风、光、水电集群,特别是白鹤滩、锦屏梯级等多座巨型水电站接入电网,攀西地区输电通道数量快速增长。据统计,域内500千伏及以上线路多达46回,其安全稳定运行对于四川全省乃至我国华东、华中地区电力安全至关重要,亟需从根本上解决电网系统性风险。

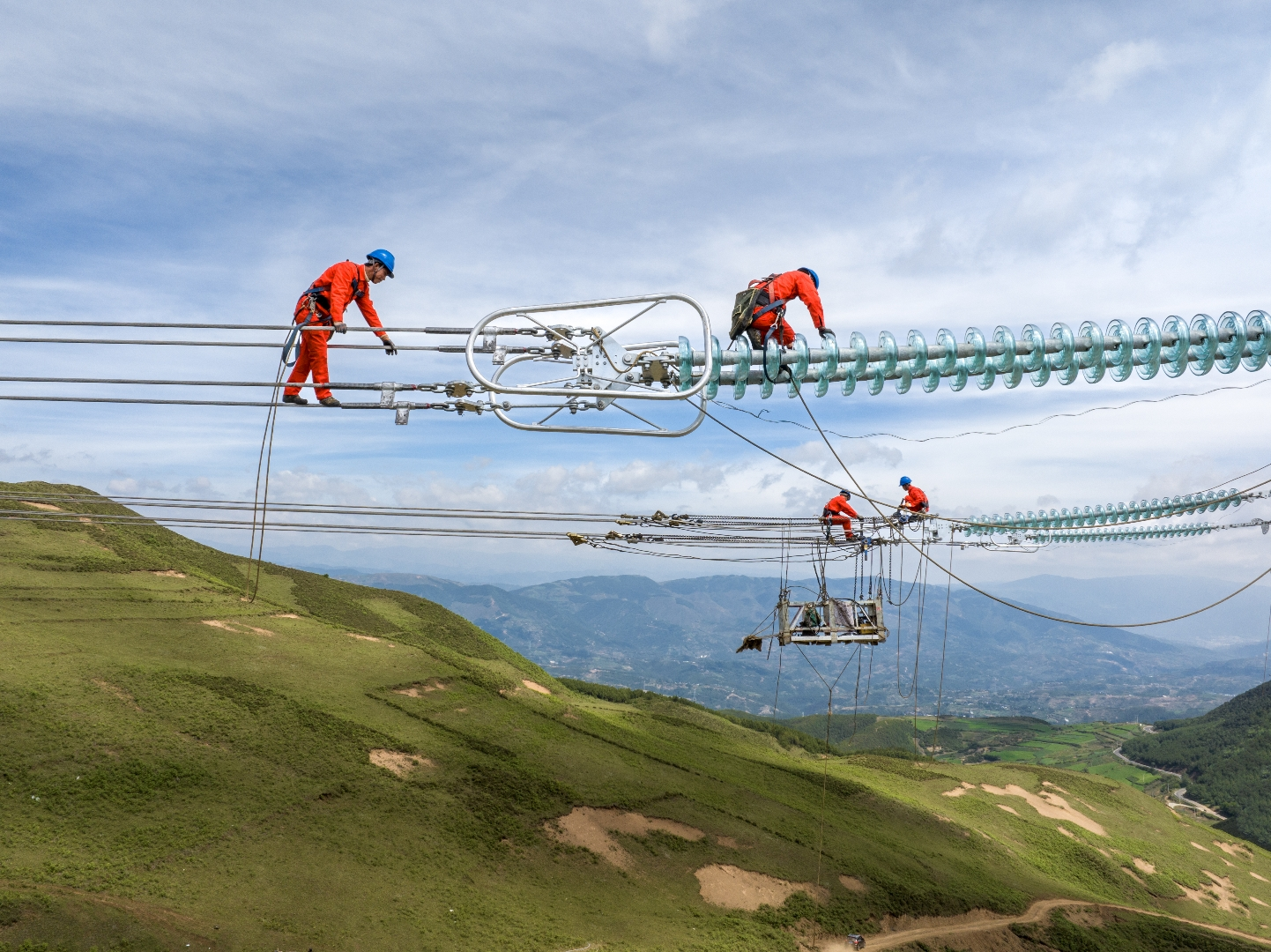

据悉,2022年11月,该电网优化改造工程开始实施。工程历时三年、分为5个阶段实施,新建500千伏开关站一座、500千伏线路680公里,涉及15回在运500千伏线路改接、8座变电站改扩建、超1000公里光缆通信系统改造等一系列任务,作业人员峰值超7000人。

“简单来说,就是要将原本错综复杂的电网,建成为南北两组互不干扰的输电通道,实现锦屏至苏南、雅中至江西、白鹤滩至江苏、白鹤滩至浙江四条特高压直流及其近区500千伏电网‘两两分组’接入。”国网四川电力建设部负责人李漾汛介绍说。此外,工程还新建两回500千伏交流送出通道,增加250万千瓦送出能力,保障四川负荷中心的电力供应。

“随着工程投运,电网输送能力提升,我们的新能源可以更稳定地送出去,推动绿色电力向绿色算力转化,为四川加快算电融合发展作出更大贡献。”四川盐源华电新能源有限公司总经理张林渠表示。
