湖北鄂州首座低碳变电站投运  筑牢迎峰度夏电力防线

2025-06-18 23:01:35 来源: 科技日报 点击数:

科技日报记者 吴纯新 通讯员 苏小云

近日,湖北鄂州首座低碳变电站——梁子湖谢埠110千伏变电站正式投运,标志着梁子湖谢埠110千伏输变电工程建设进入尾声,为区域迎峰度夏电力保障注入强劲动能。

该工程的投运将重塑梁子湖区电网架构,大幅缓解太和变电站供电压力,有效破解夏季用电高峰瓶颈,确保12万居民和52家企业用电稳定。

当前正处于夏季用电高峰期,全国用电负荷持续攀升,多地面临电力紧平衡挑战。在湖北鄂州梁子湖区,武鄂同城化加速推进带动生态旅游产业扩张,企业入驻率激增,区域用电负荷连续两年超预期增长,原有电网已难以支撑夏季高峰需求。梁子湖谢埠110千伏输变电工程本期计划新建变电站1座及110千伏线路35.68公里。

作为国家电网数字化试点工程,谢埠变电站配备主变油温油位、铁芯接地电流等智能感知“哨兵系统”;主变压器首次应用天然植物油绝缘;GIS设备以SF6/N2混合气体替代六氟化硫,有害气体排放削减80%。施工中创新应用全省首座正交斜放装配式基础设施,基层围墙、电缆沟、主变防火墙,包括预制舱等均采用的是高度集成化预制产品,实现“零焊接、零涂刷、少湿作业”,建筑垃圾减少70%,扬尘降低90%。

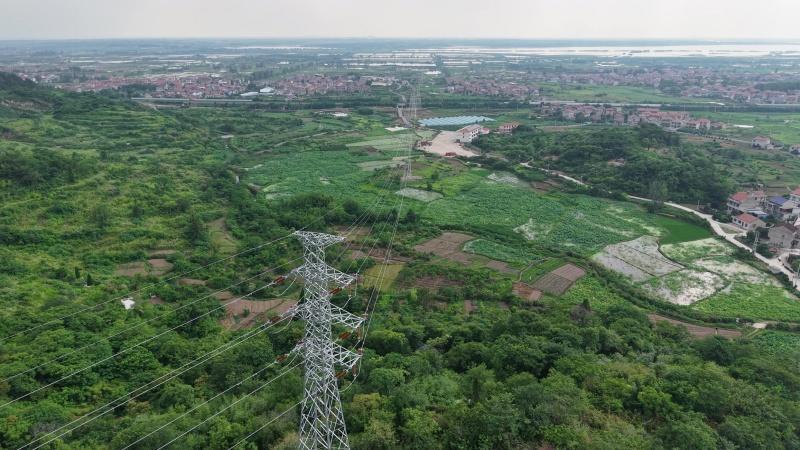

配套建设的谢埠110千伏线路工程含110千伏出线2回,分别至沼山110千伏变电站、万山110千伏变电站,线路全长35.68公里。面对梁子湖复杂地形,线路工程采用履带式智能组塔装置、抱杆无线拉力传感器,试用重载无人机等“黑科技”,依托数字技术,突破复杂环境施工瓶颈,实现安全与效率的双重保障。目前,谢埠—万山输电线路正进行最后攻坚,预计本月底全线贯通。

工程自2024年7月开工,历时349天,建设者克服高山峡谷及恶劣天气,以“双碳”为目标实现零事故施工。工程投运后,变电站将覆盖区政府、太和镇等重点区域,优化35千伏网架结构,为汛期及夏季用电高峰筑牢“电力堤坝”。此次工程投运不仅解决区域用电瓶颈,还为武鄂同城绿色升级提供示范,助力乡村振兴与生态经济协同发展。

(受访单位供图)
