跨越1200多公里,308吨“巨无霸快递”送货记

2025-06-28 11:45:23 来源: 新华社 点击数:

6月26日

陕北至安徽±800千伏特高压直流输电工程

首批两台低端换流变压器

历经21天运输

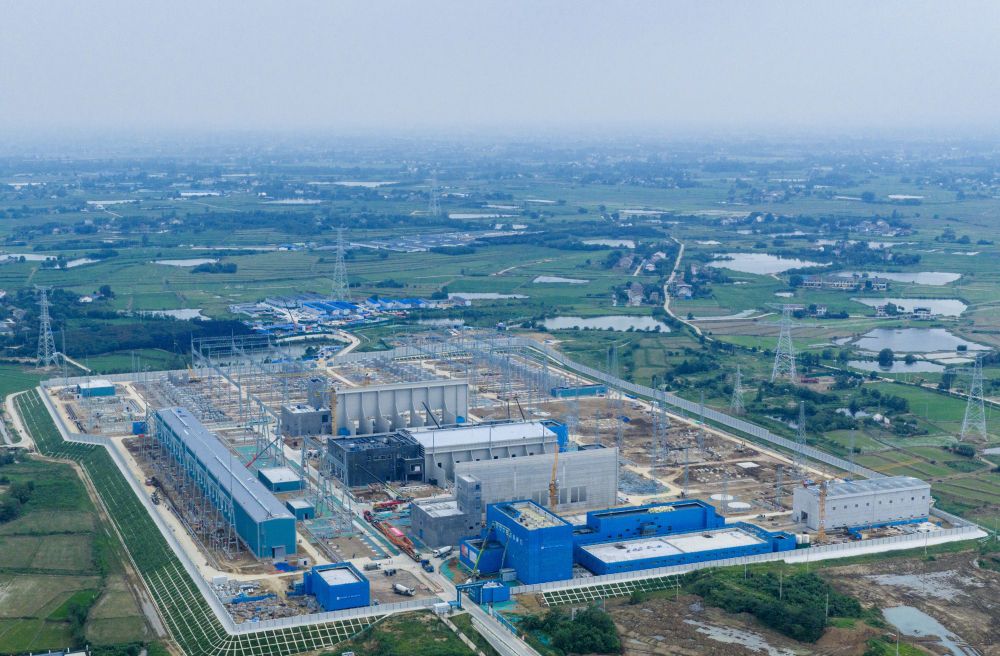

正式抵达±800千伏合州换流站

这台设备是“陕电入皖”工程合州换流站低端换流变压器

作为换流站核心设备

换流变压器堪称“电力心脏”

承担交直流转换与电压变换功能

据悉

这件“巨无霸快递”重达308吨

光是承运陆路运输的车辆就有256个轮子

全长89米

相当于一个标准足球场的长度

据了解本次运输采用水路联运方案

从湖南衡阳车间出发后

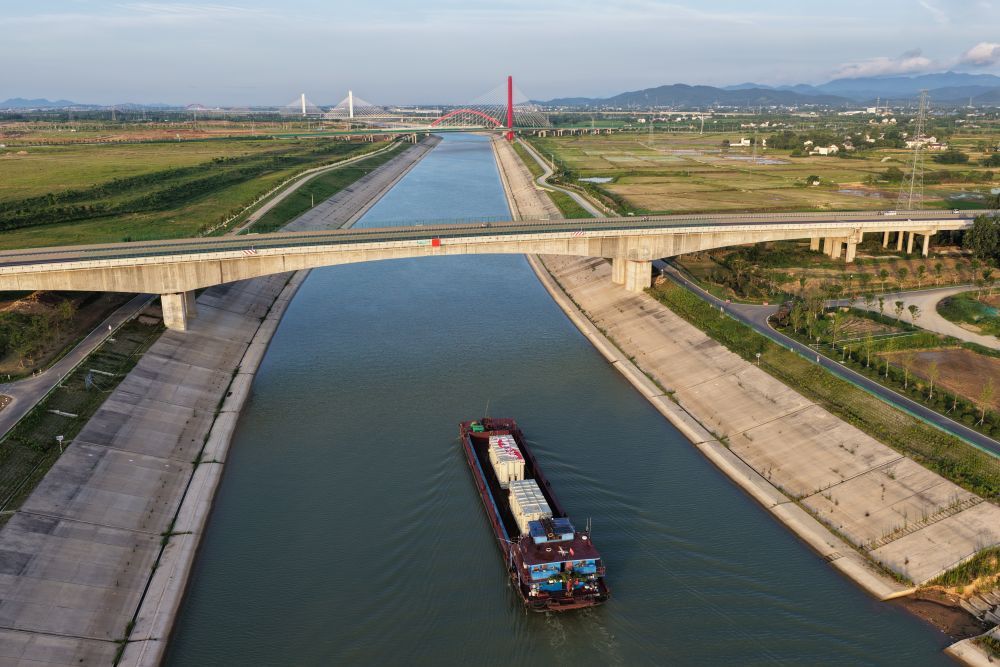

沿湘江、长江、江淮运河

1170余公里的水路运输至合肥庐江县的临时码头

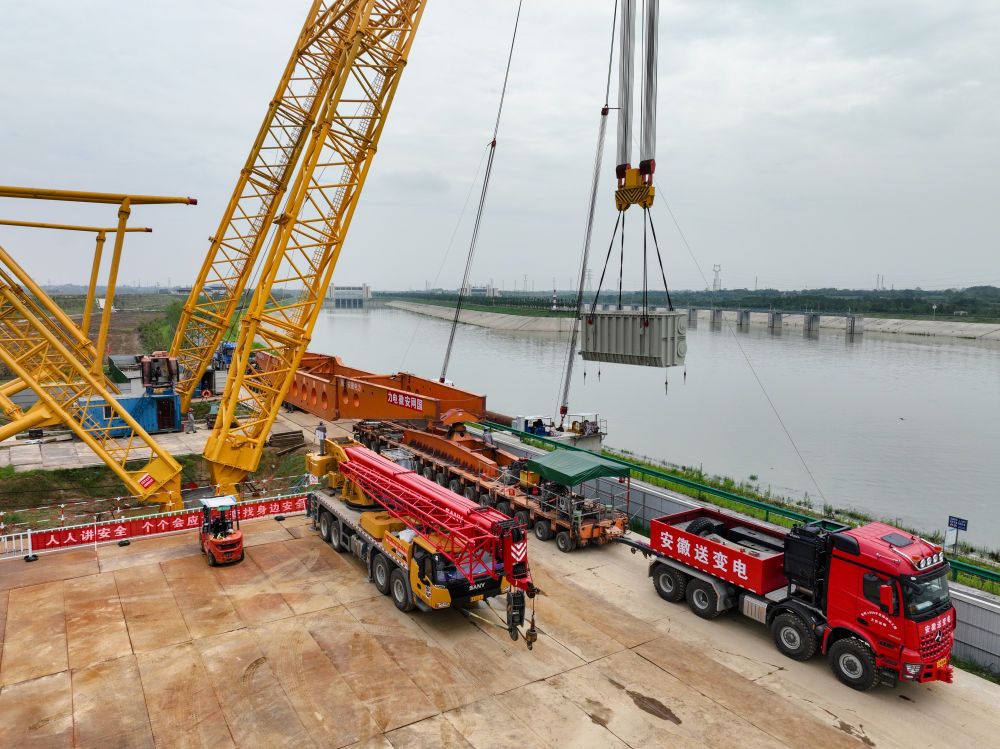

再由400吨级人字桅杆吊吊装至

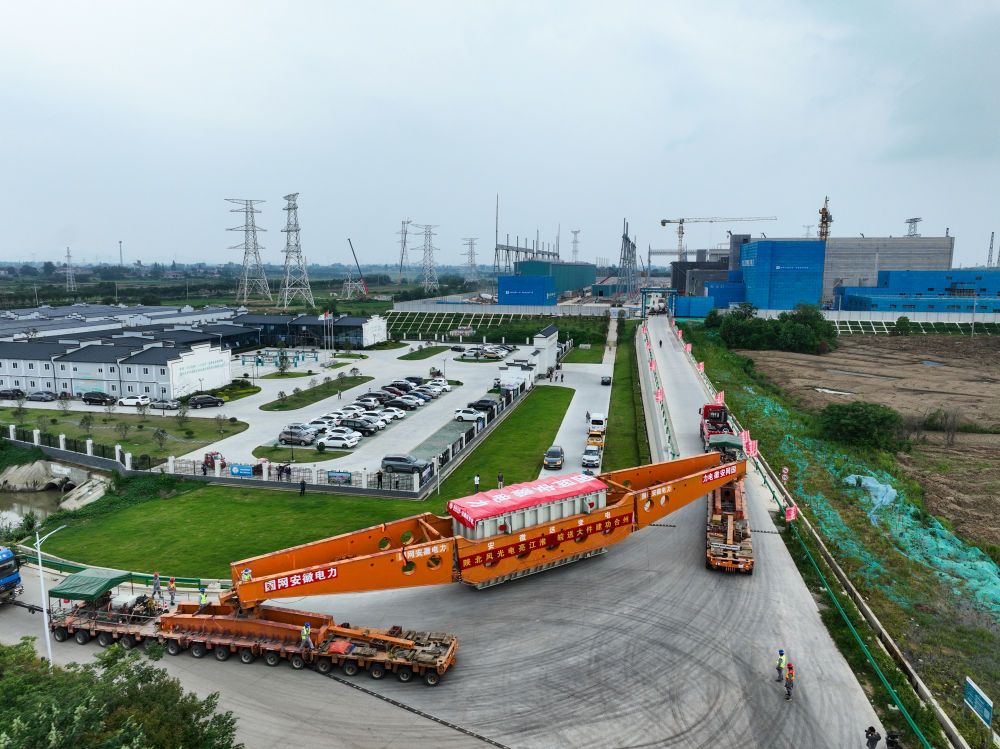

超长的平板车上

途经1座新建桥梁和7座加固桥梁

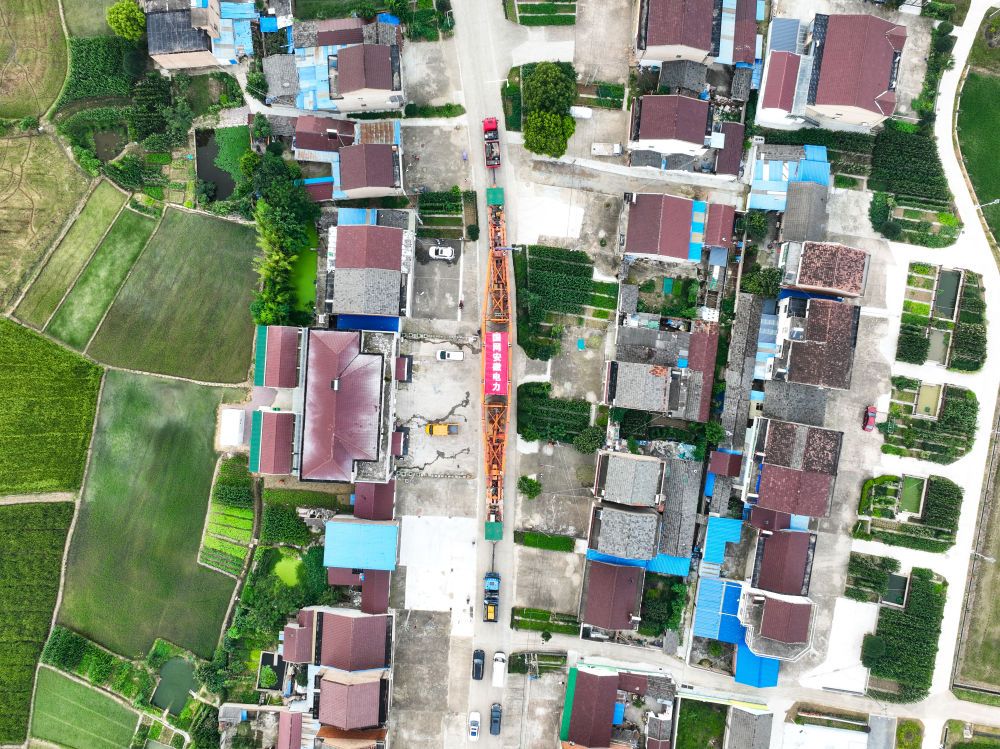

完成30公里陆路运输抵达现场

为保障运输通畅

国网安徽电力建立“省市县乡(镇)”四级联动机制

过程中

实施桥梁加固、空障改造等系列工程

提前模拟运输测试

配备10名保障人员与3辆应急车

据悉

28台换流变压器将分批发运

最后一台预计2026年1月运抵

“陕电入皖”工程线路全长超1000公里

投运后年输皖电量超360亿千瓦时

记者:刘军喜、屈彦

报道员:赵献富、郑贤列、夏兵

责任编辑:郭炘蔚
