金沙江上游叶巴滩水电站全面进入机电安装阶段

2025-06-30 21:53:03 来源: 科技日报 点击数:

科技日报记者 吴纯新 通讯员 夏子茜

6月30日,由中国能建葛洲坝三峡建设公司承建的叶巴滩水电站引水发电系统工程主厂房6台机组,完成发电机层混凝土浇筑,全面进入机电安装阶段。

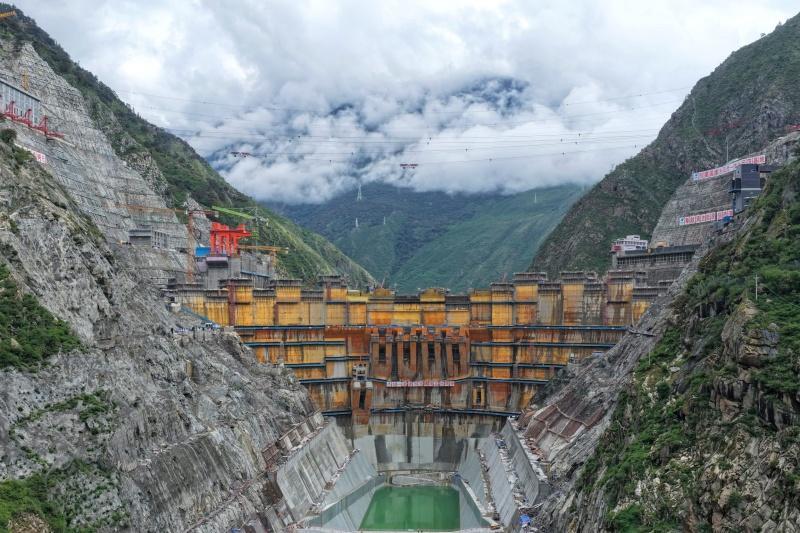

叶巴滩水电站地处四川甘孜藏族自治州白玉县与西藏昌都市贡觉县交界处的金沙江上游,是金沙江上游13个梯级水电站的第7级、国家“西电东送”接续基地和西南水电基地建设的重要组成部分。电站总装机容量224万千瓦,最大坝高217米,正常蓄水位2889米,是金沙江上游川藏段装机规模最大水电站。

电站引水发电系统工程主体工程主要由引水建筑物工程、厂区建筑物工程、尾水建筑物工程三大部分组成,深藏于右岸山体地下480米处,厂房高67米、宽28.5米、长268米,地应力高达37.57兆帕,相当于每平方米需要承受3757吨压力。这是目前国内在建水电工程中埋深最深、规模最大的地下厂房。

面对高地应力、高埋深等复杂地质条件,项目部通过“高寒高海拔大体积水工混凝土施工关键技术研究与工程示范”科研项目系列研究,有效解决进水塔冬季大体积混凝土施工问题。同时,现场采用了智能温控、智能灌浆等集成化数字建造技术,攻克了高海拔地区混凝土温控的世界级难题,提前完成进水塔封顶、主厂房发电机组交面、出线竖井滑模混凝土浇筑完成等节点目标。

“面对工期紧张、机电交叉作业干扰等难题,我们通过项目协调管理,将每台机组电气夹层与发电机层混凝土施工工期从原计划的2个月缩减到1个月,实现3号机组到6号机组‘一个月一交面’、6号机组发电机层‘6天浇筑一层’的施工纪录,发电机组混凝土浇筑呈现‘镜面’效果,深受行业好评。”中国能建葛洲坝三峡建设公司叶巴滩地厂项目部党支部书记、总经理胡军说。

据悉,叶巴滩水电站兼具防洪、环境保护和旅游开发等功能,预计2025年底实现首批机组投产发电,2026年全部机组投产发电。届时年发电量将达102亿千瓦时,可满足数百万家庭用电需求,替代标煤399万吨,减排二氧化碳737万吨,相当于种植6万公顷森林。

(受访单位供图)

责任编辑:陈可轩
