全球单期最大光热储一体化项目汽机基础开始浇筑

2025-07-16 20:39:22 来源: 科技日报 点击数:

科技日报记者 马爱平

7月15日,中能建哈密“光(热)储”1500MW多能互补一体化绿电示范项目汽轮机基础开始浇筑,标志着全球单期最大“光热储”一体化项目取得关键进展,为后续并网发电奠定基础。

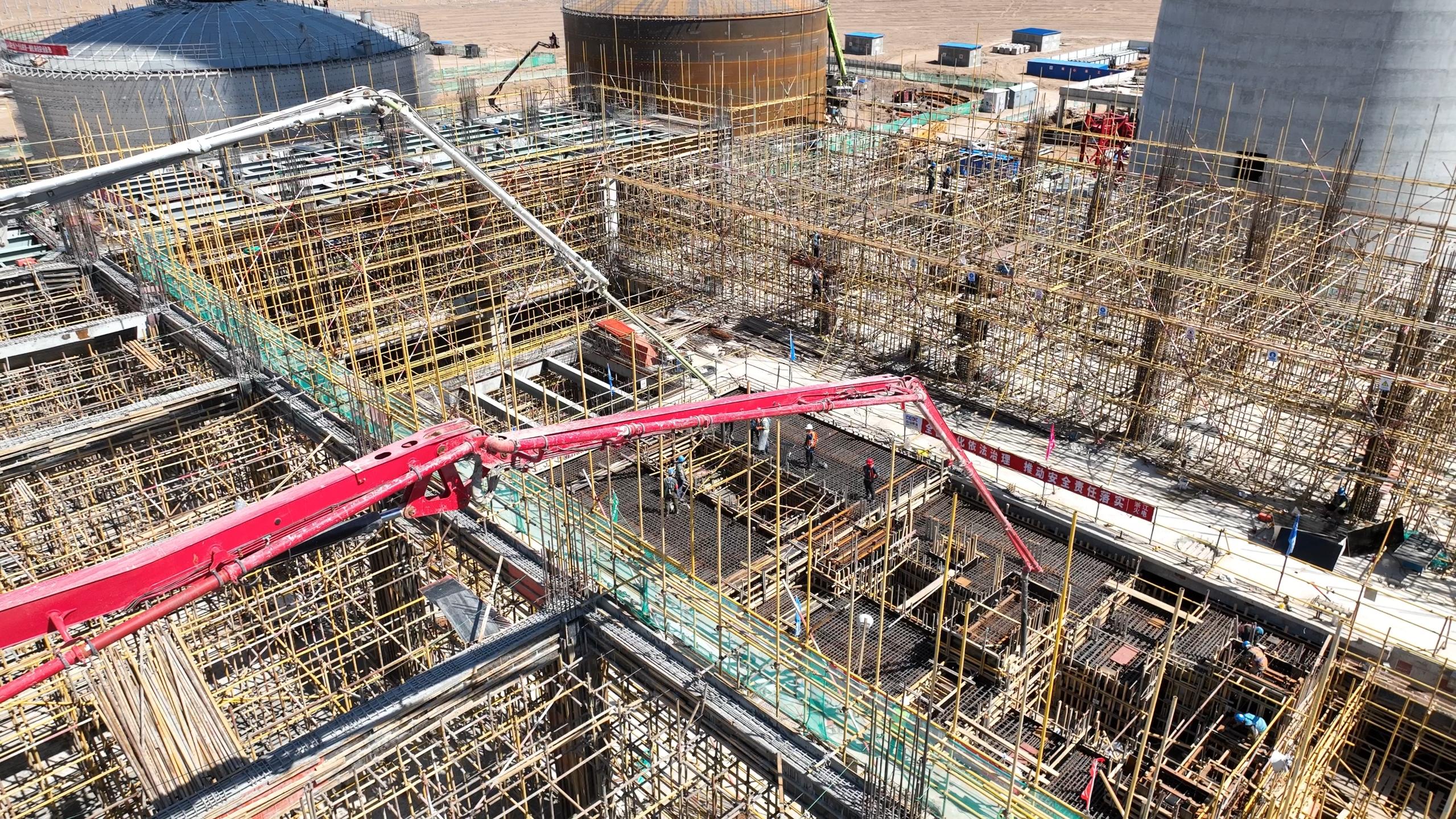

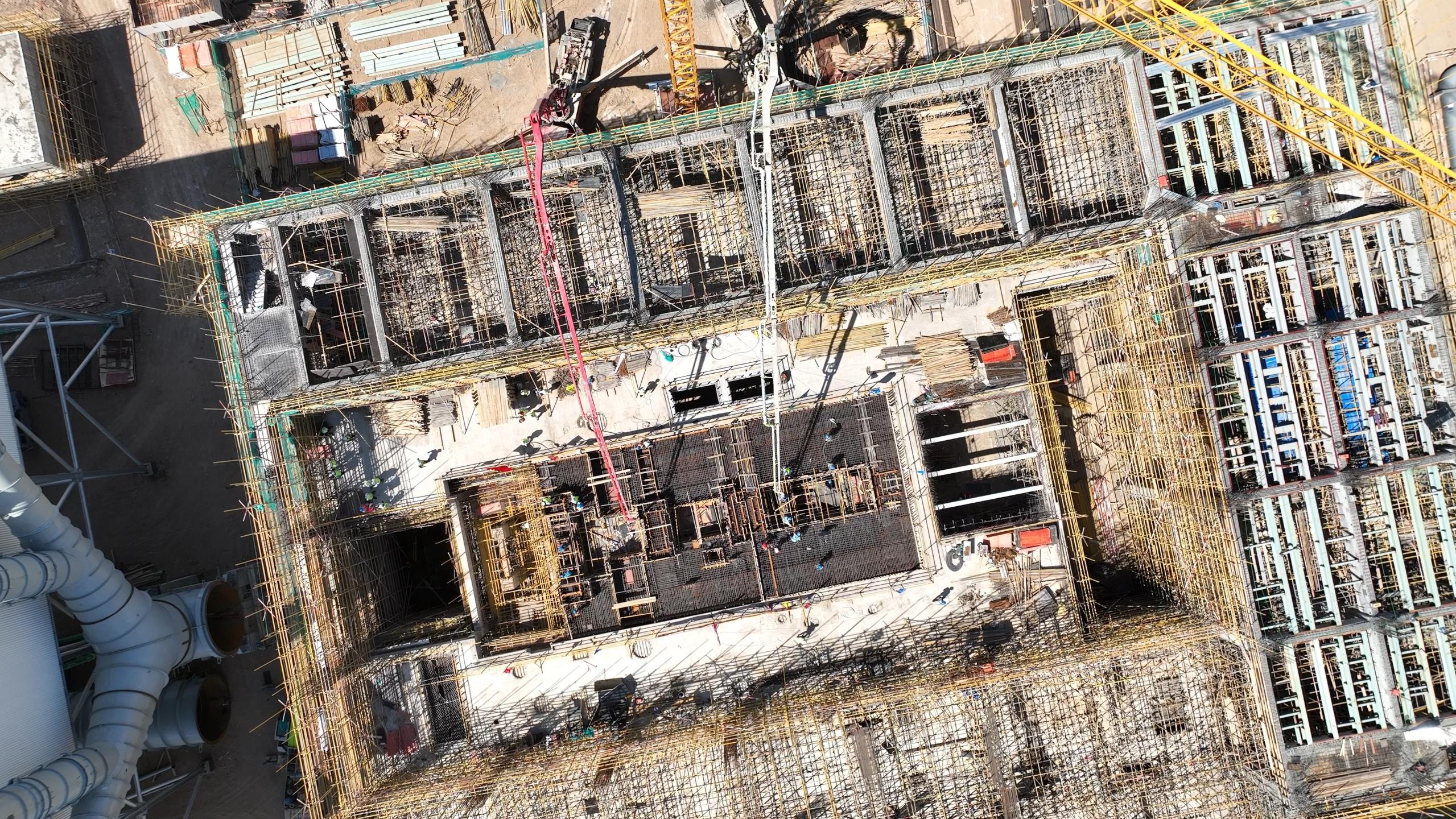

该项目由中国能源建设集团投资有限公司投资建设,于2024年5月开工,计划2027年6月完工。本次浇筑的汽轮机基础是光热电站核心结构,投运后需承载数千吨设备重量及高频振动荷载。本次浇筑混凝土方量600立方米,属于大体积混凝土浇筑,基础需嵌入大量预埋件、螺栓孔,施工精度直接影响设备安装定位。

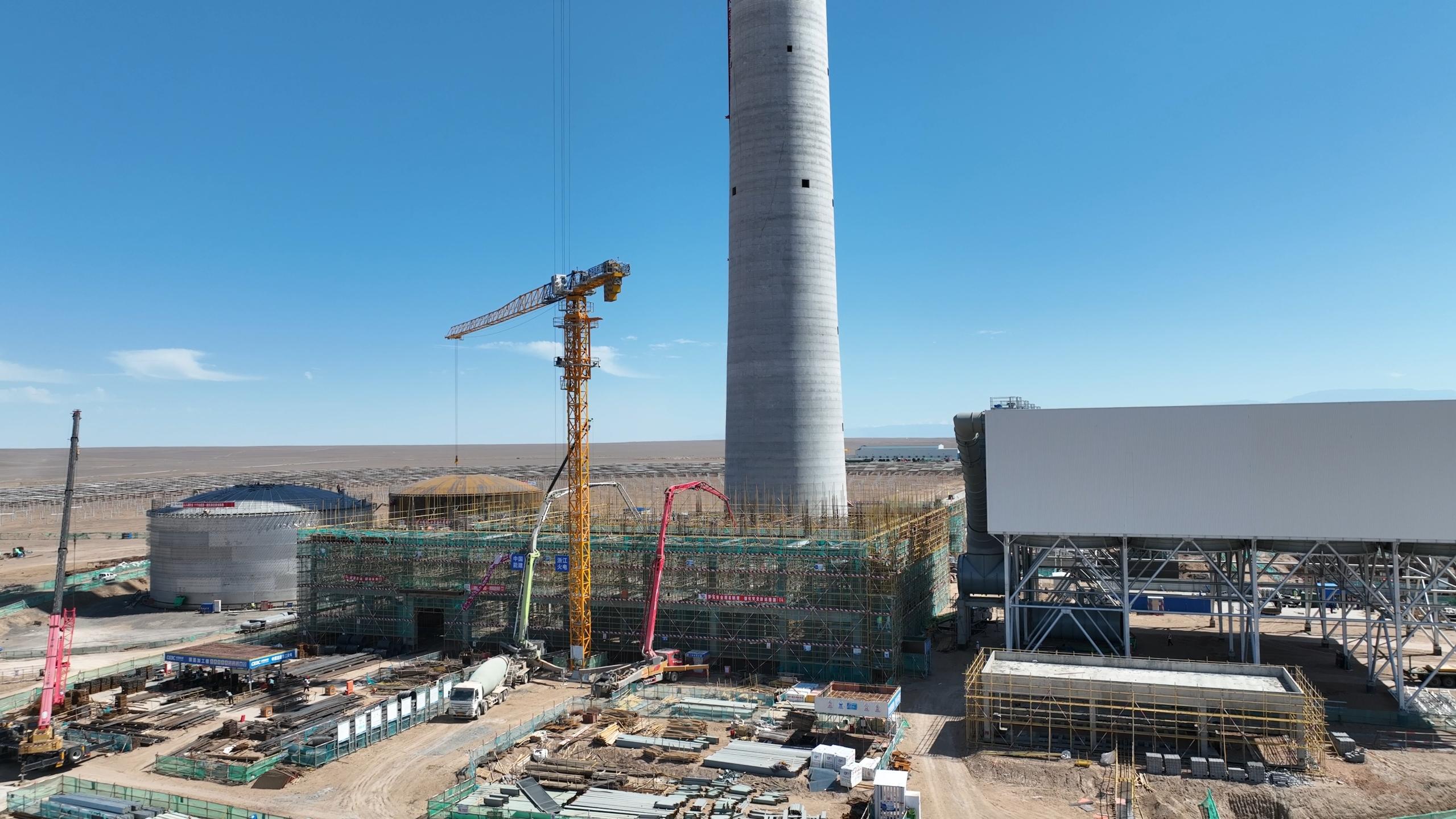

项目地处哈密市巴里坤哈萨克自治县,距中蒙边境60公里的一处戈壁上,建设环境恶劣,气候变化大,交通不便,生产生活物资供给困难,年施工窗口期仅7个月。该项目成功运用新一代光热技术,其核心设备国产化率达99%以上,单机容量从50兆瓦跃升至150兆瓦。

项目总装机容量1500兆瓦,旨在打造100%清洁绿色、可调节的电网友好型电源的典范工程。建成后年发电量近29亿千瓦时,可节约标煤86.8万吨,减排二氧化碳225.6万吨,环境效益显著。

(受访者供图)

责任编辑:陈可轩
