青海玉树35千伏尕羊输变电工程进入组塔阶段

2025-07-28 20:36:34 来源: 科技日报 点击数:

科技日报记者 张蕴 通讯员 普布永措

7月28日,记者从国网玉树供电公司获悉,青海玉树35千伏尕羊输变电工程目前完成前期筹备,全面进入组塔阶段。该工程是国网玉树供电公司实施农村牧区电网巩固提升、服务乡村振兴的重点项目,属大电网未覆盖乡通电工程重要组成部分。

工程新建35千伏变电站1座,通过1回64.25千米的35千伏线路接入110千伏吉尼赛变,全线1个标段,共组立铁塔65基。当前,组塔作业正克服高原多变天气、复杂地形等困难加速推进。

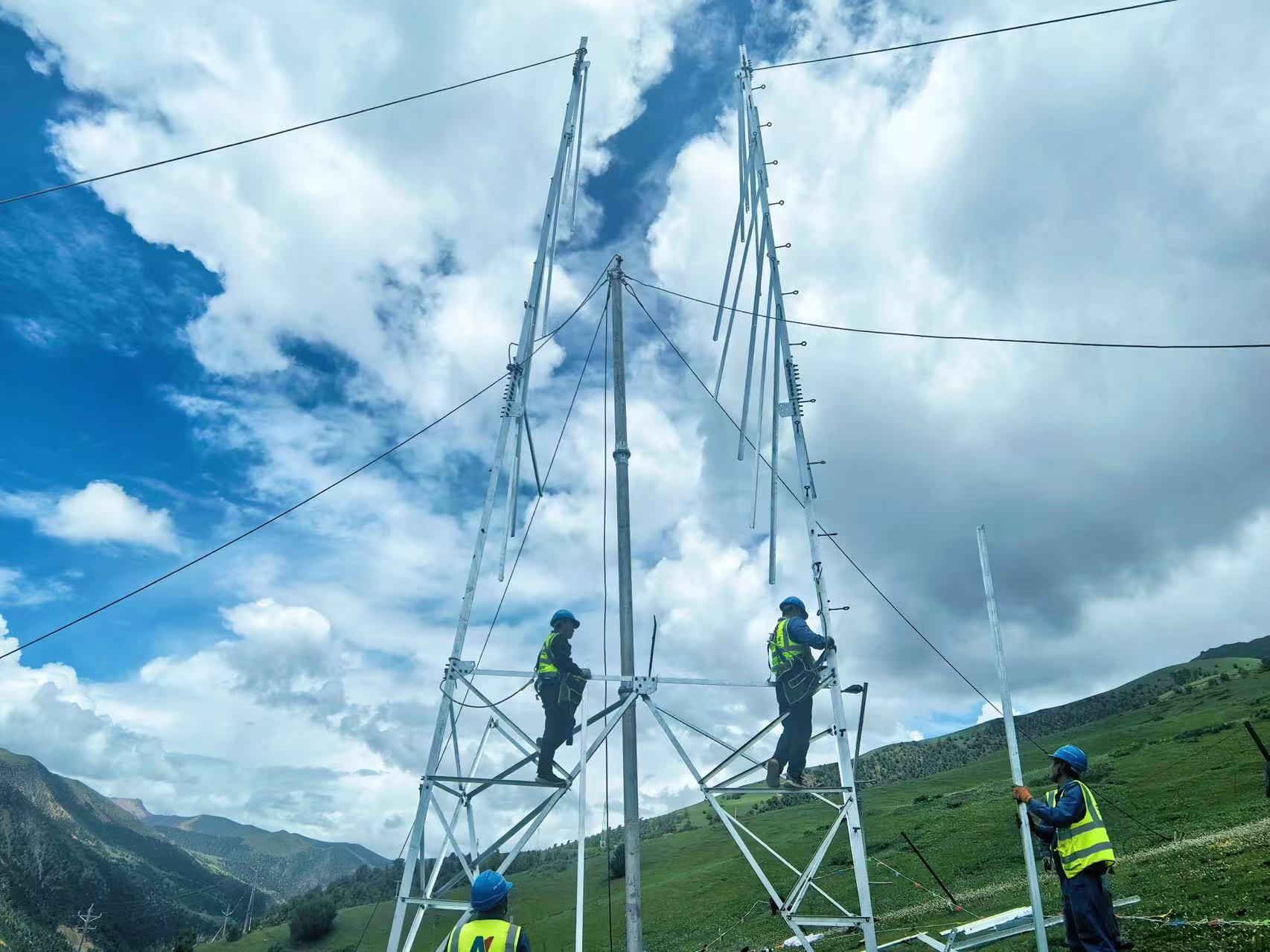

据了解,玉树地区雷暴、冰雹等天气频发,给施工带来挑战,工程队及骡马队曾多次在恶劣天气中保障材料安全。同时,因高山峡谷地形限制,大型机械难以进入,建设者采用分片组立、空中对接技术,开辟临时作业平台,通过地面与高空人员配合推进组塔。

工程建成后,将彻底解决青海玉树地区尕羊乡供电不稳问题,提升用电水平、供电质量及可靠性,助力当地发展旅游业和特色农牧产业。国网玉树供电公司将按计划加强管理、优化资源,抢抓施工黄金期,确保工程按期投运。
