750千伏托素变电站主变扩建工程加快推进

2025-08-26 14:02:38 来源: 科技日报 点击数:

科技日报记者 张蕴 通讯员 常秉玉

8月22日,经过48小时试运行,750千伏托素变电站主变扩建工程迎来重要节点——330千伏至托I线工程顺利投运,为后续750千伏间隔扩建及两台主变投运奠定了坚实基础。

750千伏托素变电站位于青海海西蒙古族藏族自治州德令哈市,2021年12月正式投运,该工程是青海电网提升能源输送能力的重点工程,担负着海西新能源规模开发外送的重要任务。“十四五”期间,德令哈地区规划接入新能源装机容量约4300兆瓦。

为满足青海海西地区日益增长的电力负荷需要,750千伏托素变电站主变压器规模在原有的2台1500兆伏安主变基础上,再扩建新增2台1500兆伏安主变,新建出线间隔4个,本次扩建工程于2024年9月开工,计划于2025年底投运。扩建工程投运后将显著提升德令哈地区新能源消纳能力,为区域电网能源结构优化提供重要支撑,并为今后海西新能源发展预留充足裕度。

为做好此次330千伏至托I线工程阶段投运工作,国网青海电力周密部署、统筹推进,组织工程各项目部提前开展投运准备和安全培训,严格按照投运标准开展多轮精细化缺陷排查。同时,针对厂家技术人员、试验检测人员及调试人员,项目部组织开展了多场专项安全培训活动,保障了工程安全顺利推进。

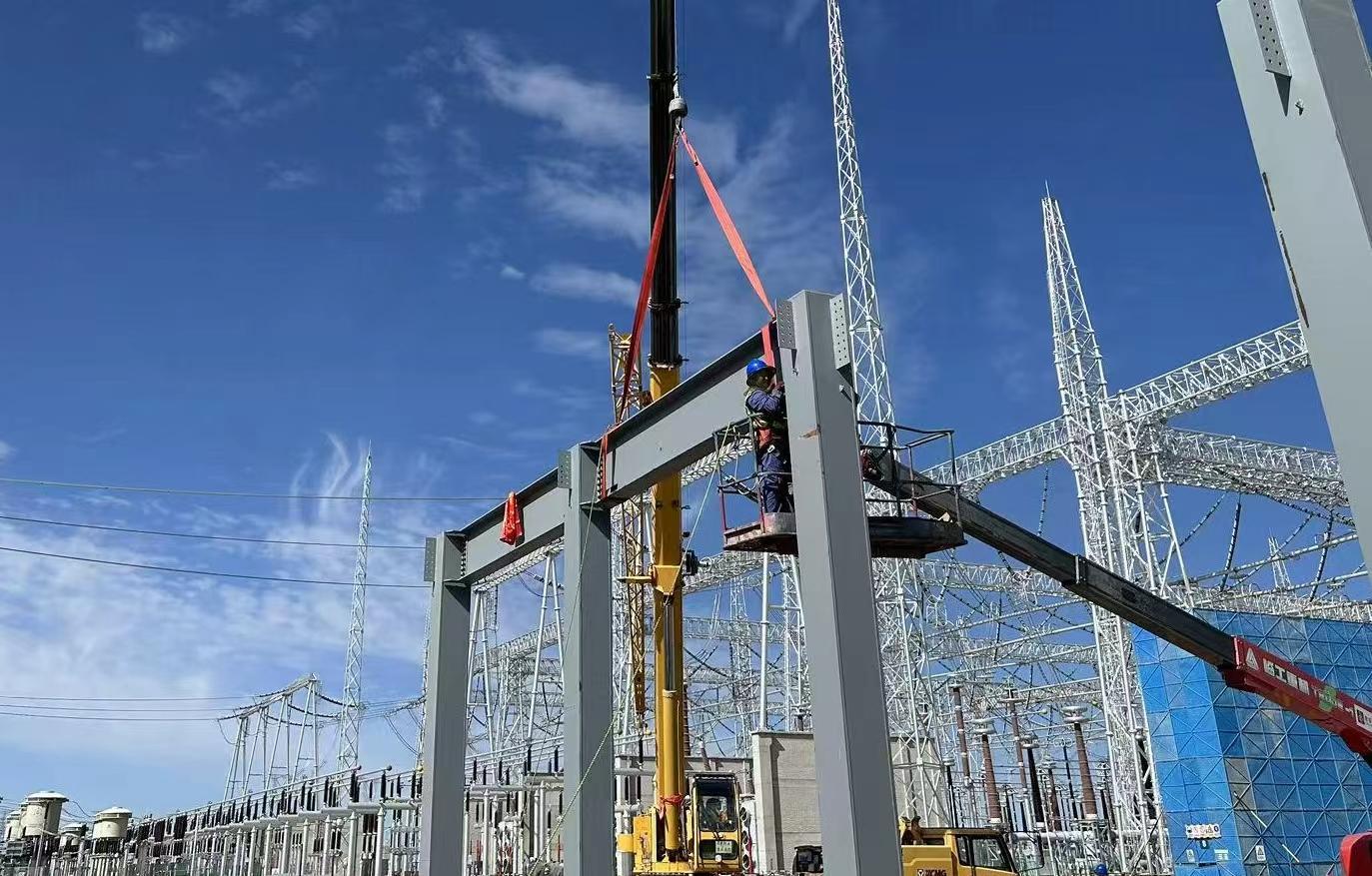

目前,扩建工程整体进展顺利,330千伏设备区已投运,主变区域初具规模。工程建设人员克服蚊虫困扰,严格把控施工质量,在基坑复测、设备安装等环节确保零偏差,坚持高标准作业,确保工程稳步推进。
