“沙戈荒”再添电力枢纽 宁夏明山750千伏输变电工程投运

2025-09-11 13:39:33 来源: 科技日报 点击数:

科技日报记者 王迎霞 通讯员 张永洁

9月9日,明山750千伏输变电工程顺利并网运行,进一步优化了宁夏中南部地区网架结构和新能源消纳水平,并为宁夏至湖南±800千伏特高压直流输电工程(以下简称“宁电入湘”工程)提供了坚强的电源保障。

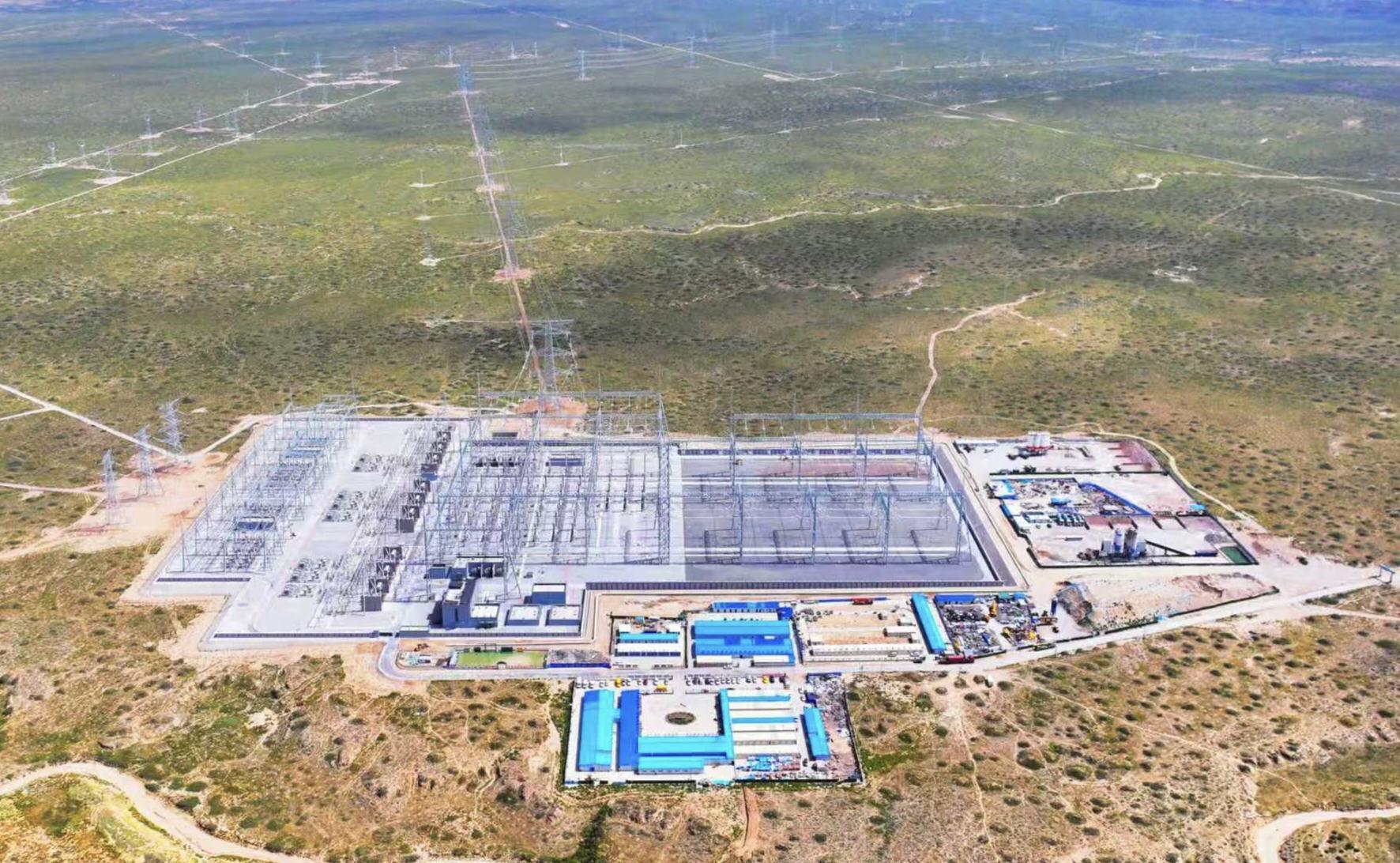

明山750千伏输变电工程是“宁电入湘”工程的核心配套项目,将中卫地区产生的绿色电能汇集起来,提升电压等级后输送至工程送端中宁换流站,是连接西部新能源基地与中部负荷中心的桥梁纽带。其送端明山变电站坐落于宁夏中卫市沙坡头区,占地面积约238.27亩,总建筑面积2712平方米,建有750千伏主变压器3组、750千伏出线2回、330千伏出线6回。

该站在设计和建设过程中采用了一系列创新技术,站内设备选型考虑充分。为应对“沙戈荒”地区的风沙、高温等恶劣环境影响,明山变电站采用混合气体绝缘金属封闭开关设备,提高电网的运行可靠性,并引入智能巡检系统、无人机巡查等智慧运维手段,减少人工巡视用时,提高电网运维巡视效率。

为保证工程的顺利投运与稳定运行,国网宁夏超高压公司提前半年介入工程的建设规划,参与工程的可研初设及设备选型、出厂验收等各个环节,提出了157项运维优化意见。自2024年7月工程正式启动建设以来,该公司系统化部署、精细化管理,采取“随工验收”的方式,根据工程进度对设备“边干边验”,对已完成验收的间隔实施隔离管控,确保验收流程可追溯、质量可把控。

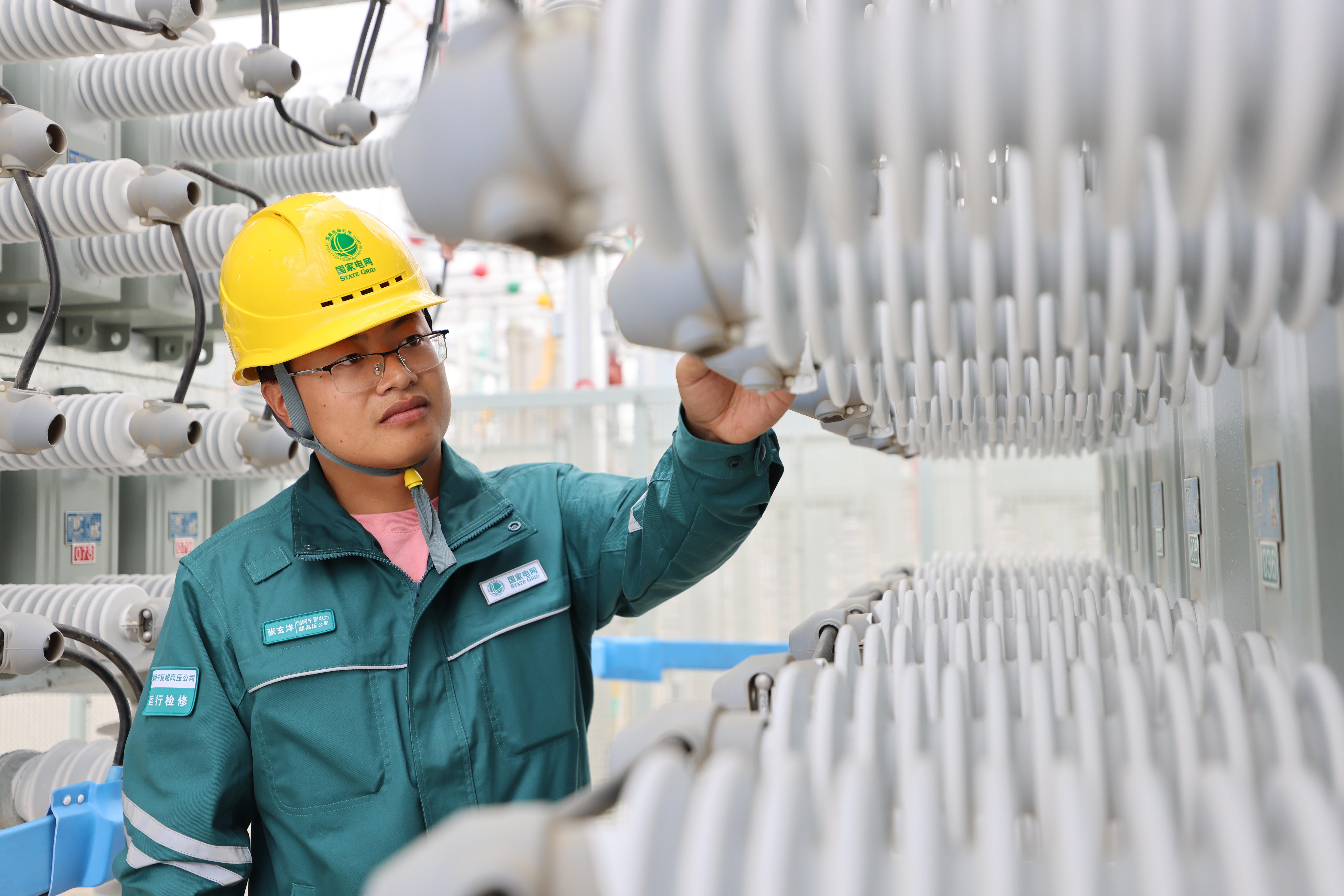

据介绍,工程已于4月完成大部分土建项目实施。该公司组建多专业联合的骨干团队,全力推进工程冲刺投运——采用“无人机+地面协同验收”,利用搭载高清摄像头与激光雷达的无人机,对人工无法直接检查的设备高处进行验收,让缺陷无处遁形;采取“极端天气+人工试验”相结合的方式,对站内自渗井排水系统进行验收,确保设备区及电缆沟自渗井100%渗水达标;全程使用“PDA智能终端”,对验收发现的缺陷隐患数字化管理,累计录入缺陷2526条,并通过复验方式实现缺陷全过程闭环把控。

接下来,该公司将继续推进其他“宁电入湘”工程核心配套项目建设,以安全、质量、进度为抓手,抓现场风险管控、抓工艺标准执行、抓关键节点攻坚,助力新建输变电工程建设提速提质增效、“沙戈荒”大型风光电基地建能源高效输送,为实现“双碳”目标积极贡献电网力量。
