科技日报记者 刘侠 实习生 邓娅萍

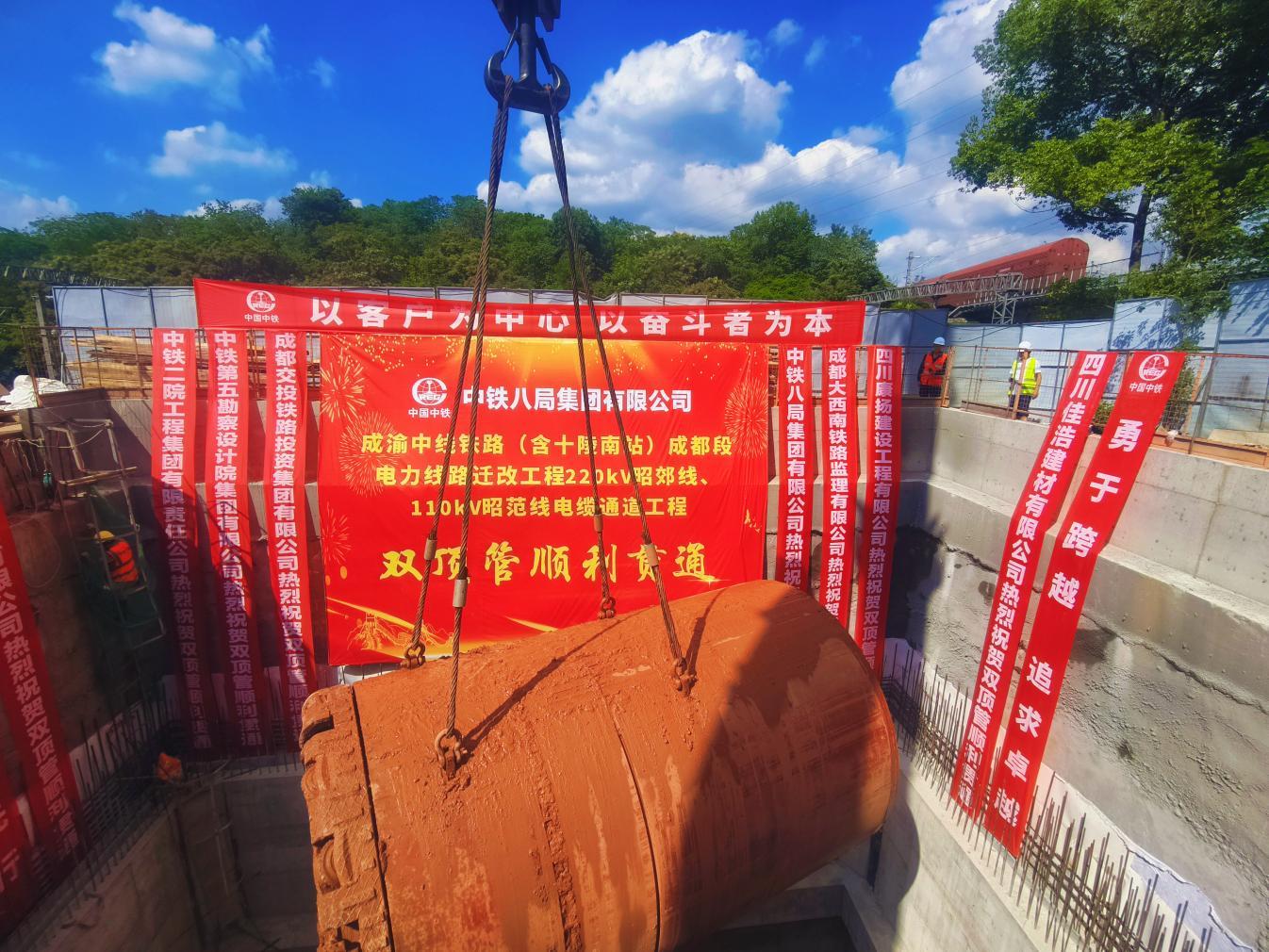

9月28日,随着两台内径2.8米的顶管机完成最后一次推进,由中铁八局承建的成渝中线铁路(以下简称“成渝中线”)(含十陵南站)电力迁改工程昭郊、昭范线电缆通道工程双顶管隧道实现提前贯通。这一关键节点的突破,为成渝中线高铁全线建设提供了决定性保障。
据悉,成渝中线是推动成渝地区双城经济圈建设的标志性工程,对强化双城联动、促进区域协调发展具有重要战略意义。本次电力线路迁改工程旨在为高铁主线腾出建设空间,是确保项目整体进度的关键保障性工程。贯通的双顶管隧道全长197米,需依次下穿成渝线、达成线、成渝疏解线三条既有铁路干线,施工环境复杂,安全标准极高。为保障铁路运营安全,施工前项目团队已在相关线路上架设D型梁进行加固。
在施工过程中,项目团队在铁路路基、轨道、接触网等关键部位布设108个高精度传感器,实时采集与监测轨面变形数据,并通过数据分析模型动态优化顶管掘进参数,最终将路基变形严格控制在2毫米以内。为应对高强度岩层等复杂地质条件,工程采用两台泥水平衡顶管机进行作业,能够在抗压强度达120兆帕的岩层中高效掘进。技术人员全面应用BIM技术进行施工模拟,并配备可视化远程控制系统,实现了掘进过程的精准操控。
此外,该工程还积极践行绿色施工理念,采用全封闭式泥水平衡工艺,大幅减少土方开挖量;通过建立泥浆循环处理系统,实现泥浆的再生利用,有效降低施工对环境的影响。目前,相关技术成果已申报实用新型专利,对提升国内类似复杂环境下的基础设施建设水平具有重要借鉴意义。
