12月8日,由青海送变电工程有限公司负责施工的若羌-羚羊(花土沟东)750千伏线路工程在青海省海西蒙古族藏族自治州茫崖市IR127号塔位举行首基试点,标志着该标段正式进入基础施工阶段。

据了解,若羌-羚羊(花土沟东)750千伏线路工程属国家“十四五”重点跨省(自治区)电网项目,“疆电外送”第三条交流通道,预计2027年6月投运。其中青海送变电负责施工I、Ⅱ标段跨新青两省三县镇,全长236.706千米,新建铁塔510基。

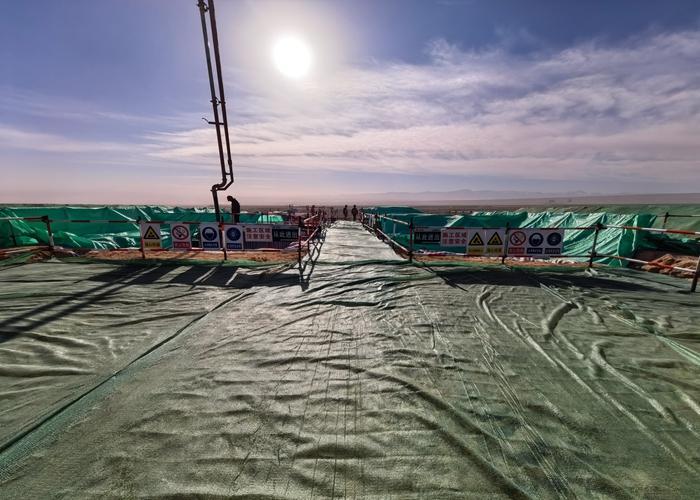

根据冬期施工现场实际情况,采用基坑预热浇筑工艺。基坑开挖后监测显示坑底温度仅零下7摄氏度,现场立即通过火炉预热使土层温度升至5摄氏度以上,满足浇筑要求;浇筑完成后用保温被覆盖基础表面,设置4个测温点实行24小时远程监测,确保混凝土强度增长不受低温影响。采用温棚法工艺,混凝土养护首次采用了“智能远程温湿度计”每30分钟自动测温一次并报送手机APP,替代了人员夜间测温,实现了智能化测温,确保冬期施工混凝土养护质量。此次首基试点的成功为后续基础施工和铁塔组立工作提供了技术示范和质量标准,有助于提高整体施工效率。

据悉,该工程作为连接青海、新疆的关键通道,工程投运后将大幅提升区域电网输电能力,为新能源大规模并网消纳提供坚强支撑,对推动区域经济高质量发展、保障民生用电需求具有重要战略意义。
