科技日报记者 王迎霞 通讯员 乔瑞玲
1月19日,记者在宁夏贺兰山750千伏变电站扩建施工现场看到,国网宁夏送变电工程有限公司施工人员正在对国内最大干式空芯限流电抗器进行吊装作业,目前已将到货的17台全部安装完毕。
贺兰山750千伏变电站扩建工程需安装6相18台750千伏限流电抗器,每相限流电抗器组串接于750千伏贺杞线路中。相较于传统油浸式电抗器,这批设备不仅杜绝了油液泄漏和火灾隐患,更能在电网故障时迅速限制短路电流,抑制过大电流对贺兰山变电站电气设备造成的冲击,为区域供电安全筑牢屏障。

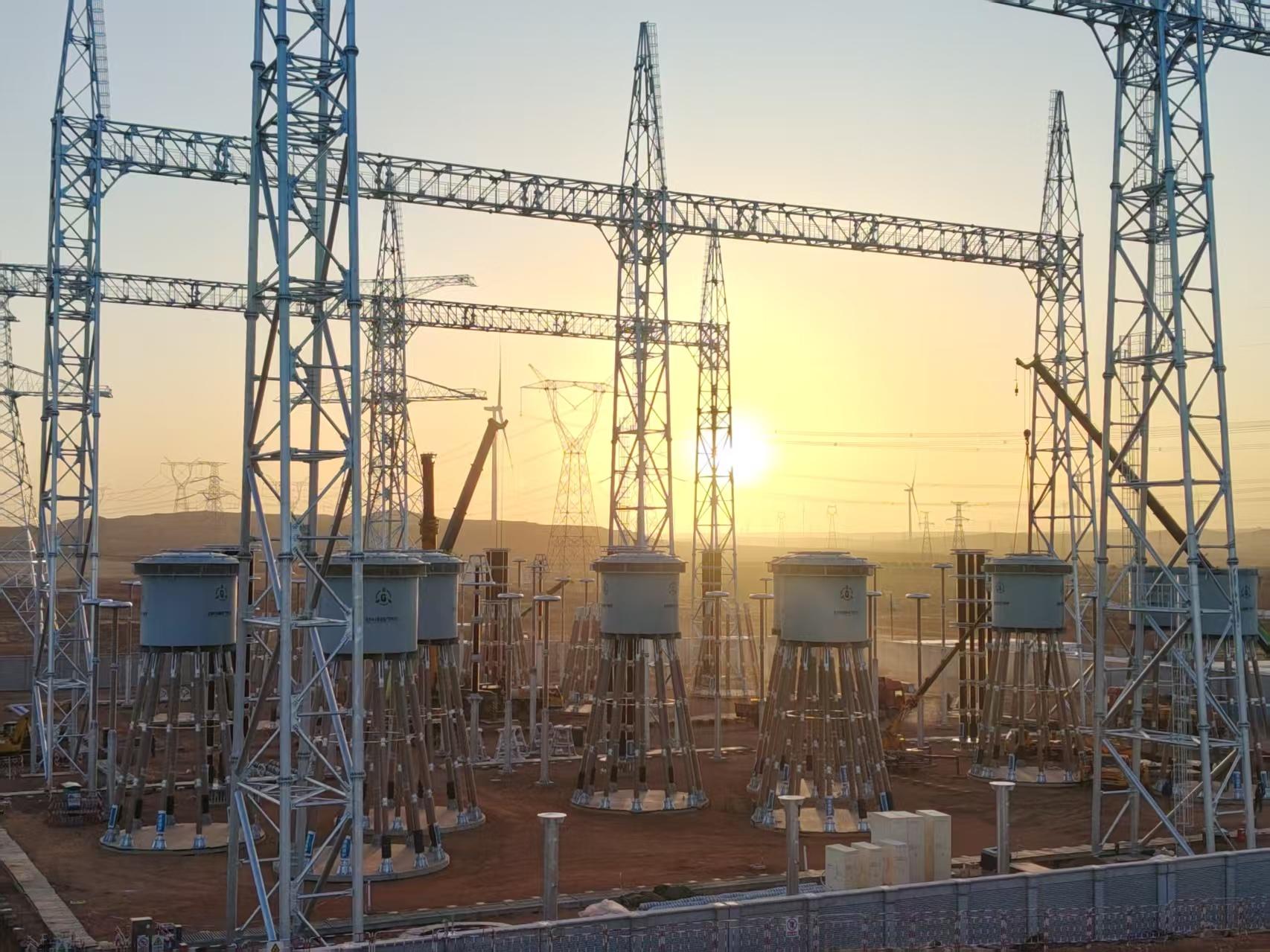

此次吊装的干式空芯型电抗器单台吊装重量达50吨,堪称守护电网的“国产重器”,吊装作业难度与场地限制双重叠加。项目部根据有限的作业场地条件,精准制定了吊车回转半径、站位及行进路线等关键参数,科学排定分区、分相的吊装作业顺序,有效避免了交叉作业干扰。现场吊装过程组织有序、严格受控,作业人员操作精准、协同顺畅,实现了电抗器从运输、对位到安装的全程流畅。
为保证设备基础对电抗器的稳步支撑,施工项目部技术人员针对8.1米超大直径基础、地脚螺栓高精度安装要求,创新研发了定制化钢制模具与12等分圆盘形钢板螺栓定位模具,以整体式高精度定位模板“锁死”螺栓孔位、垂直度与相对标高,从源头消除人为误差与施工干扰,彻底解决传统工艺易位移的难题,基础施工精度稳稳达到毫米级,为后续设备安装筑牢稳固根基。
工程建设以来,项目部始终面临混凝土方量大、施工窗口期紧张、冬季低温施工等多重考验,站内作业面狭窄更是让施工难度倍增。为破解困境,项目部制定精细化交叉作业方案,将施工区域按工序划分为作业网格,明确各工种进场时间、作业内容及撤离节点,实现钢筋绑扎、模板支护、混凝土浇筑等工序循环推进、高效衔接。针对冬季施工,项目部打出保温养护“组合拳”,全方位保障混凝土施工质量。
据悉,贺兰山750千伏变电站扩建工程2025年9月开工建设,预计于2026年6月建成投运。该工程落地后将有力提升湖南电力供应保障水平,为区域新能源高效并网消纳提供坚实支撑,设备投运后将大幅提升区域电网供电稳定性与潮流控制能力。
