科技日报记者 王迎霞

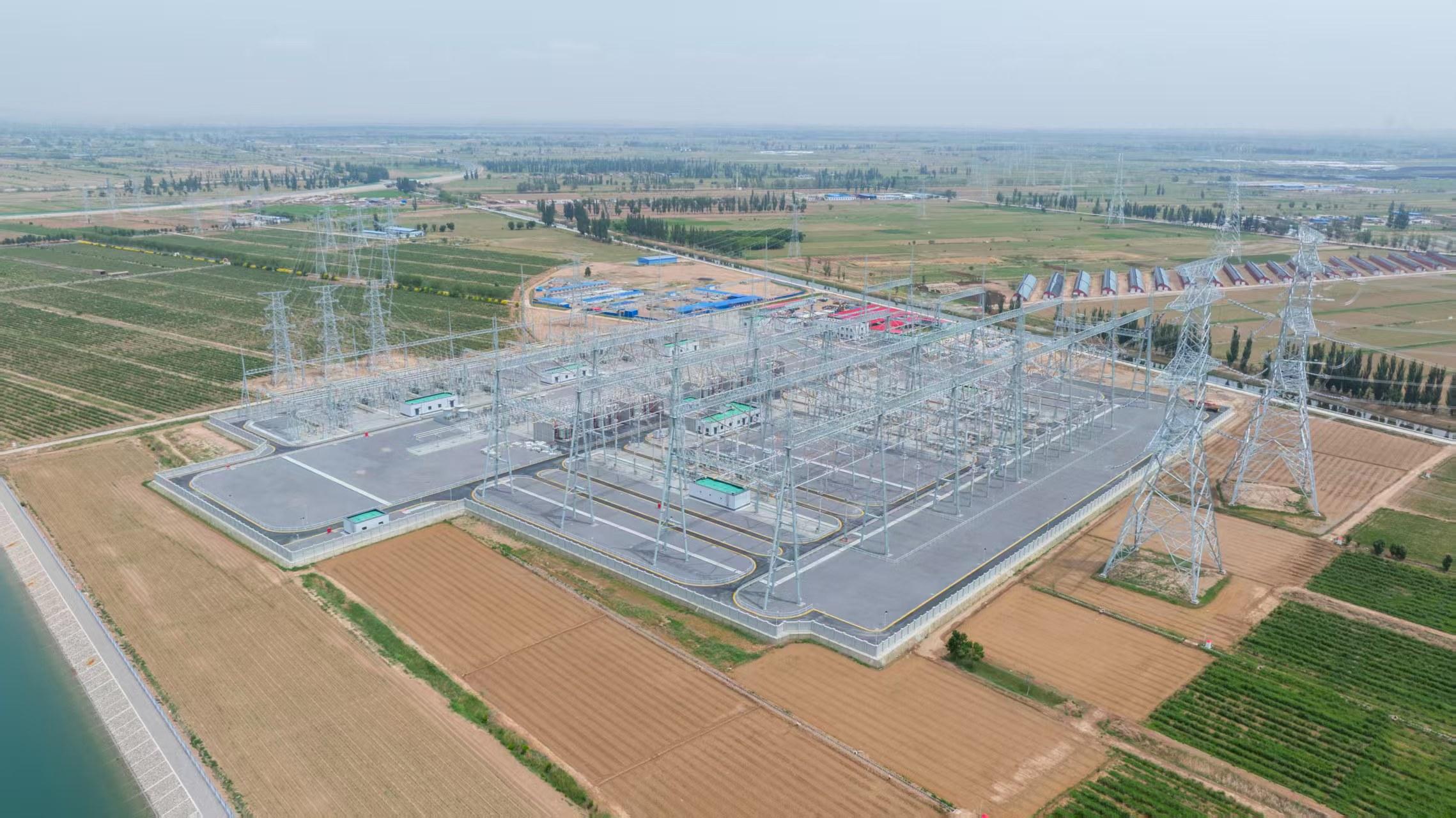

6月5日,宁夏“十五五”期间首个750千伏电网枢纽工程——宁夏烽燧750千伏输变电工程正式投运。项目坐落于石嘴山市惠农区,是宁夏北部第二座750千伏枢纽变电站,进一步完善了宁夏750千伏主网架结构,将为石嘴山地区产业升级与经济高质量发展提供坚实电力支撑。

该工程于2024年11月开工,涵盖四项核心单项工程,建设规模为新建2组1500兆伏安主变压器,配套输电线路150公里、铁塔162基。项目施工难度大、技术要求高,全线布设大量灌注桩,最深桩基55米,单基最大混凝土方量超1700方。其中,黄河滩地两座135.5米铁塔为宁夏北部最高输电铁塔,松软滩地、高地下水位等复杂工况,给施工带来极大挑战。
工程建设历时一年半,建设期间,国网宁夏电力有限公司锚定“国网公司优质工程金奖”“中国安装之星”创优目标,直面严寒酷暑、风沙扬尘环境,推行全流程标准化建设,保障工程高标准落地。项目依托BIM技术前置规划,落实多级验收机制,建成宁夏首个750千伏HGIS无轨式防尘车间,同时凭借自主专利技术攻克大跨管母施工难题,创新现场管控模式,实现二次配线正确率100%。

国网宁夏超高压公司以生产准备早介入和全过程技术监督为抓手,开展土建施工技术监督、电气设备安装跟踪、过程验收及建章立制等工作。特别是采用“无人机+地面协同”方式开展空地一体化验收,确保缺陷无处遁形;使用PDA智能终端,实现验收规范随时调取、设备资料一扫即知、发现缺陷即时录入。各运维团队驻站验收,累计出具技术监督告警单109份,提出优化意见135项,发现缺陷489条。
“通过闭环整改验收体系,工程实现零缺陷移交,较同类工程缺陷数量下降80%,验收工期缩短70%。”国网宁夏电力有限公司相关负责人介绍,工程投运后,烽燧750千伏变电站将与现有沙湖750千伏变电站形成“立体双环网”格局,石嘴山电网实现跨越式升级,近期可接入负荷300万千瓦,远期可达600万千瓦。同时,该工程打通了区域新能源外送通道,助力石嘴山“双碳”目标落地,为重大能源项目建设、乡村振兴及地方经济高质量发展筑牢坚实电力根基。
