科技日报记者 叶青

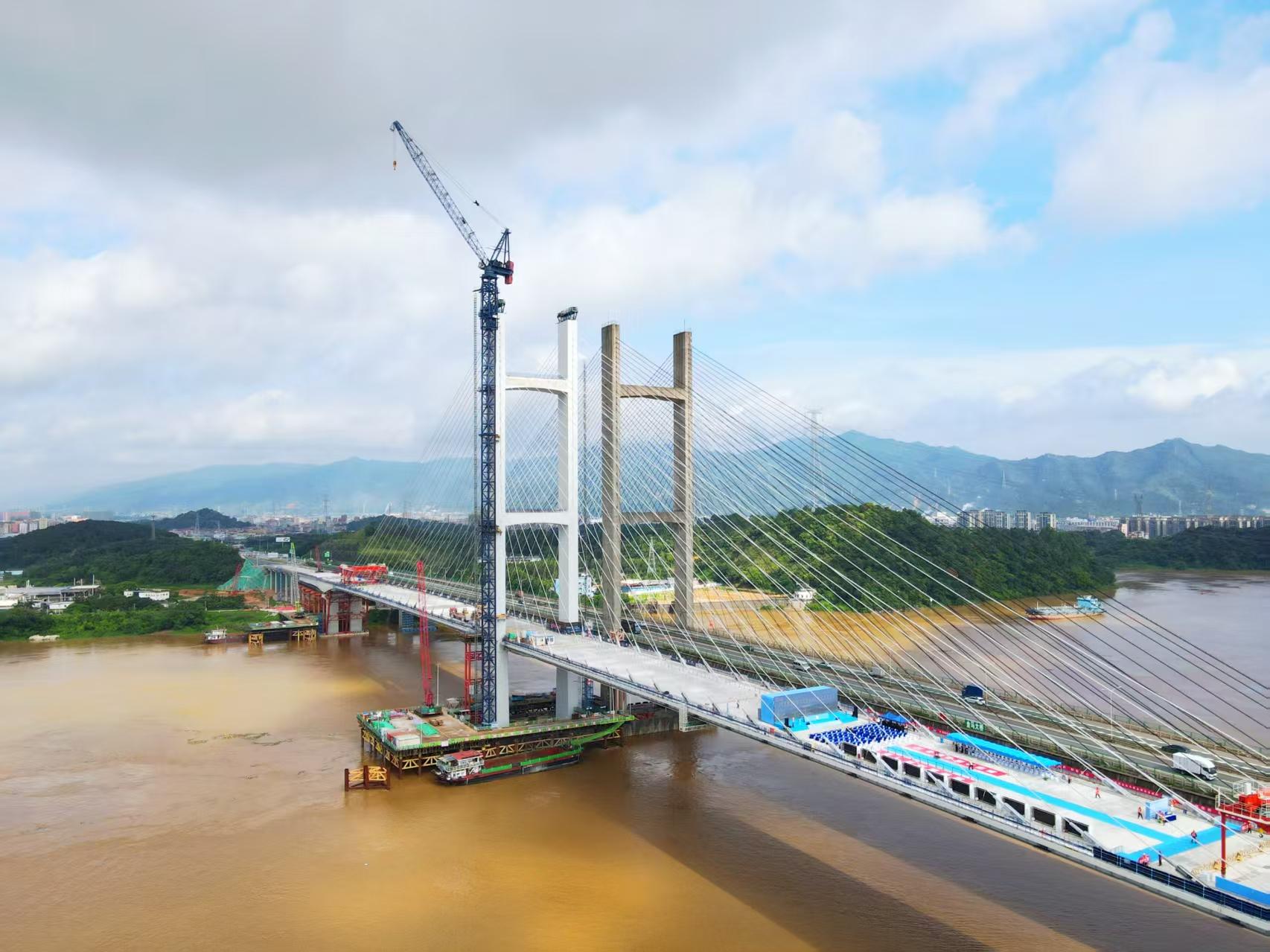

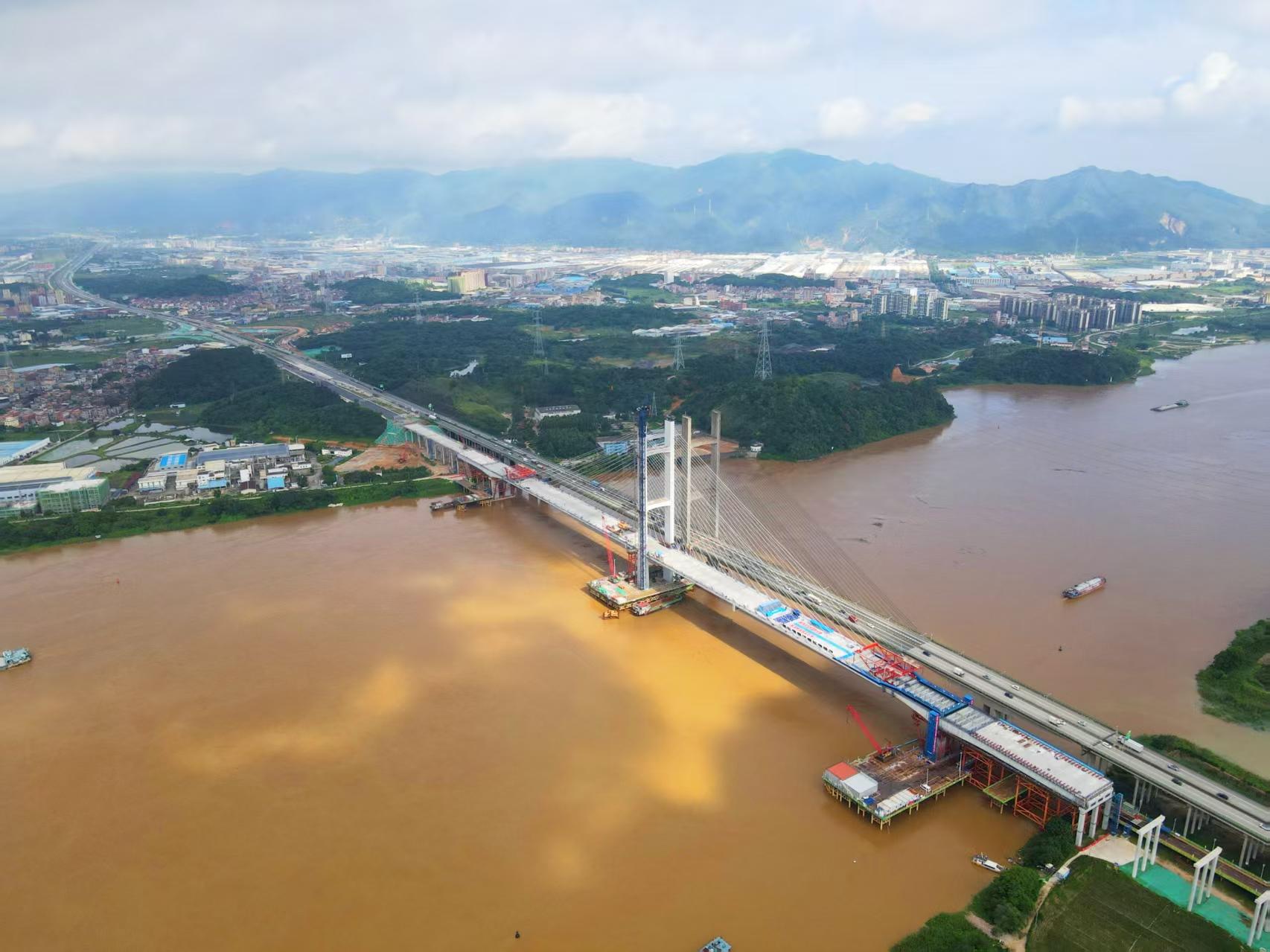

6月22日,由广东交通集团投资的广肇高速改扩建项目新建金马大桥顺利合龙,为年底进行交通导改奠定基础。

广肇高速新建金马大桥由中铁大桥局承建,全长1936.6米,桥面宽23.75米,主塔高约132米,采用H形索塔,为独塔斜拉桥。它串联起肇庆市高要区与佛山市三水区,是广肇高速改扩建项目控制性工程。
新桥一改旧桥以混凝土为主的设计方案,采用“连续—斜拉钢混组合梁协作”结构,既适应桥位建设条件,又优化了结构受力,实现了内力和刚度的最优平衡。同时,新材料的应用让新桥斜拉段梁体重量比旧桥减少9000余吨,在减少混凝土用量的同时,也减轻了塔和拉索负担,做到了“瘦身不瘦力,健体更健骨”。

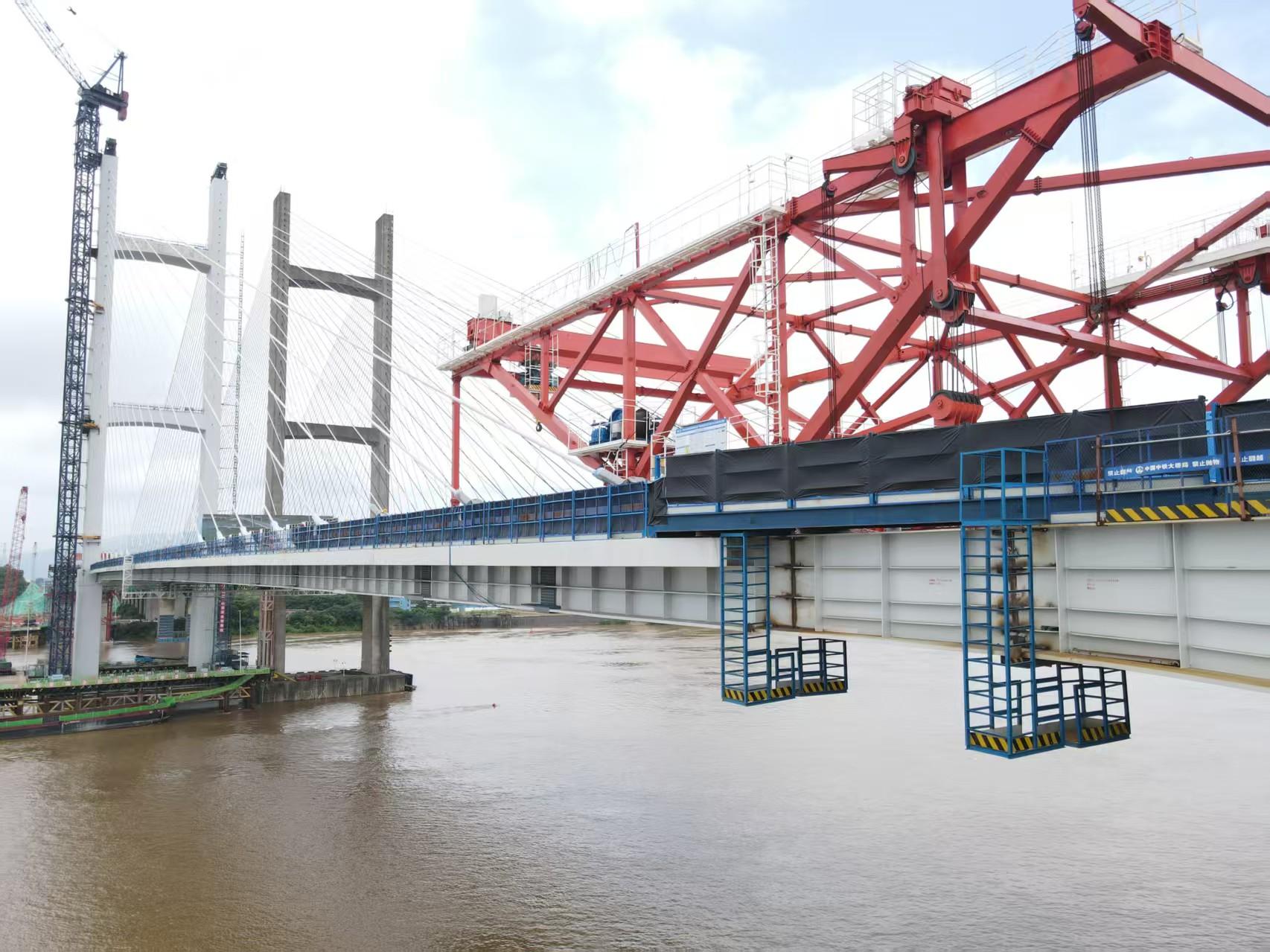

除此之外,项目还在技术上进行升级。针对大桥斜拉段、连续段两个不同合龙口,项目团队“量体裁衣”——斜拉段通过调节斜拉索张力、施加配重等方式,调整钢梁标高与转角;连续段采用支点起落梁刚性旋转工艺,借助临时支点的升降,实现标高与转角调控。通过采用精准的合龙配重与温度修正,大桥实现毫米级“握手”。在钢梁架设中,项目还创新使用了基于BIM的桥面吊机安全质量信息化控制系统及主梁智能吊装系统。
“这套系统结合自研算法和数字孪生技术,钢梁吊装过程被1:1还原到BIM模型中,任何微小偏差都能第一时间预警,帮助施工现场及时调整。”中铁大桥局广肇高速改扩建项目1标项目部经理张加阳说。

大桥建设之初,桩基施工就遇到难题。新建金马大桥主桥共需打50根桩基,其中主墩位置分布24根,但主墩位置河床覆盖层松散,施工如同在“豆腐块”上作业。且下方隐伏大量连通溶洞,稍有不慎就可能引发塌陷,并影响旧桥的安全。
“最难的是40-10号桩。其他桩基15天左右就能打成,这一根却因为复杂的施工环境和地质条件,方案改了又改,整整耗时8个月。”项目建设期联合党委书记、管理处主任刁焕新说。
面对这一难啃的“硬骨头”,项目联合党委成立了技术攻关党员先锋队,开钻前对地质进行全方位“体检”,组织专家论证,逐项攻破。团队先后召开近10次技术研讨会,历经4轮方案尝试,最终确定砂层采用“高压旋喷桩固化”、溶洞采用“注浆预处理”的施工工艺,先高压注浆固结松散地层,把“软豆腐”变成“硬石头”,再逐级扩孔成桩。为了把桩打到稳定的持力层,该桩设计深度达到96米——相当于30层楼高,成为全桥最长的一根桩。
经检测机构检测,主桥50根桩基全部为Ⅰ类桩,一次成孔合格率100%。
广肇高速改扩建项目是广东省“十四五”规划建设重大交通基础设施项目,全长51.1公里。建成通车后,新旧两座金马大桥均变为单向四车道通行,成为支撑广佛肇一体化的“黄金通道”。目前,广肇高速改扩建项目工程整体已完成70%以上,计划2027年底建成通车。
