科技日报记者 刘侠 通讯员 魏宪坤
7月23日,由中铁十局电务公司承建的遂宁至重庆高速公路(四川境)扩容工程重大“三电”及管线迁改QG1标段,完成中石油川中油气矿白末线天然气管道停气碰口作业。这一关键节点的完工,标志着制约该项目整体推进的重大安全隐患与核心施工瓶颈被成功突破,为全线扩容工程的有序建设扫清了关键障碍。
据悉,遂渝高速(四川境)扩容工程是成渝地区双城经济圈交通互联互通重点项目,路线起于遂宁市船山区桂花镇,衔接G42成南高速、茂遂高速,沿既有道路加宽改造,终点抵达安居区磨溪镇川渝省界,线路总长46.4公里。中铁十局电务公司负责全线范围内110千伏高压电力线路、重大通信设施、输油及输气管道迁改工程施工。

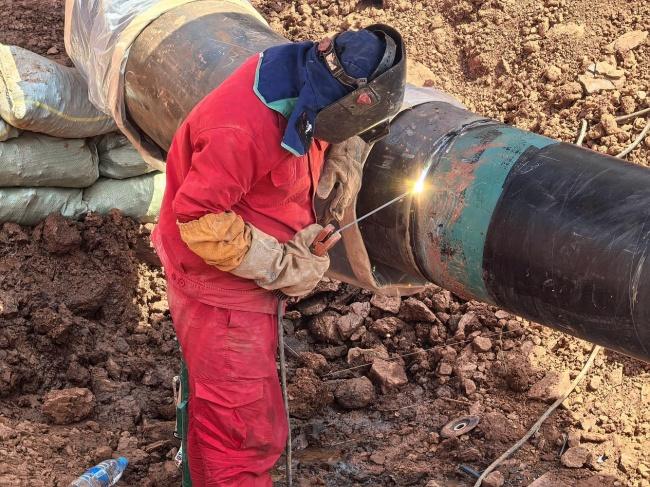

本次迁改作业集中在K14+120—K23+090区段。白末线天然气管道在该区段内与高速主线多次交叉,且全部位于征地红线范围内,不符合天然气管道与高速公路交叉穿越的相关安全规范要求,安全风险较为突出。同时,部分管段不仅处于高速公路用地红线内,还位于扩容后高速道路两侧20米控制线范围内,与挖填方边坡距离不足,后期管道与高速的运维管理将相互制约,不利于管道和高速的运维管理。

针对上述条件,中铁十局电务公司项目部主动联动各参建单位及权属单位,围绕施工组织、资源调配、工序衔接、安全管控等环节,进行了系统筹划与统一部署。项目团队持续优化人员与机械设备配置,现场采取分段同步作业模式,有序推进便道修建、管沟开挖、管道焊接等工序,各环节衔接紧凑。此外,团队还与权属单位反复磋商停气窗口,合理压缩作业间歇,最大限度争取有效施工时间;并针对通道受限的实际情况,提前规划运输路线和进场时序,有效保障了管材及设备按时到位。
记者了解到,遂宁至重庆高速公路(四川境)建成通车后,将进一步优化遂宁市高速公路网布局,充分发挥路网整体效益,显著改善区域交通运输条件,对推动成渝地区双城经济圈建设及区域经济社会发展具有重要意义。
