科技日报记者 都芃
12日,记者从中国核工业集团有限公司(以下简称“中核集团”)获悉,随着第一组燃料组件精准、安全装入反应堆堆芯指定位置,中核集团旗下中国核电投资控股的田湾核电7号机组首次装料正式开始,为后续反应堆临界、商业运行奠定坚实基础。
首次装料是核反应堆启动“能量心脏”的核心工序,是核电建设周期中的关键里程碑,也是机组带核运行的关键起点。田湾核电7、8号机组是中俄两国核能领域迄今为止最大的战略合作项目,采用俄罗斯的VVER-1200堆型。本次装料是该堆型国内首堆首次装料,共需完成163组核燃料组件装载工作,分为燃料组件转运、燃料装载入堆以及装载正确性核查三部分。

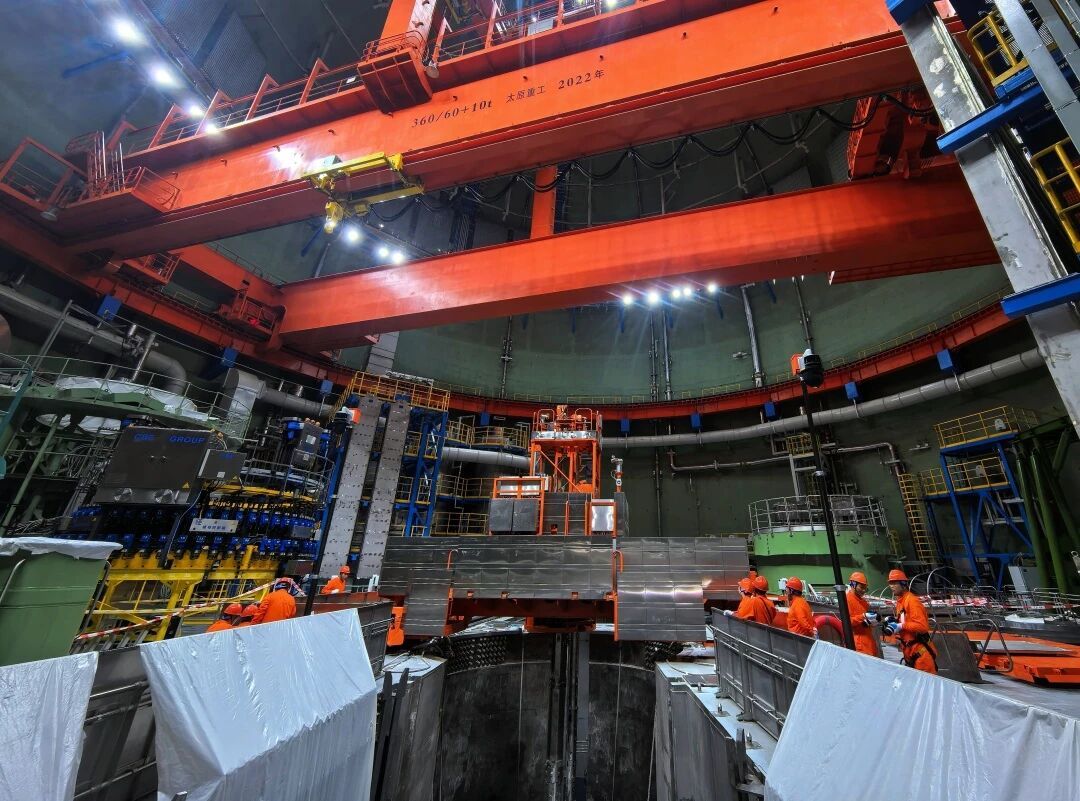

燃料装载入堆采用全自动远程装料控制系统,装料时工作人员在距离反应堆大厅30米的换料机控制室内严密监视,确保全过程安全、有序,保证每组燃料组件装入堆芯的精度控制在毫米级。装料工作全部完成后,机组将进入带核调试阶段。
中核集团田湾核电是中俄核能合作典范项目,是全球在建在运总装机容量最大的核电基地。此前,8号机组已完成冷试,按照项目建设计划,田湾核电7、8号机组分别将于2026年和2027年投入商业运行。
(受访单位供图)
