科技日报记者 刘侠 通讯员 高珩瑞
26日,在四川省阿坝藏族羌族自治州理县施工现场,随着最后一段输电导线牵引展放到位,阿坝—成都东1000千伏特高压交流工程全线贯通,为年底投入试运行打下坚实基础。

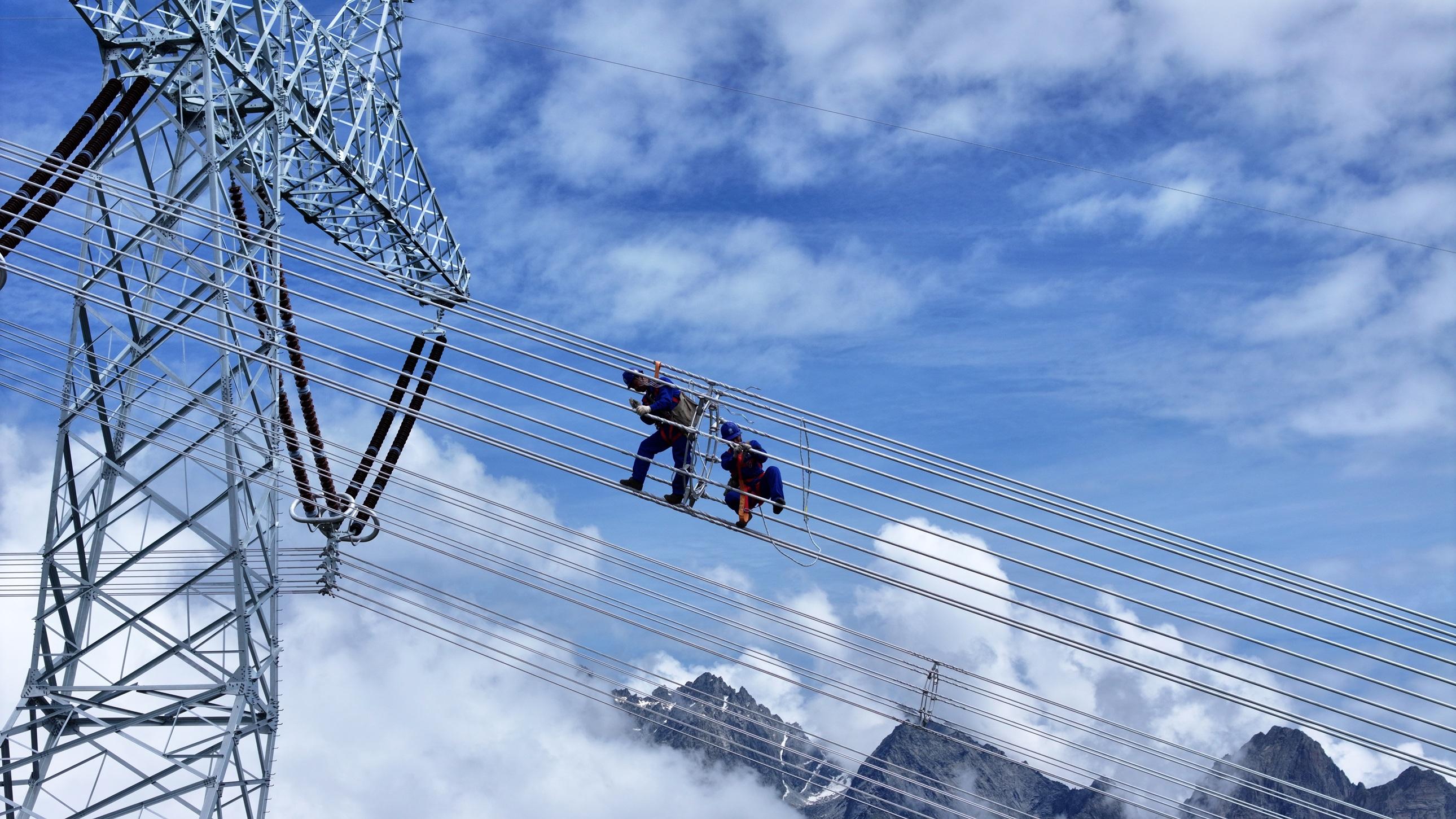

据悉,这条电力大通道从新建的阿坝1000千伏变电站出发,一路延伸到成都东1000千伏变电站,全长734.8公里,沿途新建铁塔1400余基。超半数线路穿行在高海拔山区,山高坡陡、沟壑纵横,还要跨越多条交通干线和电力通道,导线展放难度极大。

工程在放线施工中采用数智化管控模式,全线布设“天网”监控系统,实现作业现场视频全覆盖。在跨越西成客专、沪蓉高速等关键点位时,建设团队应用可视化牵张设备等新技术,全程盯牢放线过程,同时借助数字化管理平台提升放线精度,确保施工安全与质量。
面对高原地区大风、覆冰等复杂气象条件,工程在海拔3000米以上区段应用了十分裂导线新工艺。相较于传统的四分裂、八分裂导线,十分裂导线由10根子导线组成,能更有效地降低输电噪声,保护生态环境,提高输电效率和稳定性。
记者了解到,该工程全线贯通后,将有序开展线路附件安装、变电站电气安装以及消缺调试、验收等工作,预计将于今年底投入试运行。届时,川西丰富的水电资源将源源不断地送往成渝地区,每年可输送清洁电量超150亿千瓦时,为成渝地区双城经济圈高质量发展提供充足稳定的绿色电力保障。
