科技日报记者 叶青 通讯员 黄昉
15日,粤港澳大湾区首个变速抽水蓄能工程——广东肇庆浪江抽蓄电站上下水库同时启动蓄水,推动工程建设正式进入投产冲刺阶段。

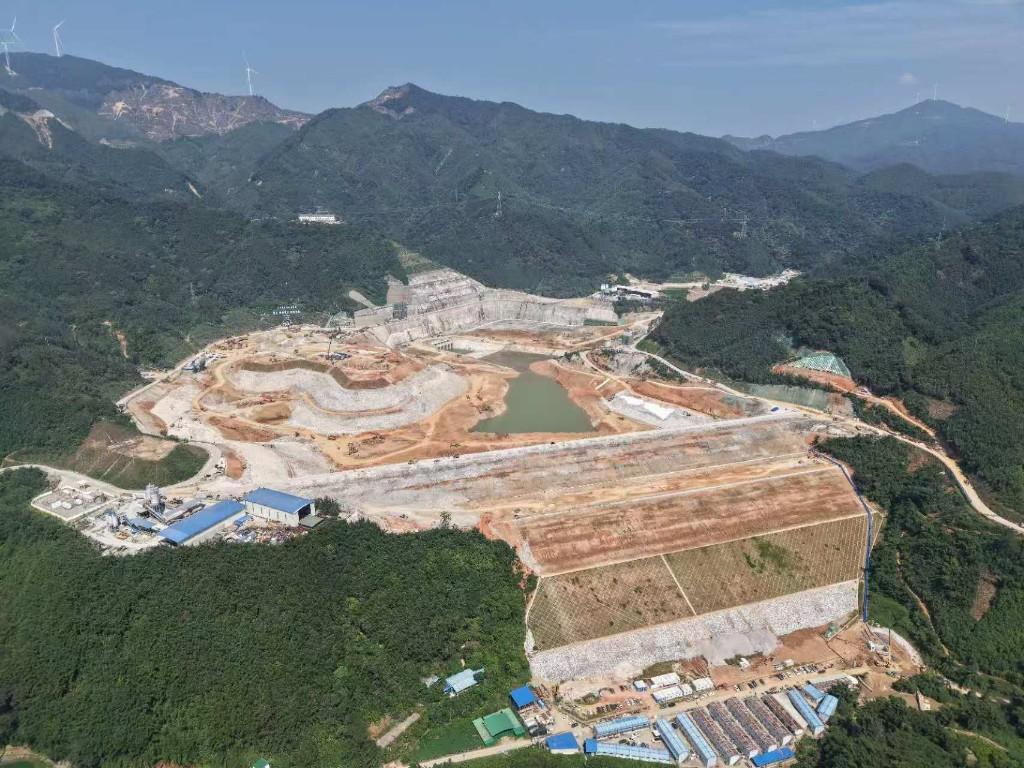

该电站上下水库海拔落差约440米,分别建成高94米、长530米和高73米、长595米两座大坝,总库容约1800万立方米,相当于1.3个西湖大小。蓄水充足后,电站每小时可将112万立方米水能转化为120万度清洁电能,满足约20万大湾区居民用户一天的用电需求。

启动蓄水是抽水蓄能电站建设的关键里程碑,标志着工程主体部分基本完工,进入以机组调试为重心的“投产收官期”。
该电站在我国南方首次应用了“蓄补结合,分级控制”的新方式蓄水。“除了积蓄天然降雨来水,还将从临近河道取水入库来加快蓄水进度,为电站机组有水调试创造基础条件。我们按海拔高度分级控制蓄水速度,通过740多个测点监测大坝变形、沉降等关键数据,力争年内安全平稳蓄水400万立方米。”南网储能公司肇庆浪江抽蓄电站项目部副总经理宿生介绍。

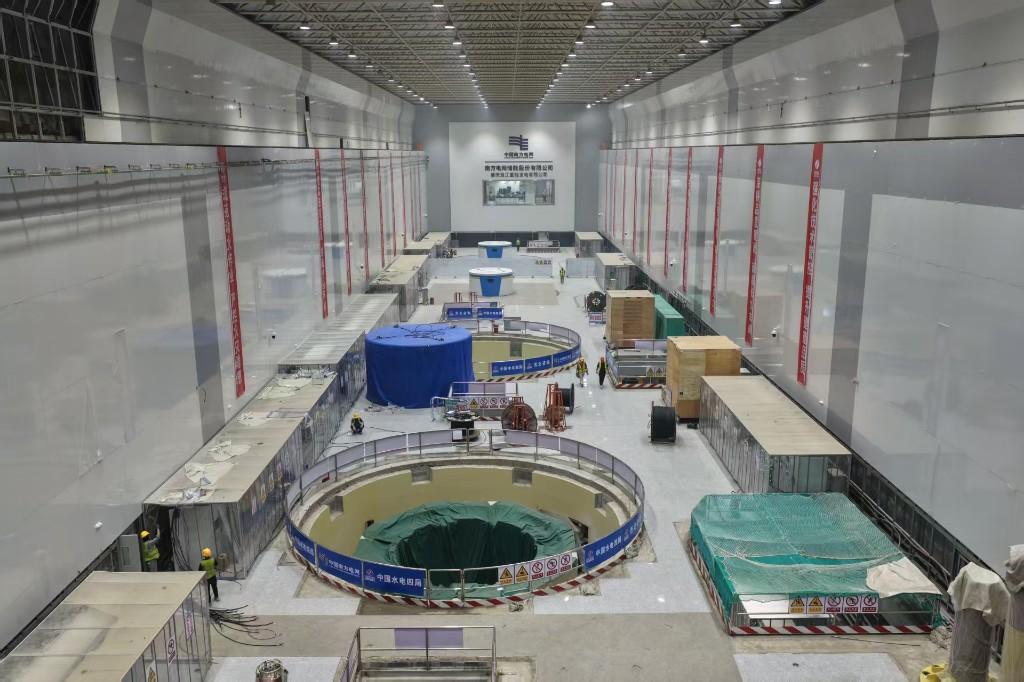

作为我国能源领域首台(套)重大技术装备依托工程,肇庆浪江抽蓄电站安装我国首台国产变速抽蓄机组和3台常规定速机组。其中,变速抽蓄机组可改变7%的转速实现抽水功率约50%的大范围调节,更好促进风电、光伏等波动性新能源稳定接入电网。
目前,首台国产变速抽蓄机组正在加紧安装,其他常规定速机组已进入调试阶段,预计电站首台机组年底前投产发电。
