科技日报记者 郝晓明

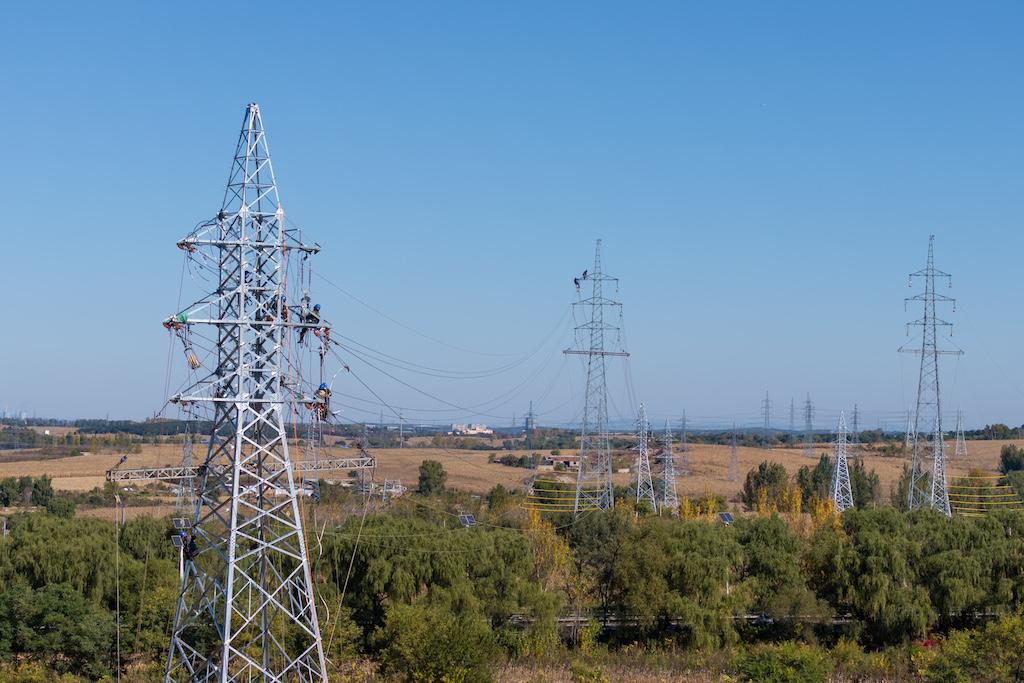

记者10月22日从国网沈阳供电公司获悉,百余名作业人员经过6天不间断施工,66千伏桃仙—李相T接220千伏塔山变电站线路工程最后一段成功跨越丹阜高速公路,标志着国网沈阳供电公司顺利完成220千伏塔山变电站3条66千伏送出线路同时跨越高速公路的高风险施工作业,为整体工程按计划完成夯实基础。

220千伏塔山变电站66千伏送出工程是优化沈阳南部地区电网架结构,为沈阳航空动力产业园提供上级电源,以及配合沈阳地铁3号迁改的重要输电线路工程。其中,66千伏桃仙—李相佟沟分线π入塔山变电站线路工程27号—29号、66千伏桃仙—李相T接塔山变电站线路工程28号—30号、66千伏桃仙—李相佟沟分线π入塔山变电站线路工程27号—29号线路,需要同时跨越丹阜高速。
由于施工中存在着作业点位密集,安全管控面积大、交叉作业多等高风险作业,大大增加了施工组织及安全管控方面难度。为此,国网沈阳供电公司提前两个月组织开展跨线施工及高速道路封闭等相关准备工作,组织专家开展现场勘察,对跨越施工方式、组织协调、安全管控等方面制定了详细工作方案,并对施工方案进行了专项论证,确保施工方案科学和施工人员安全。
