科技日报记者 罗云鹏 通讯员 刘畅

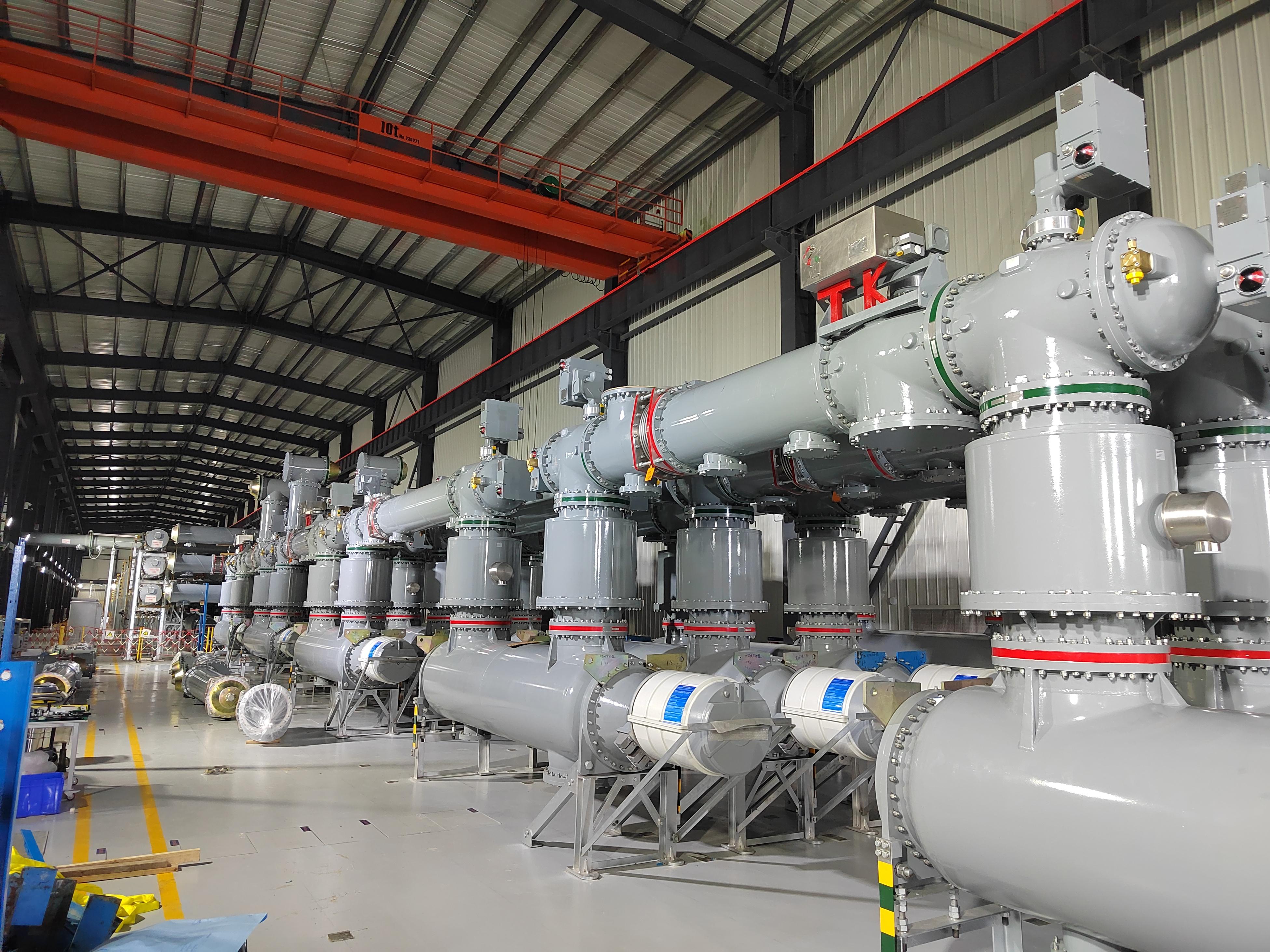

7月27日14时,深圳宝安110千伏公园输变电工程投运,这是南方电网深圳供电局近期投运的第三项重点工程。
此前,深圳龙岗220千伏灵芝变电站扩建工程、深汕500千伏征程变电站扩建工程相继投产,共计新增变电容量42.9万千伏安,守护市民清凉用电、企业稳定生产。
深圳宝安110千伏公园输变电工程新增变电容量18.9万千伏安,配备2回110千伏出线、48回10千伏出线,以及3组5兆乏的无功补偿装置。
南方电网深圳供电局建设分公司项目经理高贺介绍:“无功补偿不直接产生电力,但能减少损耗、稳住电压、腾出输电空间,电力输送更高效。”
此前,220千伏灵芝变电站扩建工程新增一台24万千伏安主变压器,部分设备母线由双母线运行改为双母线分段运行,遇到故障或负荷高峰,电力能灵活调整路线运行。
位于深汕特别合作区的500千伏征程变电站作为南方电网重点工程,也是深圳电网近年来工程量最大、技术最复杂的改扩建项目,需要一次性扩建8组断路器及5个出线间隔。
据悉,该扩建工程属于500千伏粤东送深第二通道及其配套工程项目之一。作为粤东电力“桥头堡”,该变电站扩建后将成为大湾区电力“超级中转站”,来自粤东的风电、水电和火电将在此汇聚,经500千伏线路送至负荷中心区。
