科技日报记者 张蕴 通讯员 梁淑娟
青海玉树高原的第一缕晨曦穿透晨雾,在囊谦县海拔4500米的山脊上,吉尼赛110千伏输变电工程BJ62号到BJ125号塔基展放工作正如火如荼开展。
该工程位于玉树藏族自治州囊谦县,新建110千伏变电站1座,线路全长约231公里,设铁塔440基,途经峡谷、草原与山地,平均海拔超4000米。
“这里地形复杂,平均海拔超4000米,山大沟深、砾石遍布,常规机械根本到不了位。”业主项目经理李龙德提及施工难点时说。高原的自然环境给工程带来多重挑战,高寒缺氧,作业人员体力消耗大,施工效率受影响;天气多变,晨雾、暴雪等突发状况频发,给物资运输、现场作业增添不确定性;运输与施工难度大,山大沟深,常规机械难抵达,基础开挖只能靠人工,施工难度直线上升。为解决物资运输难题,工程动用骡马、索道运输物资,让设备、材料跨越地形阻碍,抵达施工点位。
困难不止于此,当地生态环境脆弱且复杂,该工程要经过高山湿地等生态保护敏感区域,环境保护和水土保持压力较大。为守护高原生态,作业员筑起生态“防护带”,在推进电力建设的同时,全力守护高原生态。

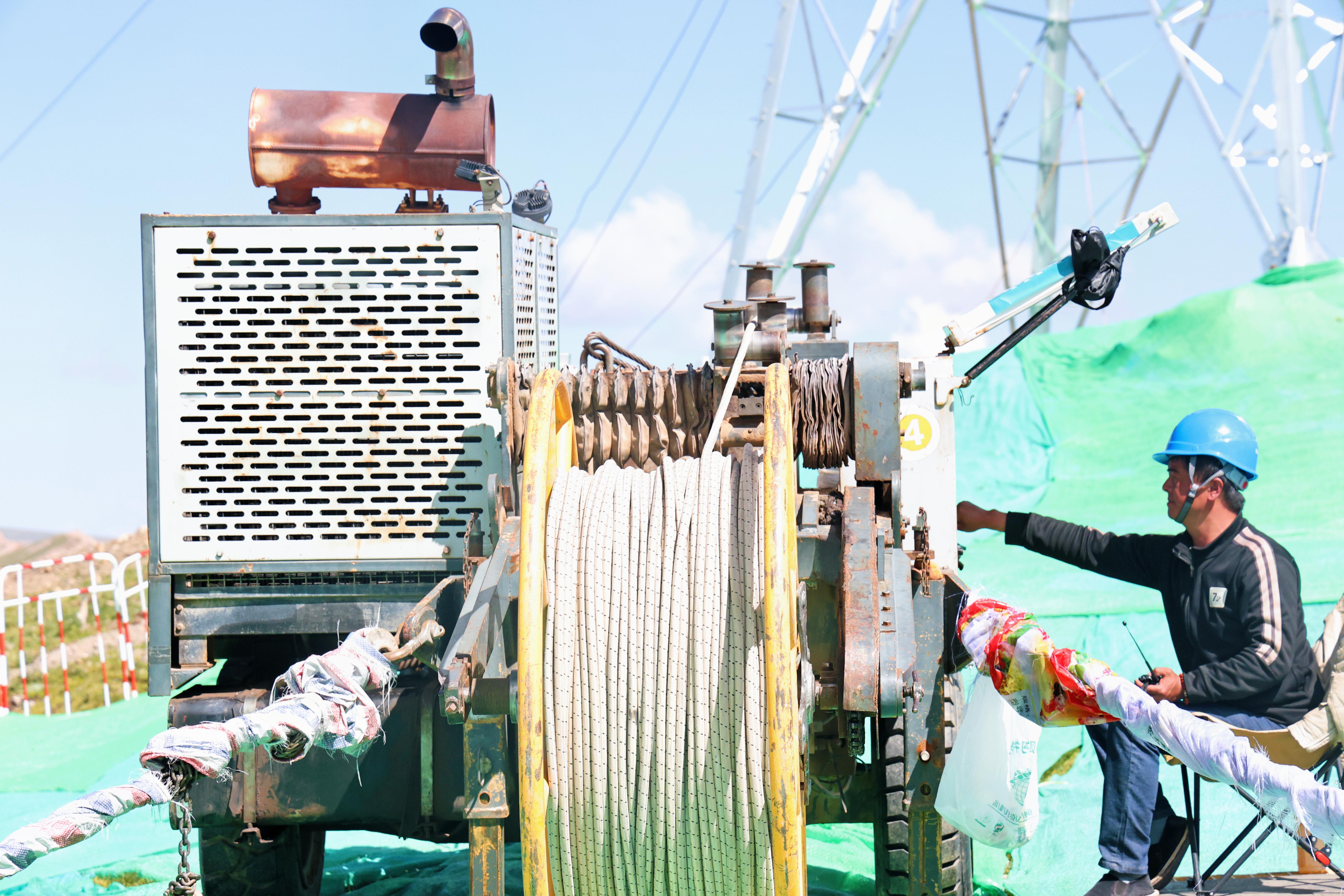

截至目前,工程变电土建施工完成98%,主变、开关柜等核心设备安装进度达90%,调试工作即将启动;线路部分440基铁塔基础开挖与浇筑全部完成,架线完成106.2公里,占总量45.9%。该工程预计2025年9月30日竣工投产。工程建成后,将为当地注入更强劲的电力动能,大幅提升供电稳定性与可靠性,成为点亮高原万家灯火的“新引擎”。
