科技日报记者 吴纯新 通讯员 祝科 李季
“阀塔的连接销按对角顺序安装,上升时保持慢档均速!”5月27日,湖北大冶±800千伏换流站阀厅内,国网湖北送变电公司施工班长吴叙卓有条不紊地指挥换流阀安装,该站极Ⅰ高端阀厅内6组阀塔全部安装完毕。800多名建设者在这个换流站奋战攻坚,确保在今年顺利投运,为湖北电力保供再添“重器”。

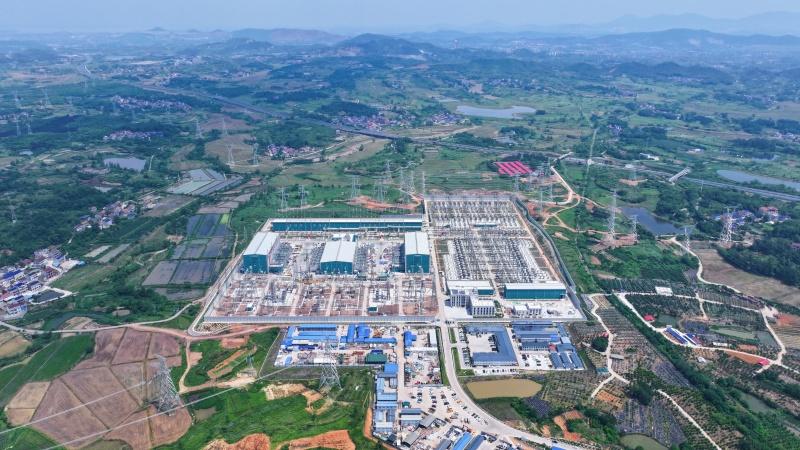

大冶±800千伏换流站工程是金上—湖北±800千伏特高压直流输电工程的受端站,位于黄石市陈贵镇与茗山乡交界处,占地面积359.4亩,动态投资52.6亿元。特别是被称为“心脏”的换流阀,对施工工艺要求极高。
“1组换流阀重达15吨,相当于10辆小轿车的重量,换流阀吊装在阀厅顶上,对精度要求较高。”吴叙卓介绍,换流阀阀塔采用悬挂式安装,作业基本在10米以上高空进行,按照传统施工工艺通常采用平台车搭载5名工人安装,6个阀塔需要20天安装时间。
为提高工作效率,国网湖北送变电公司迭代升级研制了换流阀辅助安装作业平台,让换流阀吊装用上“升降梯”。该平台主体框架采用高强度工字钢制成,可实现20人同时进行换流阀的高处安装,6个阀塔仅用10天就完成安装。
放置换流阀的阀厅需要良好的电磁屏蔽环境,为让大冶±800千伏换流站的“心脏手术”更加安全,阀厅实现无尘化施工管理,确保施工过程符合温度、清洁度等要求。
“项目团队牵头制定标准化阀厅安装作业环境标准,在出入口配置风淋室,同时部署智慧物联大屏数据平台,在现场安装实时监控报警系统,实时监测设备总体情况、温湿度、PM2.5等环境参数,为精细化施工管控提供数据支撑,全方位保障施工环境洁净标准。”吴叙卓说。
据悉,一座常规的500千伏变电站站内电缆为50公里,黄石1000千伏变电站站内电缆为200公里左右,而大冶±800千伏换流站站内的电缆长度达到1200公里,相当于从大冶到北京的距离。
施工人员应用数智化技术,显著提升工程施工效率。“我们研发了电缆敷设智能软件平台,提升50%施工效率。”国网湖北送变电公司项目总工胡博介绍,站内电缆敷设最多有9层布局,施工人员利用软件平台录入站内布置图、电缆型号、起点、终点后,平台能够自动给出敷设路径、施工顺序的最优方案,确保1200公里电缆敷设零差错、高效率。
目前,大冶换流站电气设备安装已完成90%,计划在12月全站正式投入商业运行。工程投运后,金沙江清洁能源基地将直供湖北鄂东负荷中心,每年可将金沙江上游400亿千瓦时清洁电能输送至华中地区,每年可替代燃煤超过1700万吨、减少二氧化碳排放约3400万吨,大幅提高湖北电网“绿电”比例。
