科技日报记者 张蕴 通讯员 张璞

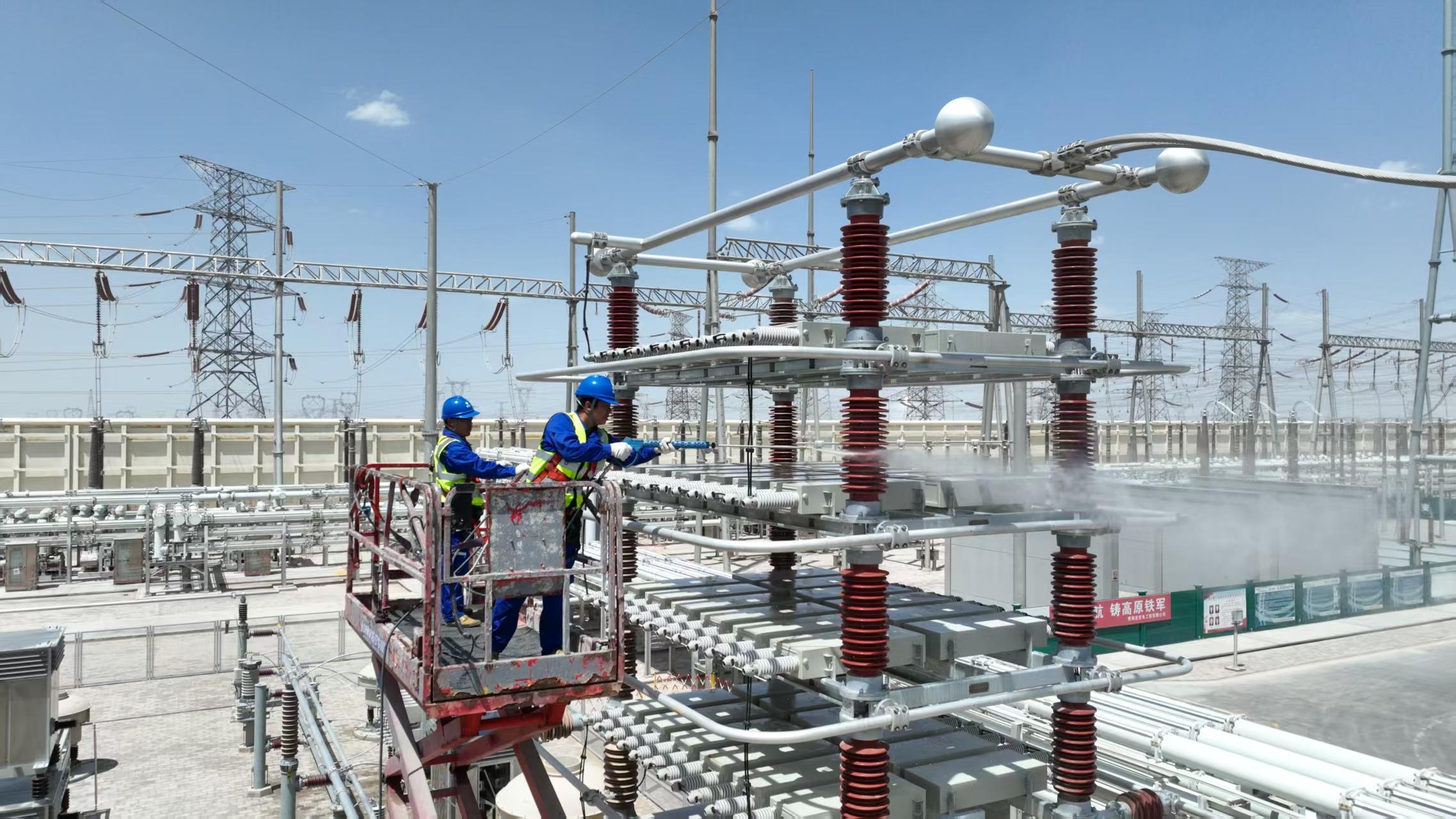

6月10日,青藏联网工程的“心脏”——±400千伏柴达木换流站年度检修工作正式启动,检修计划持续至6月16日。检修专业人员将对柴达木换流站开展487项常规检修和特殊检修等项目。
青藏联网工程是第一条通往西藏的“电力天路”,自2011年底投运至今已安全运行近14年,为丰水期“藏电外送”和枯水期“送电进藏”提供了稳定的电力通道。±400千伏柴达木换流站是青藏联网工程直流系统的起点,也是西北主电网的枢纽。
此次年检与历年年检不同,柴达木换流站内正在同步推进新扩建二期设备验收、一期设备改造等工作。目前,站内二期扩建工程已基本完成新建电气设备的安装工作,进入一期设备改造和新老设备对接及联合调试阶段。为确保年检工作与扩建改造工作安全、优质、高效完成,该公司统筹协调安全监督、直流运维、现场检修等各专业组,从检修作业、验收质量、保电措施落实等方面做实做细。
据悉,青藏直流二期扩建工程于2024年启动,是国内首个在已投运的直流换流站内开展的扩建工程,计划于今年9月投入运行,届时青藏直流输送功率将由现在的600兆瓦增加到1200兆瓦,进一步增强青海、西藏两省区电力供应能力和稳定性。
