9月10日,国家能源集团印尼南苏一号项目正式取得印尼国家电力公司颁发的商业运营证书,明确自2025年9月4日起,该项目按照购售电协议(PPA)约定投入商业运营。

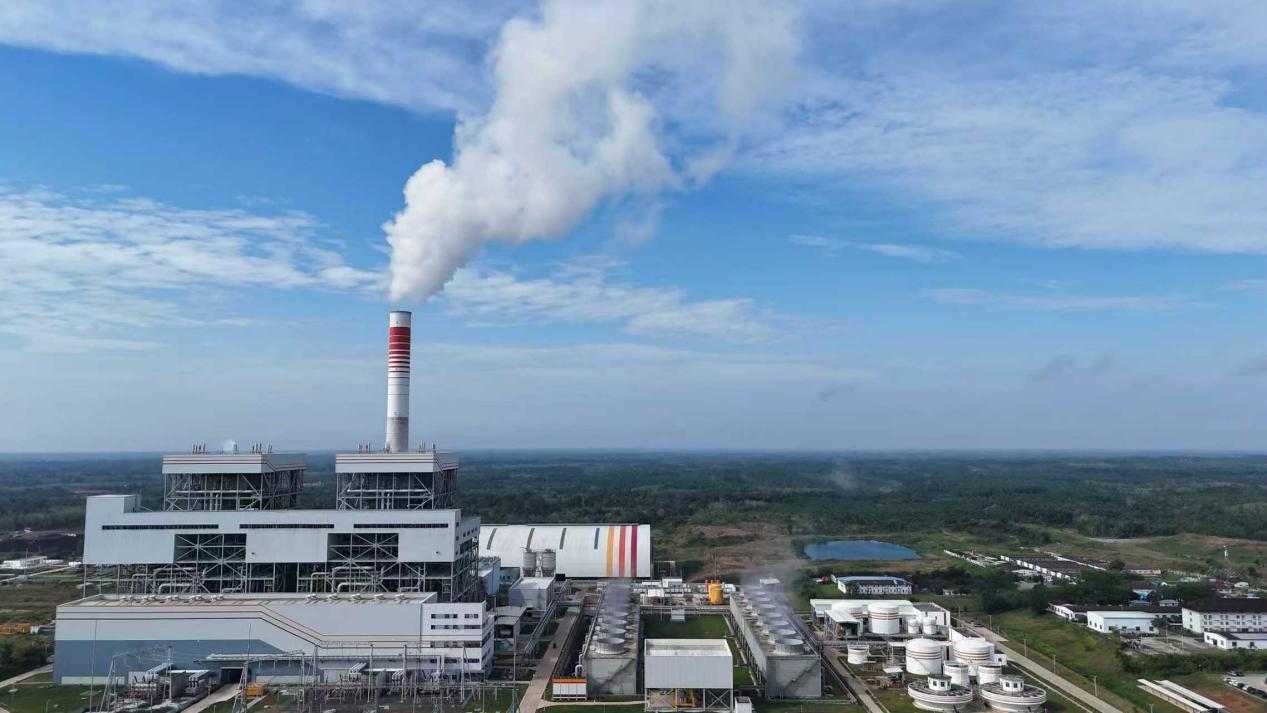

据悉,南苏一号项目位于印尼南苏门答腊岛,建有两台35万千瓦超临界燃煤发电机组。项目投运后,国家能源集团在印尼运营电力项目总装机达310万千瓦,规模居中资独立发电运营商首位。
印尼地跨赤道,属热带雨林气候,高温多雨,项目送出线路途经区域基础设施落后,地理环境复杂。项目公司克服工程中的重重困难,高标准完成了电厂主体工程建设,以同区域同类工程最高效率,完成80公里送出工程建设和倒送电。为实现项目及早投产目标,该项目通过制定双机同调方案、优化酸洗方案等措施全力优化压缩调试工期,取得良好成效,在倒送电后35天内实现1号机组一次并网成功,89天内完成“双机双投”,机组运行指标全面优于设计。
印尼南苏一号项目是国家能源集团实施“走出去”战略在海外中标的煤电独立发电商(IPP)项目“第一单”,是积极响应高质量共建“一带一路”的代表性工程。南苏一号项目集中体现了中国设计、制造、施工管理与调试的综合优势,将显著增强苏门答腊岛电网的供电能力,切实促进区域经济社会发展和民生改善。
