科技日报记者 罗云鹏 通讯员 田文佳
12月28日,深圳市城市轨道交通13号线一期北段正式投入运营,至此13号线一期实现全线通车。作为最难工点之一的七工区由中建南方牵头、中建二局华南公司承建,也在跨越5年攻坚长跑后顺利通过验收。
深圳地铁13号线七工区全长约2.56公里,全线地下敷设,施工范围包括“两站三区间”,即高西区间、西丽高铁站、西石区间、石鼓站、石留区间。

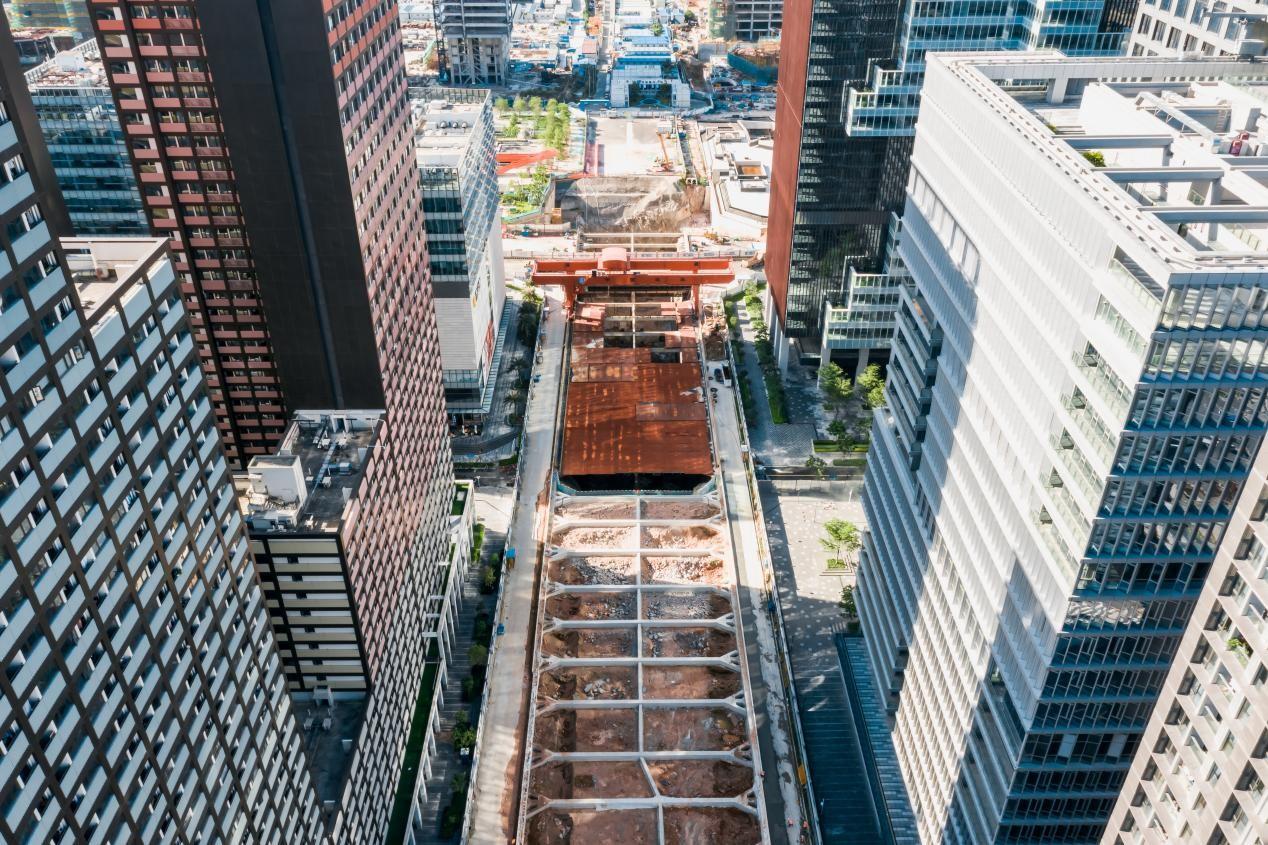

项目石鼓站原是一座100多米高的小山,车站基坑位于高强度花岗岩层中,施工区域位于两栋超高层高档住宅区之间,基坑开挖边线距离地下室仅8米。
为确保万无一失,项目邀请爆破专家、地铁集团、设计单位等先后召开了19次专题研讨会、3次专家论证会反复研究论证。
“20米不行就22米,22米不行就25米,依此类推,必须确保安全。”项目总工程师张旭拍板。终于,在调整为30米范围内采用该方案时,振速控制在了1.0厘米每秒以内。
爆破时,采用的数码电子雷管可以无限分段,将振速降到最小。
据悉,台阶法爆破工艺实现毫秒延时起爆,大幅提高雷管的爆破效果和安全性,不仅有效保护了既有建筑物、管线及格构柱的安全,还解决了爆破扰民的社会问题。
高西区间上跨13号线共建综合管廊,下穿广深高速、南坪快速路,侧穿酷派大厦、共享大厦,掘进时稍有不慎就会让大楼“伤筋动骨”。

中建二局团队在施工过程中对路面进行严格监测,实时记录各项数据,调整盾构机掘进参数,加强同步及二次注浆,保持掘进的连续性与稳定性,使盾构机平稳匀速通过。
站在宽度仅7.5米的工作井往下望,33米的深度相当于10层楼高,盾构机盾体与井壁的距离仅76厘米,任何轻微的偏摆都可能让价值数千万元的设备剐蹭井壁。而要把机身长85米、重达500吨的“金刚钻”从如此逼仄的空间中顺利吊装下井,无异于“螺蛳壳里跳华尔兹”。
吊装作业过程中,盾构机在300吨大型履带吊设备的助力下缓缓脱离地面,以每分钟14厘米的速度精准下降至始发井预定位置。
面对号称深圳有史以来最难地铁线路的复杂地质,微风化花岗岩、回填块石、地下水位“三大拦路虎”无处不在。为解决“水土不服”难题,中建二局团队为“金刚钻”量体裁衣,将全圆弧顶刀圈改为倾角为120度的楔形顶刀圈,给盾构机换上了更锋利的“牙齿”,使得刀圈在相同推力和贯入度下更快切入岩石,提高破岩效果和掘进效率。

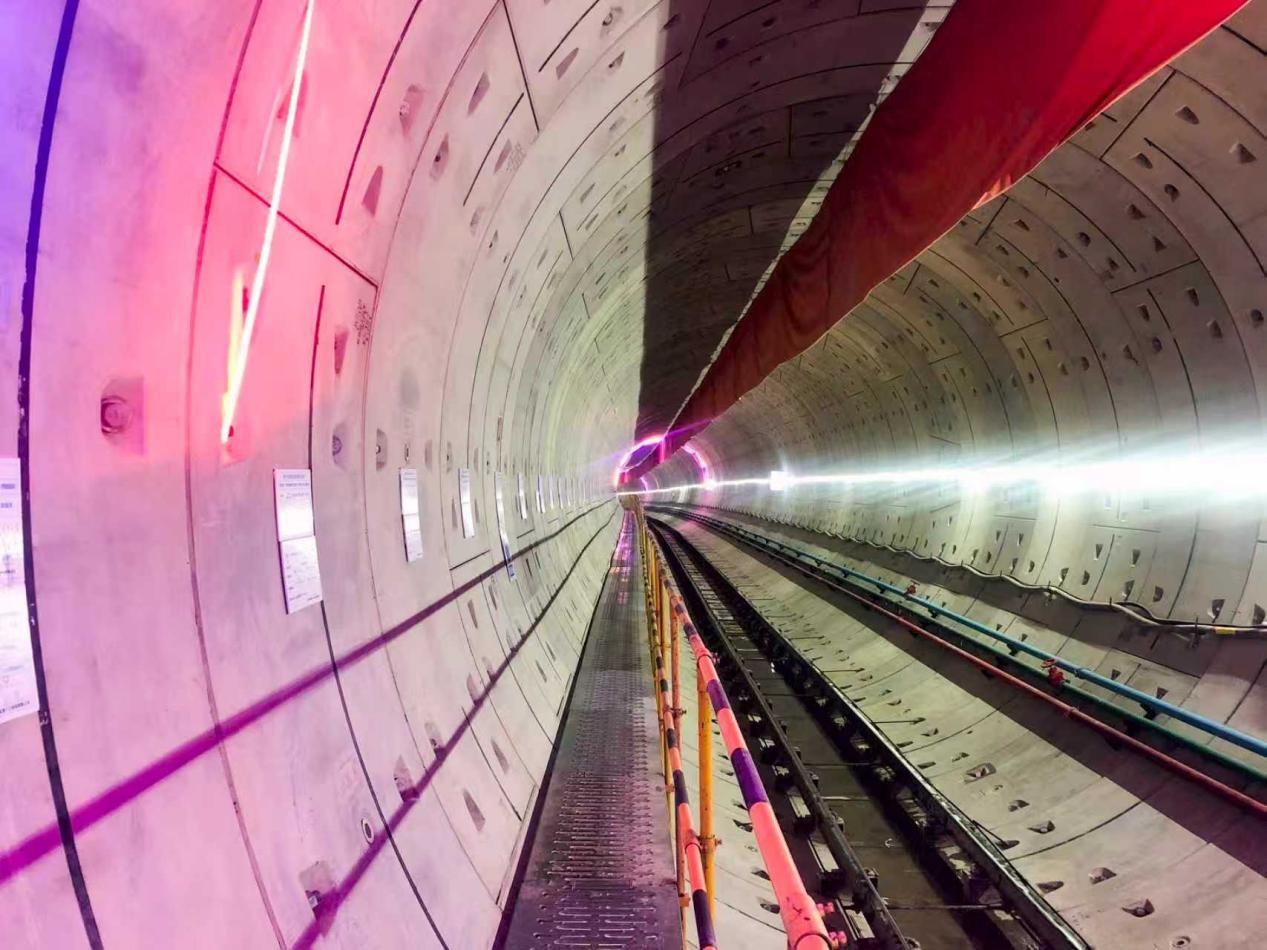

在掘进过程中,盾构洞内管片采用三孔加强环,并采取超前注浆、小导管深孔注浆等措施提高稳定性,减少地层扰动,先后成功切削留仙洞站南北两侧围护桩,平稳穿越14根钻孔灌注桩。
在盾构机穿越后,盾构技术团队重点关注对穿越段及时加强注浆,并对管片壁后、运营中的轨道及站台进行雷达探测,确保穿越段浆液填充密实,实现“零影响”下穿地铁线路。
(受访单位供图)
